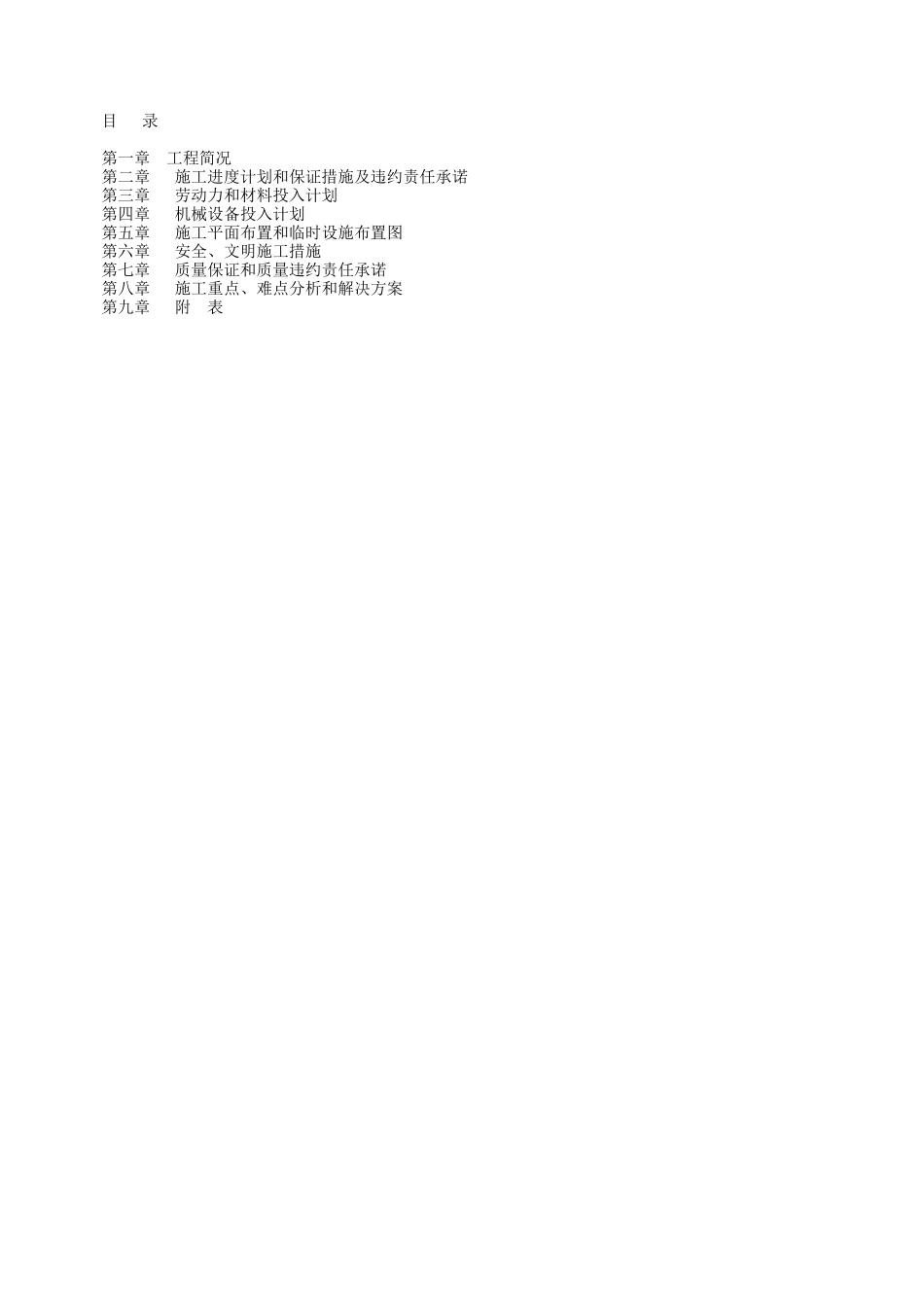

目录第一章工程简况第二章施工进度计划和保证措施及违约责任承诺第三章劳动力和材料投入计划第四章机械设备投入计划第五章施工平面布置和临时设施布置图第六章安全、文明施工措施第七章质量保证和质量违约责任承诺第八章施工重点、难点分析和解决方案第九章附表茅塔河青岩洞沟口下侧河道治理施工组织设计工程概况工程简况本工程为西山煤电集团公司白家庄矿黄冶井口东侧河道治理工程
主要包括的施工内容有河道清理、新建片石挡墙、原挡墙新做压顶、原挡墙勾缝
第二节治理原则及设计概况一治理原则在保证汛期河流量不对生产及周围环境造成不利影响的前提下降低成本
二、设计概况1、挡墙采用MU30,M10水泥砂浆砌筑,1:2水泥砂浆勾石缝
每20M设变缩缝,缝宽20,缝内填沥青麻丝
2、施工前要做好地面排水,保持基坑干燥
3、河道硬化采用C30混凝土、250mm厚

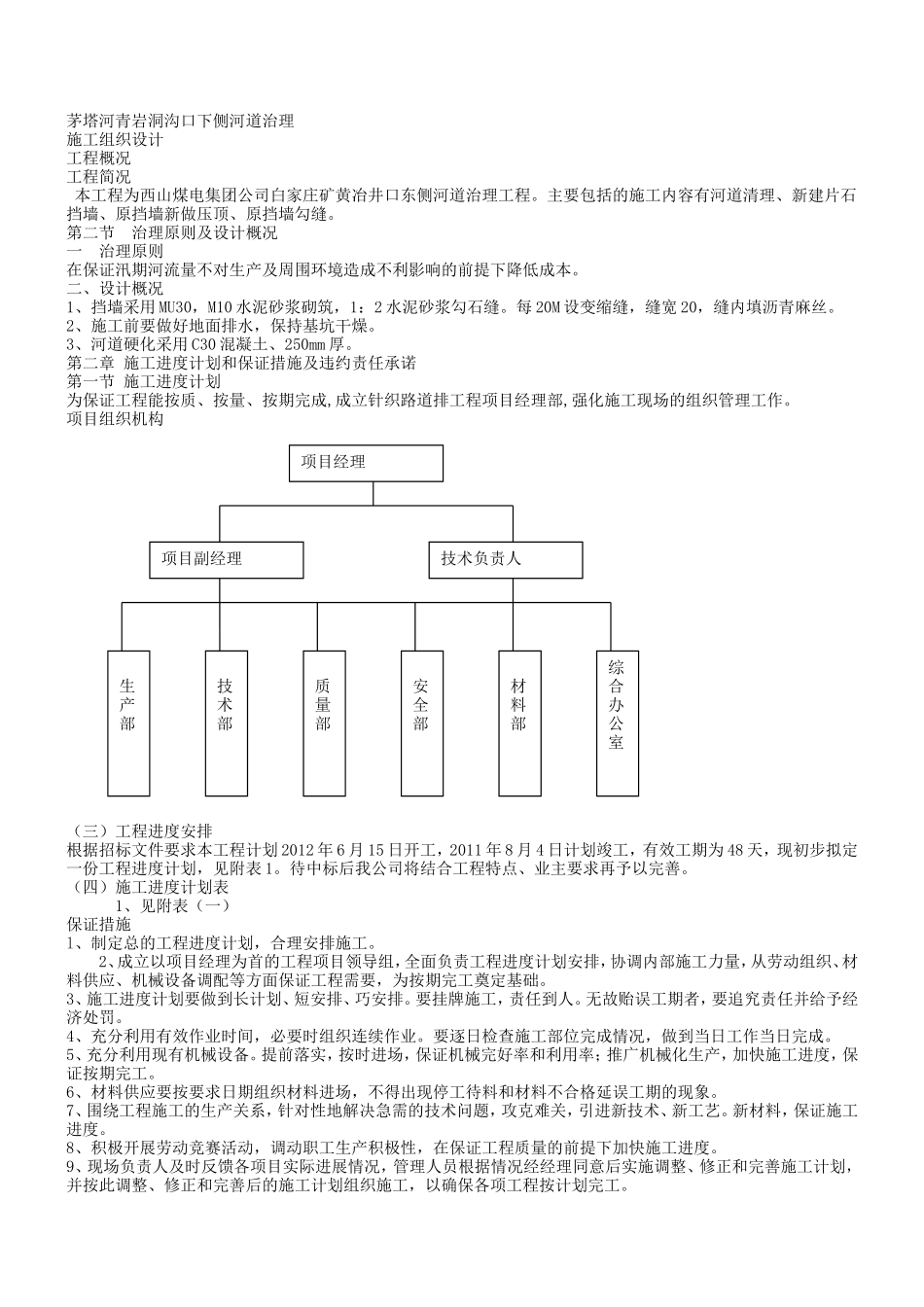

第二章施工进度计划和保证措施及违约责任承诺第一节施工进度计划为保证工程能按质、按量、按期完成,成立针织路道排工程项目经理部,强化施工现场的组织管理工作
项目组织机构(三)工程进度安排根据招标文件要求本工程计划2012年6月15日开工,2011年8月4日计划竣工,有效工期为48天,现初步拟定一份工程进度计划,见附表1
待中标后我公司将结合工程特点、业主要求再予以完善
(四)施工进度计划表1、见附表(一)保证措施l、制定总的工程进度计划,合理安排施工
2、成立以项目经理为首的工程项目领导组,全面负责工程进度计划安排,协调内部施工力量,从劳动组织、材料供应、机械设备调配等方面保证工程需要,为按期完工奠定基础
3、施工进度计划要做到长计划、短安排、巧安排
要挂牌施工,责任到人
无故贻误工期者,要追究责任并给予经济处罚
4、充分利用有效作业时间,必要时组织连续作业
要逐日检查施工部位完成情况,做到当日工作当日完成
5、充分利用现有机械设备
提前落实,按时进场,保证机械
