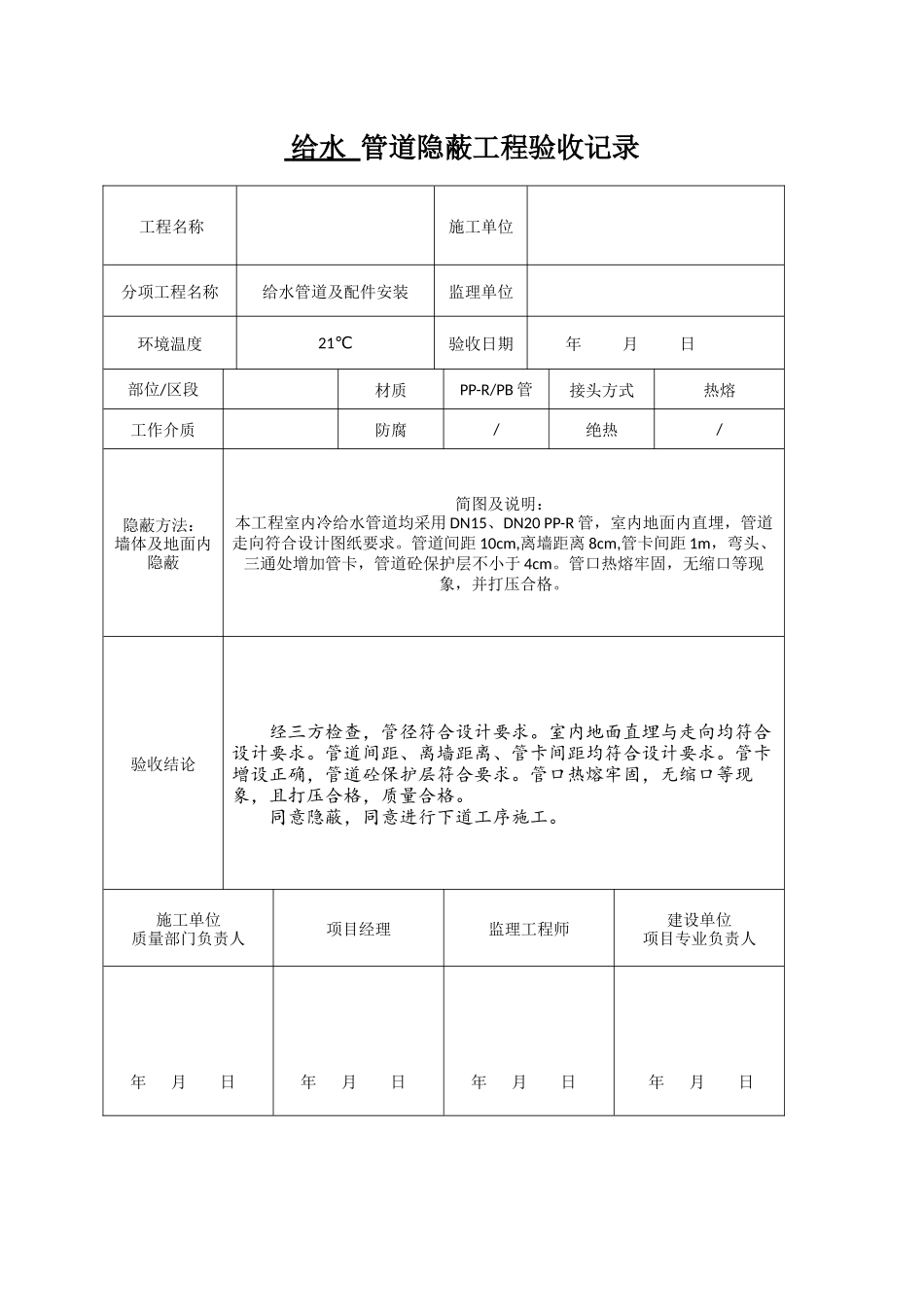

给水管道隐蔽工程验收记录工程名称施工单位分项工程名称给水管道及配件安装监理单位环境温度21℃验收日期年月日部位/区段材质PP-R/PB管接头方式热熔工作介质防腐/绝热/隐蔽方法:墙体及地面内隐蔽简图及说明:本工程室内冷给水管道均采用DN15、DN20PP-R管,室内地面内直埋,管道走向符合设计图纸要求
管道间距10cm,离墙距离8cm,管卡间距1m,弯头、三通处增加管卡,管道砼保护层不小于4cm
管口热熔牢固,无缩口等现象,并打压合格
验收结论经三方检查,管径符合设计要求
室内地面直埋与走向均符合设计要求
管道间距、离墙距离、管卡间距均符合设计要求
管卡增设正确,管道砼保护层符合要求
管口热熔牢固,无缩口等现象,且打压合格,质量合格
同意隐蔽,同意进行下道工序施工

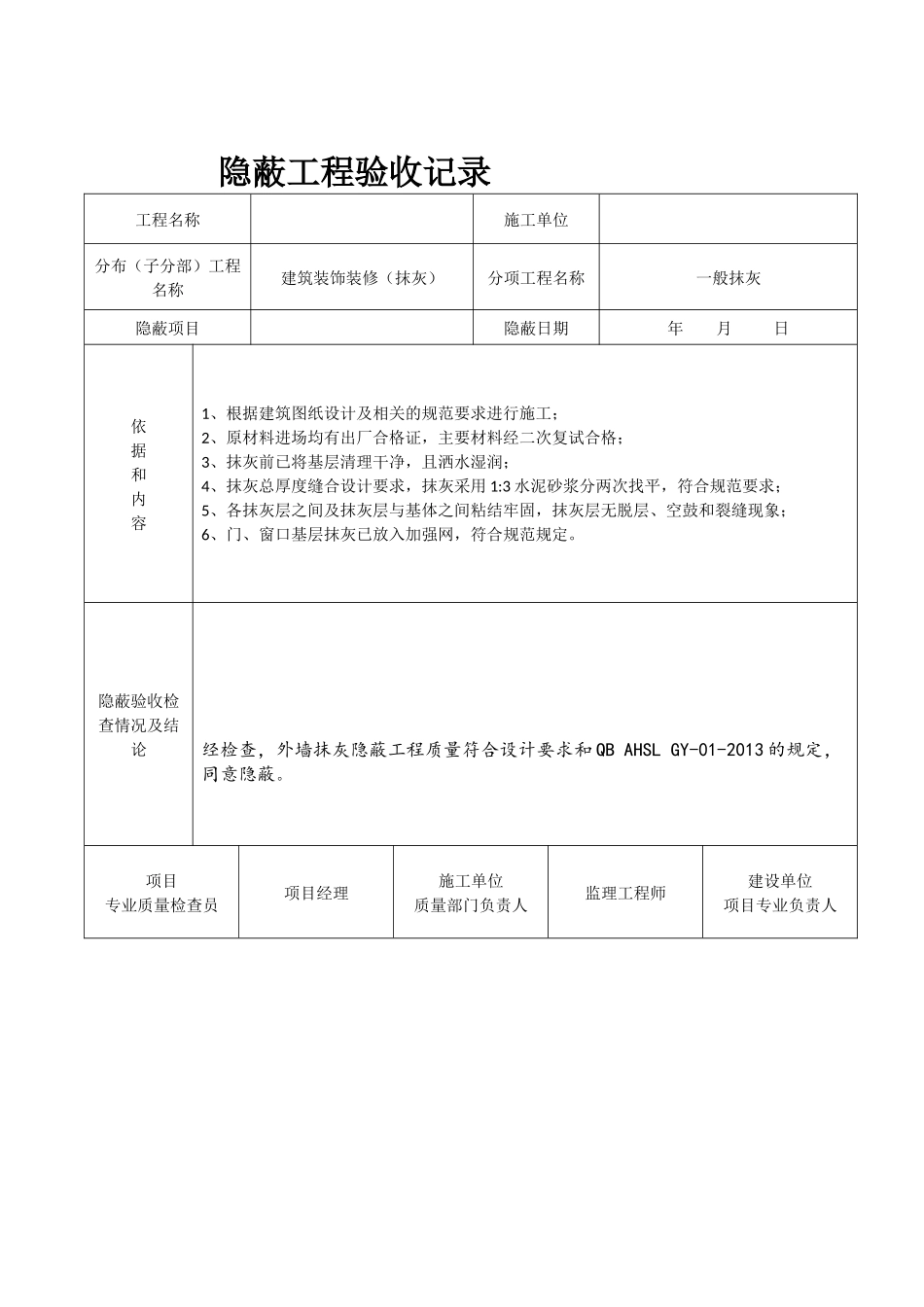

施工单位质量部门负责人项目经理监理工程师建设单位项目专业负责人年月日年月日年月日年月日隐蔽工程验收记录工程名称施工单位分布(子分部)工程名称建筑装饰装修(抹灰)分项工程名称一般抹灰隐蔽项目隐蔽日期年月日依据和内容1、根据建筑图纸设计及相关的规范要求进行施工;2、原材料进场均有出厂合格证,主要材料经二次复试合格;3、抹灰前已将基层清理干净,且洒水湿润;4、抹灰总厚度缝合设计要求,抹灰采用1:3水泥砂浆分两次找平,符合规范要求;5、各抹灰层之间及抹灰层与基体之间粘结牢固,抹灰层无脱层、空鼓和裂缝现象;6、门、窗口基层抹灰已放入加强网,符合规范规定
隐蔽验收检查情况及结论经检查,外墙抹灰隐蔽工程质量符合设计要求和QBAHSLGY-01-2013的规定,同意隐蔽

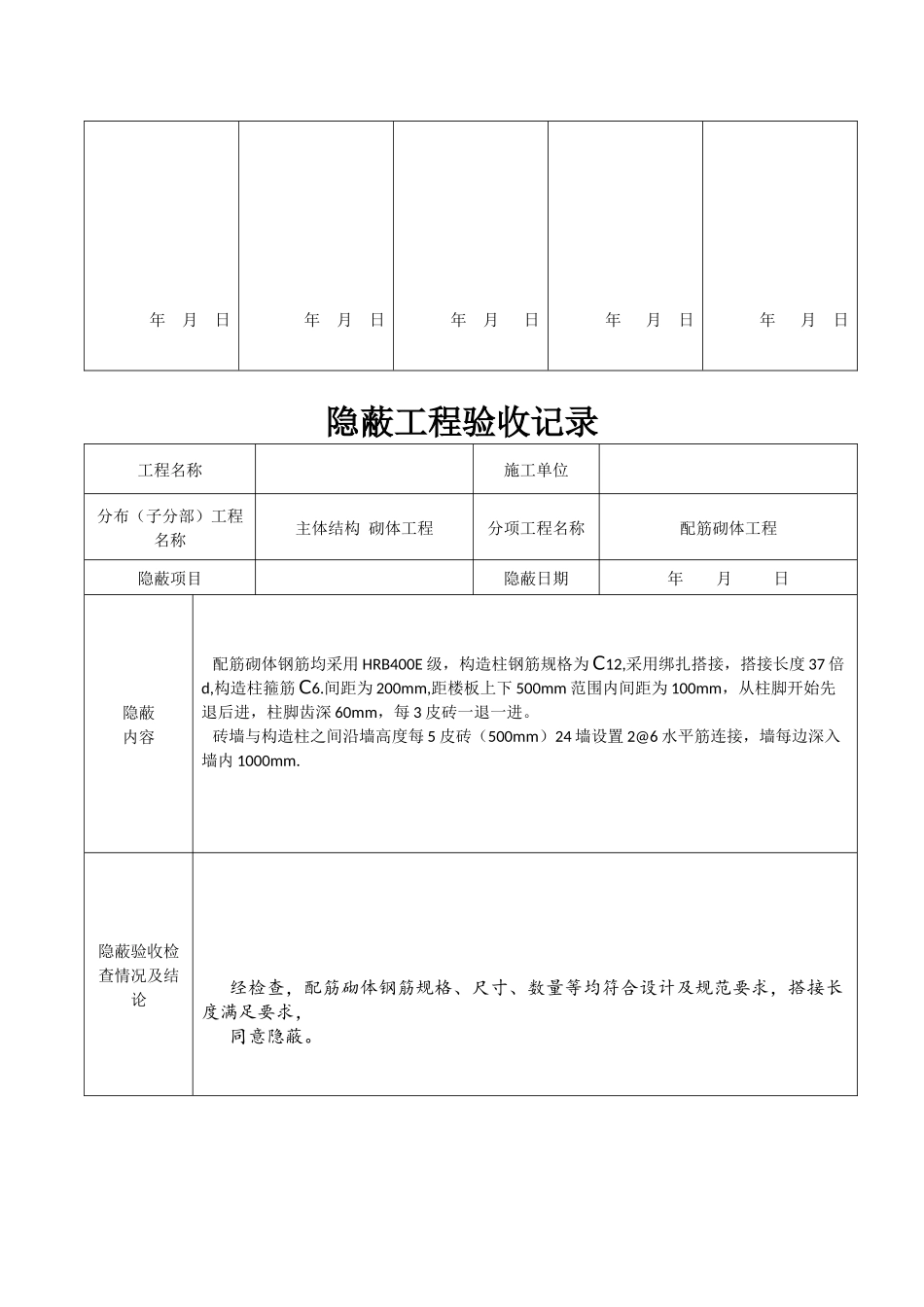

项目专业质量检查员项目经理施工单位质量部门负责人监理工程师建设单位项目专业负责人年月日年月日年月日年月日年月日隐蔽工程验收记录工程名称施工单位分布(子分部)工程名称主体结构砌体工程分项工程名称配筋砌体工程隐蔽项目隐蔽日期年月日隐蔽内容配筋砌体钢筋均采用HRB40
