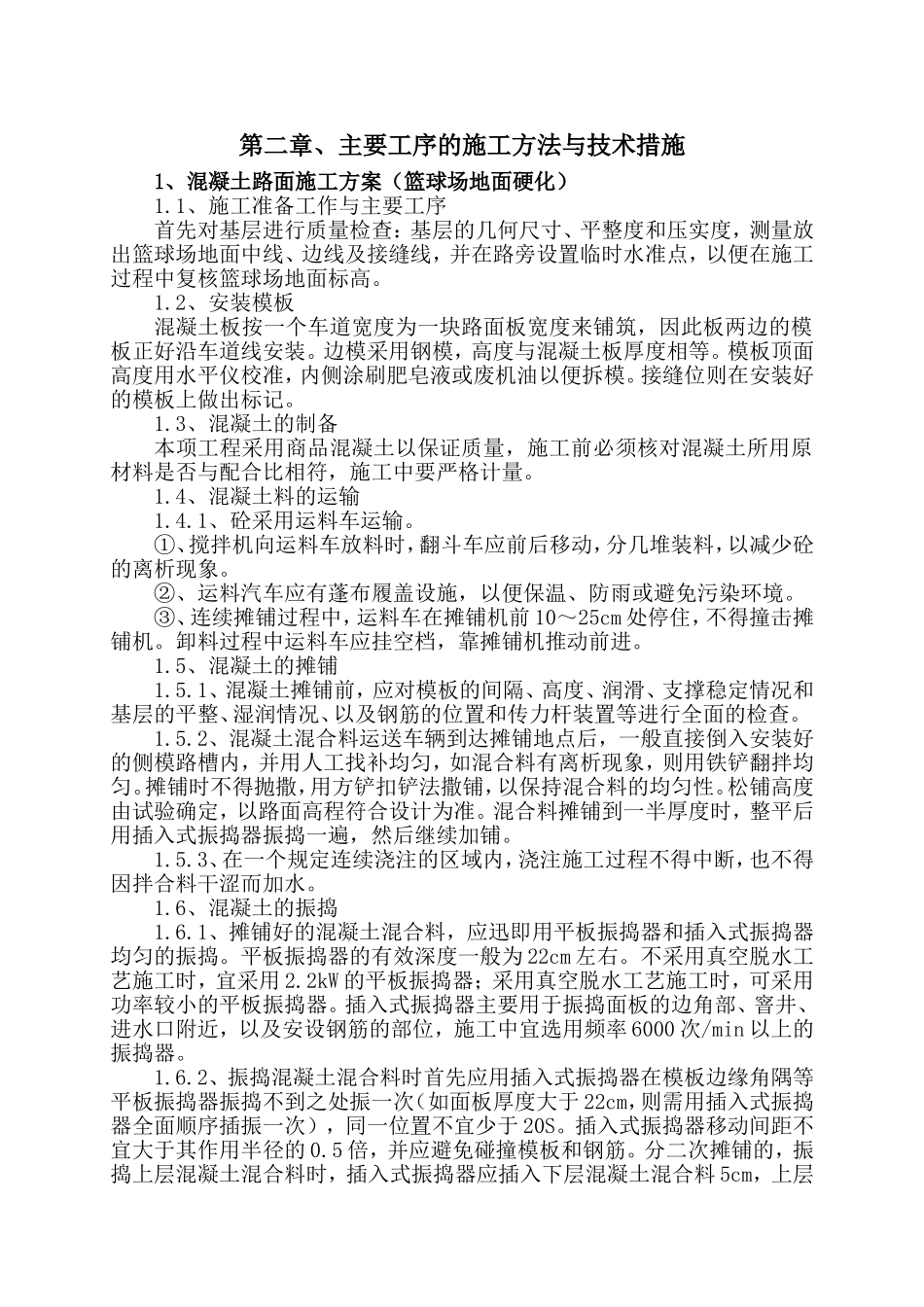

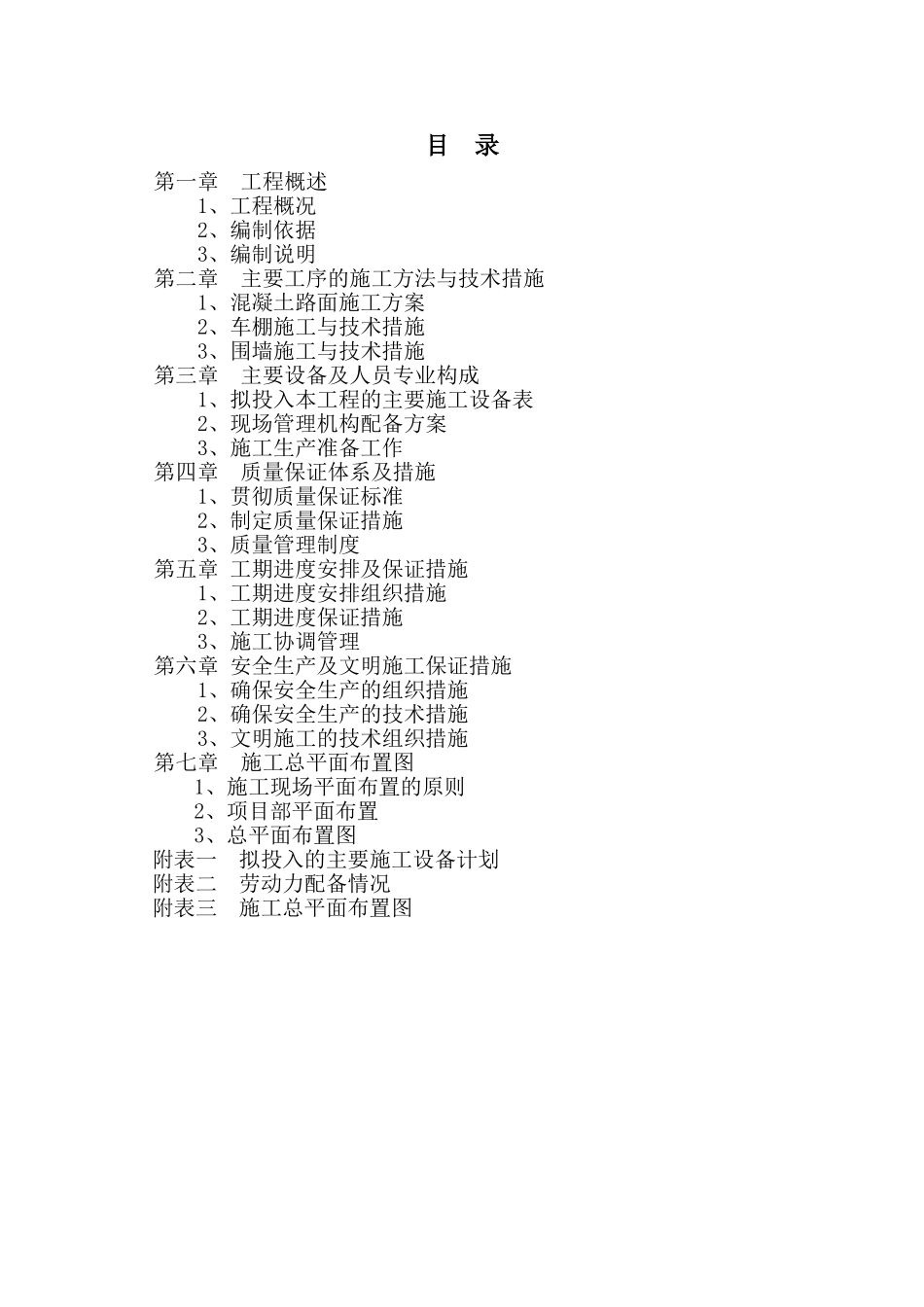

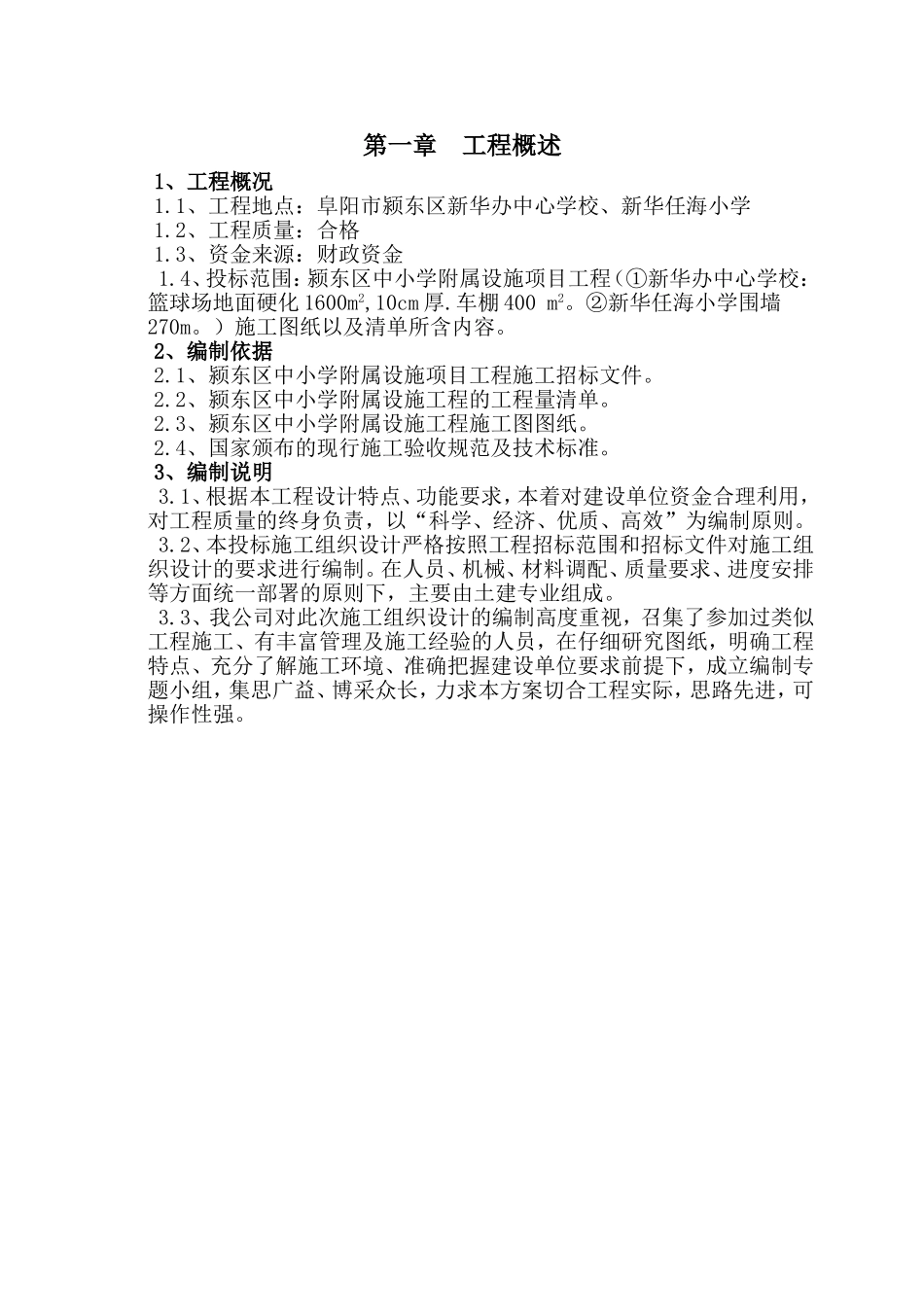

目录第一章工程概述1、工程概况2、编制依据3、编制说明第二章主要工序的施工方法与技术措施1、混凝土路面施工方案2、车棚施工与技术措施3、围墙施工与技术措施第三章主要设备及人员专业构成1、拟投入本工程的主要施工设备表2、现场管理机构配备方案3、施工生产准备工作第四章质量保证体系及措施1、贯彻质量保证标准2、制定质量保证措施3、质量管理制度第五章工期进度安排及保证措施1、工期进度安排组织措施2、工期进度保证措施3、施工协调管理第六章安全生产及文明施工保证措施1、确保安全生产的组织措施2、确保安全生产的技术措施3、文明施工的技术组织措施第七章施工总平面布置图1、施工现场平面布置的原则2、项目部平面布置3、总平面布置图附表一拟投入的主要施工设备计划附表二劳动力配备情况附表三施工总平面布置图第一章工程概述1、工程概况1
1、工程地点:阜阳市颍东区新华办中心学校、新华任海小学1
2、工程质量:合格1
3、资金来源:财政资金1
4、投标范围:颍东区中小学附属设施项目工程(①新华办中心学校:篮球场地面硬化1600m2,10cm厚
车棚400m2
②新华任海小学围墙270m
)施工图纸以及清单所含内容
2、编制依据2
1、颍东区中小学附属设施项目工程施工招标文件
2、颍东区中小学附属设施工程的工程量清单
3、颍东区中小学附属设施工程施工图图纸
4、国家颁布的现行施工验收规范及技术标准
3、编制说明3
1、根据本工程设计特点、功能要求,本着对建设单位资金合理利用,对工程质量的终身负责,以“科学、经济、优质、高效”为编制原则
2、本投标施工组织设计严格按照工程招标范围和招标文件对施工组织设计的要求进行编制
在人员、机械、材料调配、质量要求、进度安排等方面统一部署的原则下,主要由土建专业组成
3、我公司对此次施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工
