土工格栅的施工规范1
铺设准备工作:1
1地基处理:首先对下层进行整平、碾压,要求平整度不大于15㎜,压实度达到设计要求,表面严禁有碎石、块石等坚硬凸出物
2铺设环境:室外气温5℃以上,风力4级以下,无雨、雪
(环境或特殊要求除外)2
铺设及搭接方法:2
1在平整好的下承层上按设计宽度铺设土工格栅,摊铺时应拉直平顺,紧贴下承层,不得出现扭曲、褶皱、重叠,搭接处用U形钉或联接件固定
2土工格栅在铺设时,将筋材主强度高的方向垂直路堤轴线方向每幅叠合长度(纵向)不小于15㎝,并用U形钉或联接件固定,间距1
0m,横向搭接长度30~90㎝,搭接位置用U形钉或尼龙绳固定
铺设搭接后的质量检测:3
1土工格栅铺设完成后首先进行自检,其质量要求见下表:序号项目施工质量要求检查方法和频率1下承层平整度15㎜每200m检查4处2纵向搭接宽度15㎝抽查2%3横向搭接宽度≥30m抽查2%4搭接缝错开距离≥50㎝抽查2%4
1土工格栅材料摊铺到位后应及时填筑填料,以免其受到阳光过长时间的直接曝晒,一般情况下,间隔时间不超过48H
2填料要求:在距土工格栅层8㎝以内的路堤填石路堤料其最大料径不得大于6㎝,土工格栅第一层填土摊铺应采用轻型推土机或前置式装载机,沿路堤的轴线方向行驶进行压实,填筑压实厚度大于60㎝

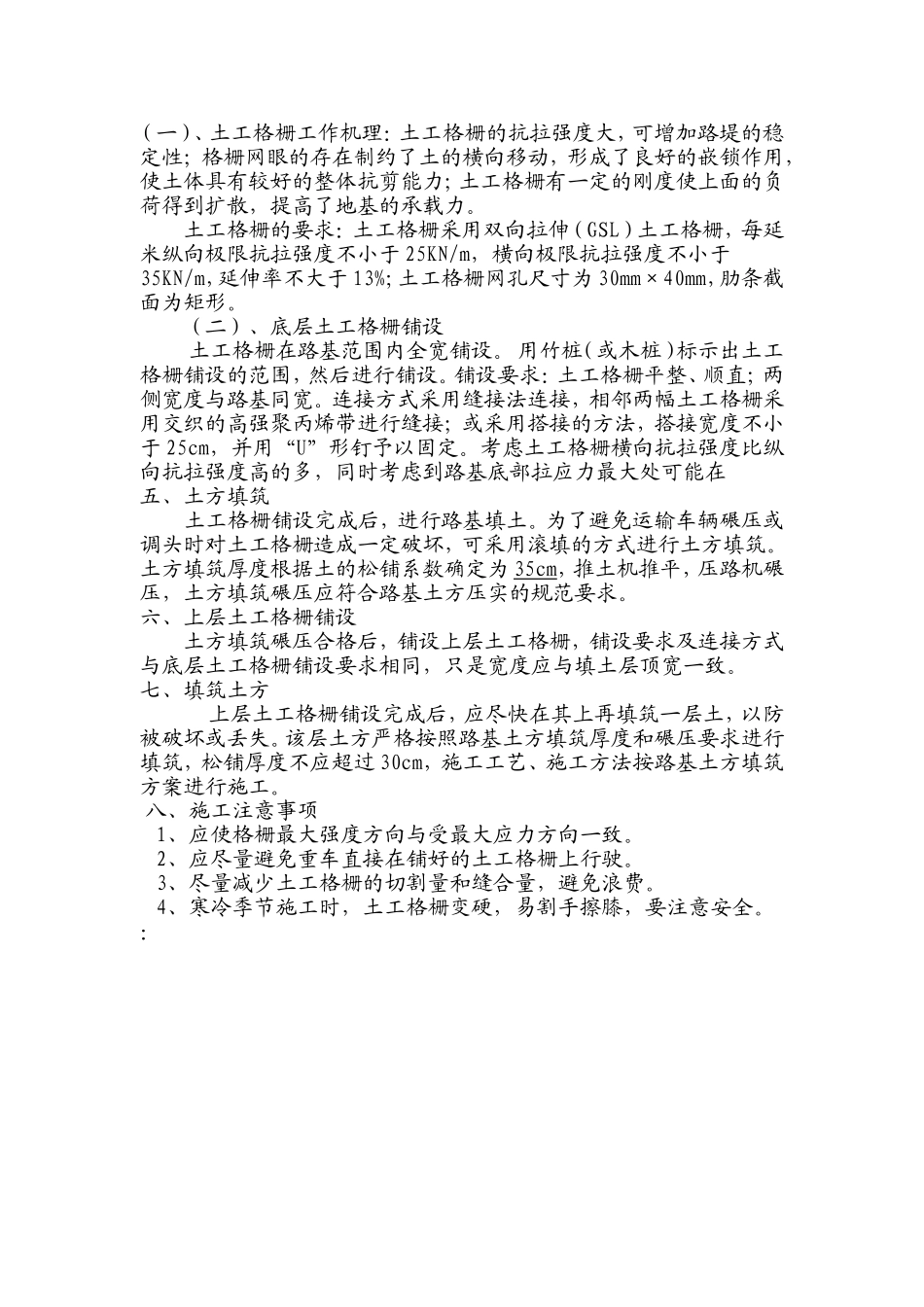

一、施工测量和放样根据原始导线点及加密导线点,用全站仪恢复K18+~K18+路段的路线中桩,并放出路基用地边桩和路堤坡脚,复核路基横断面原地表高程,如与设计图纸提供的数据有太大出入,及时报监理工程师复测,并由监理工程师认可
二、清表清除路基范围内杂草、树木等有害于路堤稳定的杂物,对于地表积水或水塘地段,先将水抽干,清除淤泥,并用合格土方进行回填,并进行压实
三、原地表压实四、平整场地,对原地表用冲击压路机进行压实,具体压实方案根据路基冲击碾压施工方案执行
四、土工格栅
