工程原水泥混凝土路面钻孔注浆处理施工方案编制:审核:审批:目录一、工程概况-1-二、施工工艺-1-三、施工质量控制-4-四、资源配置-6-五、安全文明施工-7-工程原水泥混凝土路面钻孔注浆专项施工方案一、工程概况1、基本情况
在设计图纸中明确提出在沥青加铺层施工前,要先对现有水泥路面破损、断板等病害按规范要求进行处理
根据原有水泥混凝土路面弯沉评定结果显示不符合设计要求的路面水泥混凝土板块均需要对其进行钻孔注浆处理
2、主要设计工程量根据荷塘大道现有水泥混凝土路面弯沉评定显示弯沉值不达标的水泥混凝土板需要进行处理
总注浆量以现场施工记录为准
3、计划工期根据总体施工组织设计安排,本工程我部计划右幅于2013年3月15日开始,左幅于2013年5月15日结束

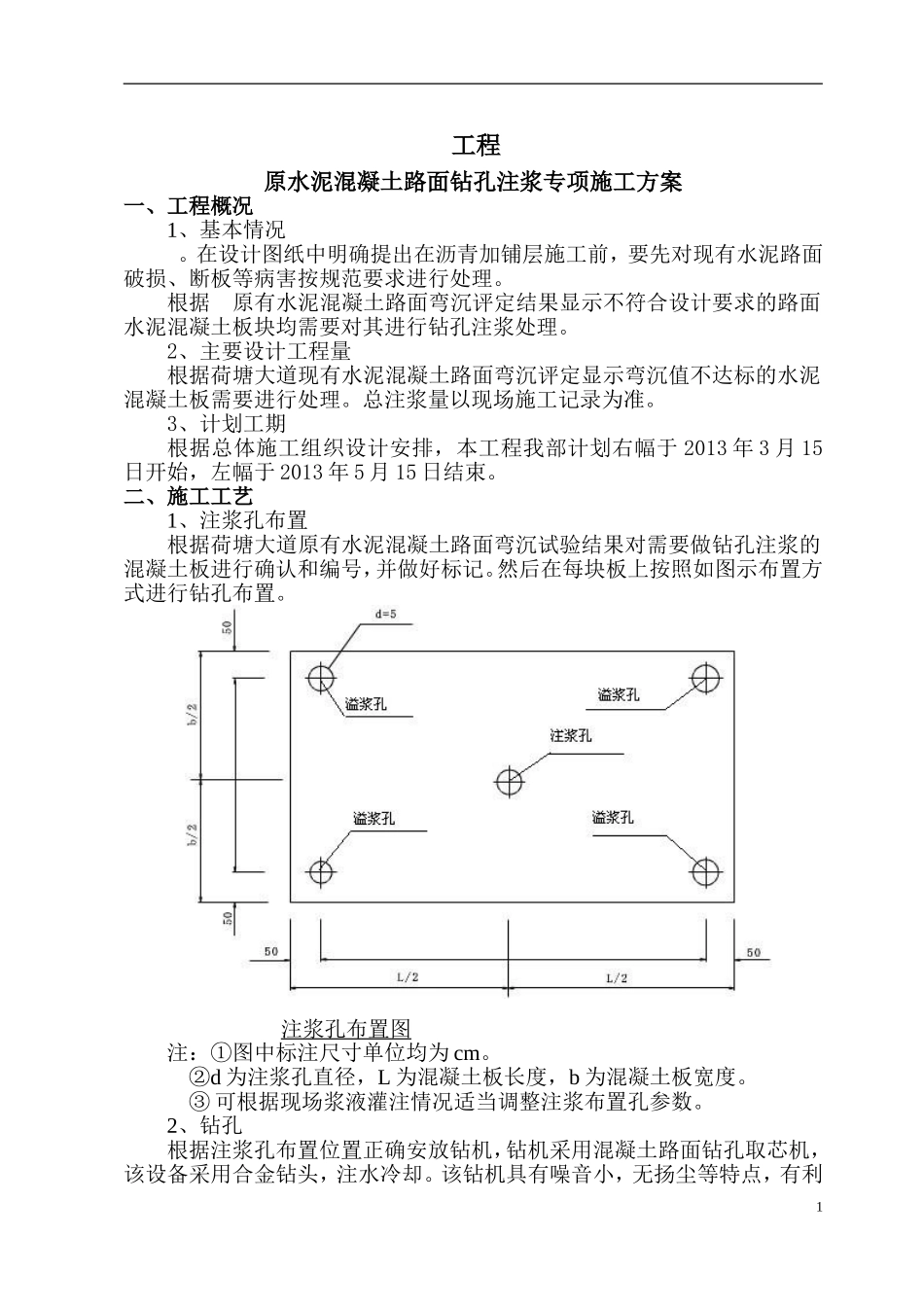

二、施工工艺1、注浆孔布置根据荷塘大道原有水泥混凝土路面弯沉试验结果对需要做钻孔注浆的混凝土板进行确认和编号,并做好标记
然后在每块板上按照如图示布置方式进行钻孔布置
注浆孔布置图注:①图中标注尺寸单位均为cm
②d为注浆孔直径,L为混凝土板长度,b为混凝土板宽度
③可根据现场浆液灌注情况适当调整注浆布置孔参数
2、钻孔根据注浆孔布置位置正确安放钻机,钻机采用混凝土路面钻孔取芯机,该设备采用合金钻头,注水冷却
该钻机具有噪音小,无扬尘等特点,有利1于环境保护
为保证施工的连续性,钻孔工作应按照确定的孔位提前进行,注浆孔钻孔深度为110cm,溢浆孔钻孔深度为80cm
钻头选取直径为5cm,钻孔方向要保持垂直向下
钻孔完成后采用注水冲刷的方式在孔底形成一个空腔,以便于注浆时灰浆的初始分布和增加浆液的扩散面积
使用5cm橡胶管安插在孔口作为衬垫,橡胶管外径与孔径要一致便于使灌浆栓塞与孔口紧密结合,防止漏浆
3、制浆本工程注浆采用纯水泥浆灌注,浆液拌制采用水泥净浆搅拌桶拌制
浆液拌制配合比初步确定为水泥:水=1:0
45浆液拌制采
