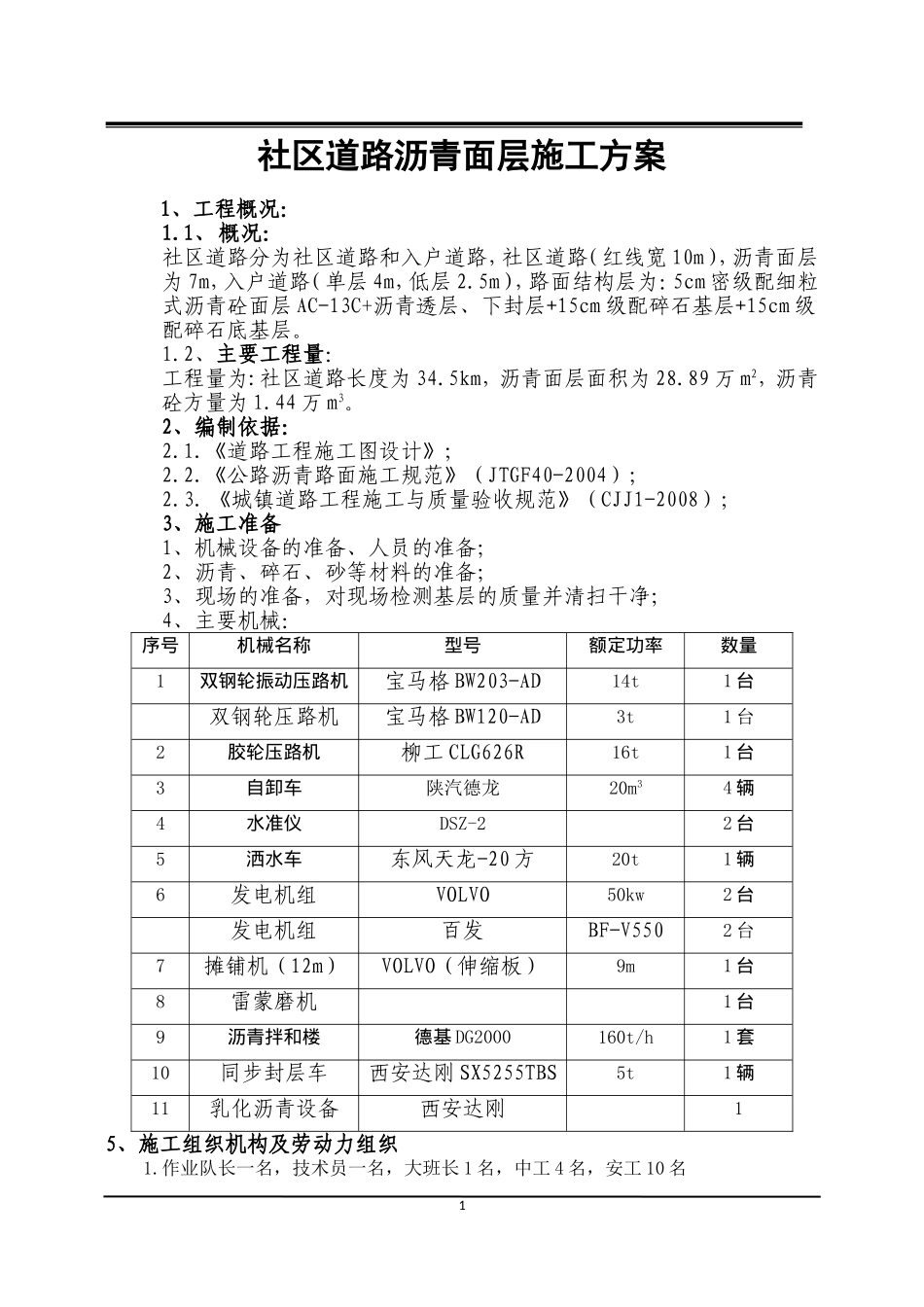

社区道路沥青面层施工方案1、工程概况:1
1、概况:社区道路分为社区道路和入户道路,社区道路(红线宽10m),沥青面层为7m,入户道路(单层4m,低层2
5m),路面结构层为:5cm密级配细粒式沥青砼面层AC-13C+沥青透层、下封层+15cm级配碎石基层+15cm级配碎石底基层
2、主要工程量:工程量为:社区道路长度为34
5km,沥青面层面积为28
89万m2,沥青砼方量为1
2、编制依据:2
《道路工程施工图设计》;2
《公路沥青路面施工规范》(JTGF40-2004);2
《城镇道路工程施工与质量验收规范》(CJJ1-2008);3、施工准备1、机械设备的准备、人员的准备;2、沥青、碎石、砂等材料的准备;3、现场的准备,对现场检测基层的质量并清扫干净;4、主要机械:序号机械名称型号额定功率数量1双钢轮振动压路机宝马格BW203-AD14t1台双钢轮压路机宝马格BW120-AD3t1台2胶轮压路机柳工CLG626R16t1台3自卸车陕汽德龙20m34辆4水准仪DSZ-22台5洒水车东风天龙-20方20t1辆6发电机组VOLVO50kw2台发电机组百发BF-V5502台7摊铺机(12m)VOLVO(伸缩板)9m1台8雷蒙磨机1台9沥青拌和楼德基DG2000160t/h1套10同步封层车西安达刚SX5255TBS5t1辆11乳化沥青设备西安达刚15、施工组织机构及劳动力组织1

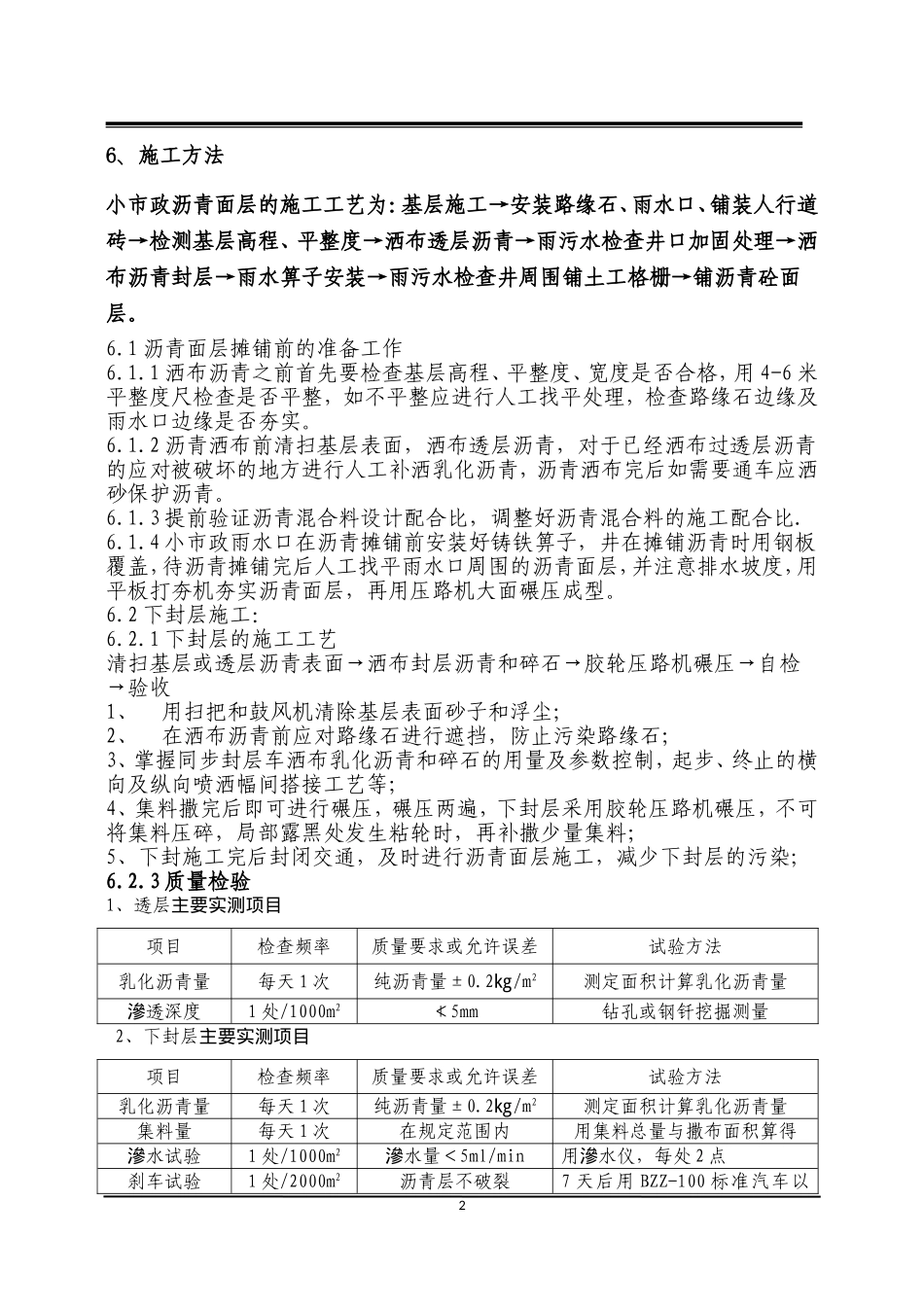

作业队长一名,技术员一名,大班长1名,中工4名,安工10名16、施工方法小市政沥青面层的施工工艺为:基层施工→安装路缘石、雨水口、铺装人行道砖→检测基层高程、平整度→洒布透层沥青→雨污水检查井口加固处理→洒布沥青封层→雨水箅子安装→雨污水检查井周围铺土工格栅→铺沥青砼面层
1沥青面层摊铺前的准备工作6
1洒布沥青之前首先要检查基层高程、平整度、宽度是否合格,用4-
