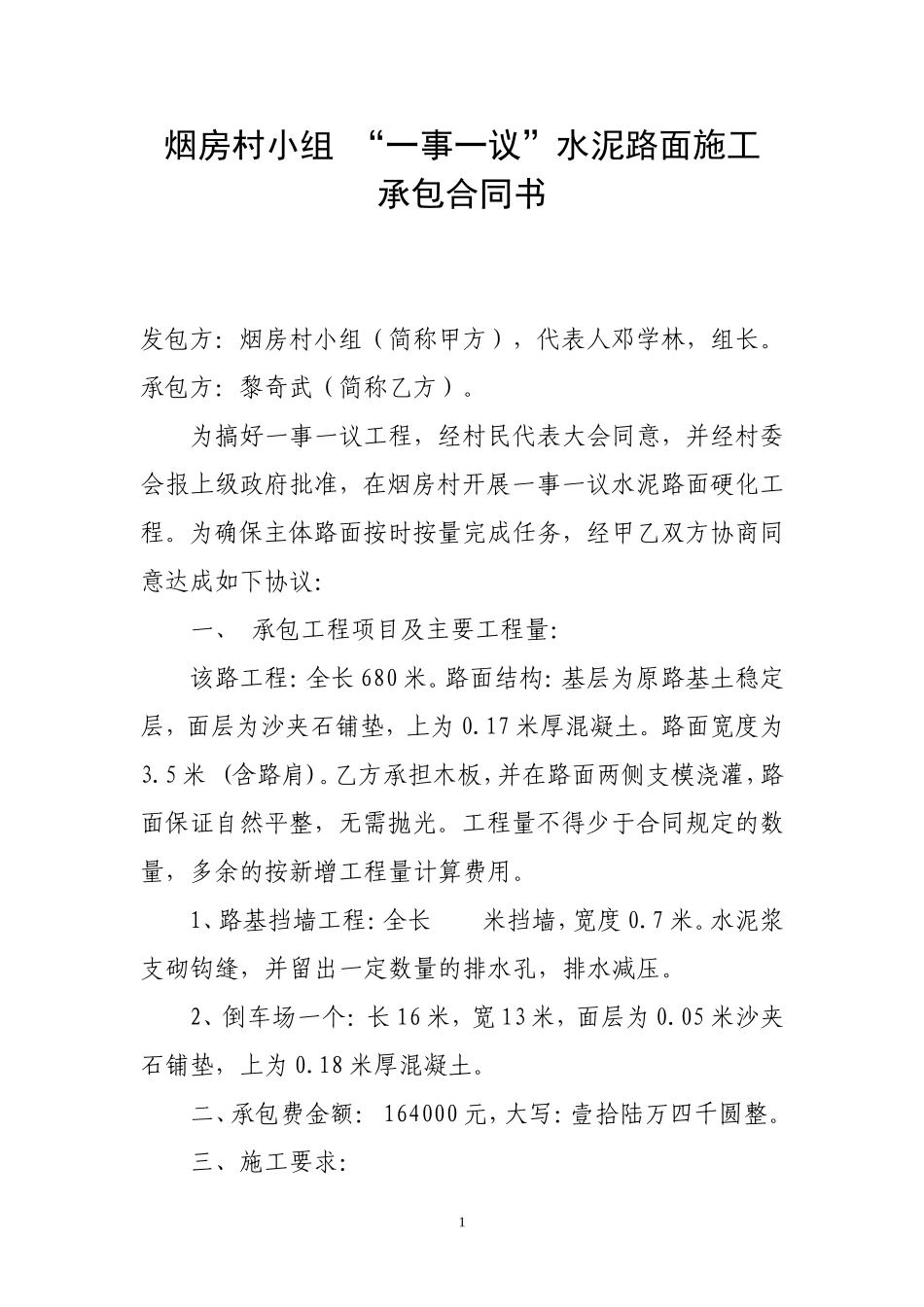

烟房村小组“一事一议”水泥路面施工承包合同书发包方:烟房村小组(简称甲方),代表人邓学林,组长
承包方:黎奇武(简称乙方)
为搞好一事一议工程,经村民代表大会同意,并经村委会报上级政府批准,在烟房村开展一事一议水泥路面硬化工程
为确保主体路面按时按量完成任务,经甲乙双方协商同意达成如下协议:一、承包工程项目及主要工程量:该路工程:全长680米
路面结构:基层为原路基土稳定层,面层为沙夹石铺垫,上为0
17米厚混凝土
路面宽度为3
5米(含路肩)
乙方承担木板,并在路面两侧支模浇灌,路面保证自然平整,无需抛光
工程量不得少于合同规定的数量,多余的按新增工程量计算费用
1、路基挡墙工程:全长米挡墙,宽度0
水泥浆支砌钩缝,并留出一定数量的排水孔,排水减压
2、倒车场一个:长16米,宽13米,面层为0
05米沙夹石铺垫,上为0
18米厚混凝土
二、承包费金额:164000元,大写:壹拾陆万四千圆整

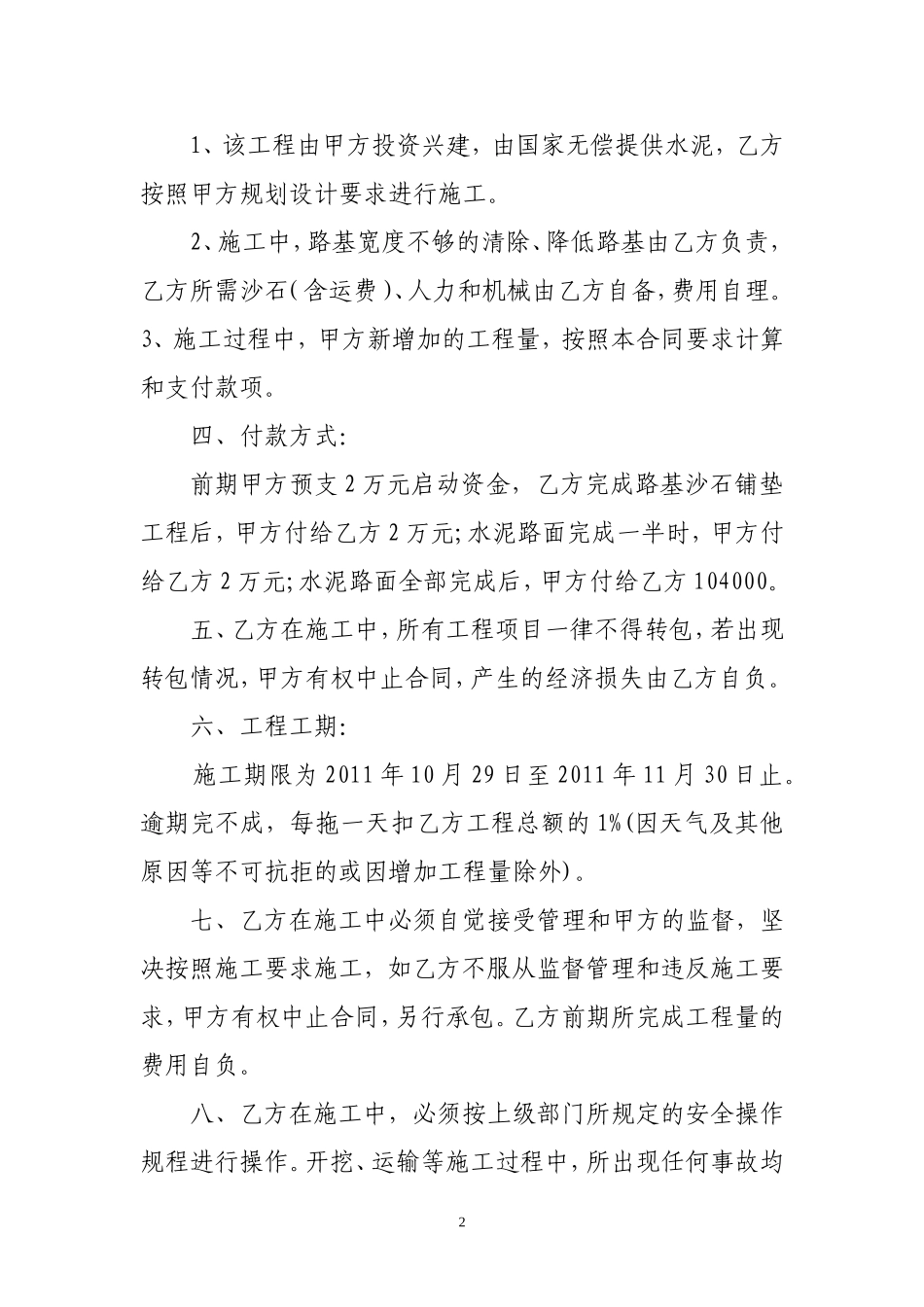

三、施工要求:11、该工程由甲方投资兴建,由国家无偿提供水泥,乙方按照甲方规划设计要求进行施工
2、施工中,路基宽度不够的清除、降低路基由乙方负责,乙方所需沙石(含运费)、人力和机械由乙方自备,费用自理
3、施工过程中,甲方新增加的工程量,按照本合同要求计算和支付款项
四、付款方式:前期甲方预支2万元启动资金,乙方完成路基沙石铺垫工程后,甲方付给乙方2万元;水泥路面完成一半时,甲方付给乙方2万元;水泥路面全部完成后,甲方付给乙方104000
五、乙方在施工中,所有工程项目一律不得转包,若出现转包情况,甲方有权中止合同,产生的经济损失由乙方自负
六、工程工期:施工期限为2011年10月29日至2011年11月30日止
逾期完不成,每拖一天扣乙方工程总额的1%(因天气及其他原因等不可抗拒的或因增加工程量除外)

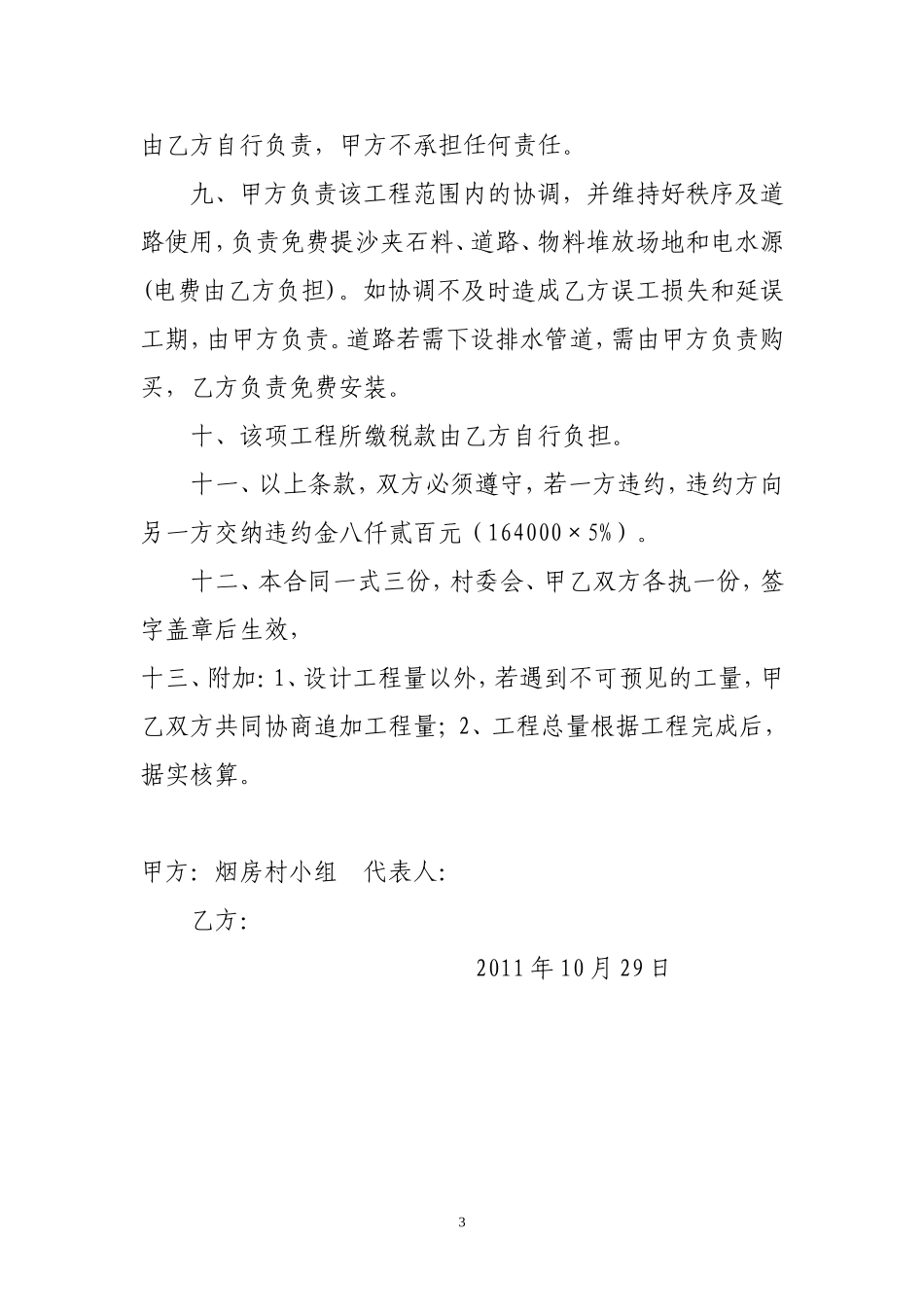

七、乙方在施工中必须自觉接受管理和甲方的监督,坚决按照施工要求施工,如乙方
