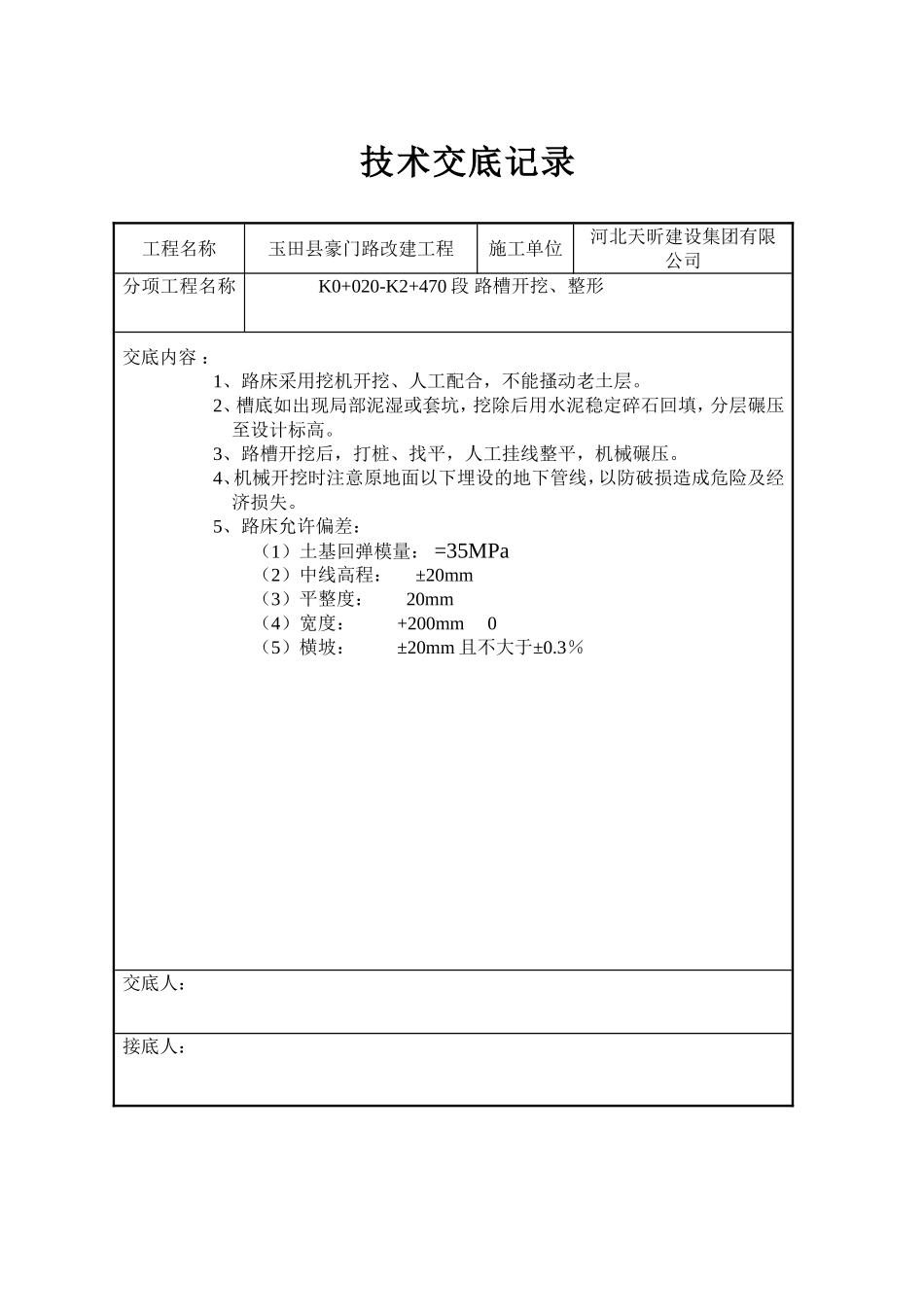

技术交底记录工程名称玉田县豪门路改建工程施工单位河北天昕建设集团有限公司分项工程名称K0+020-K2+470段路槽开挖、整形交底内容:1、路床采用挖机开挖、人工配合,不能搔动老土层
2、槽底如出现局部泥湿或套坑,挖除后用水泥稳定碎石回填,分层碾压至设计标高
3、路槽开挖后,打桩、找平,人工挂线整平,机械碾压
4、机械开挖时注意原地面以下埋设的地下管线,以防破损造成危险及经济损失
5、路床允许偏差:(1)土基回弹模量:=35MPa(2)中线高程:±20mm(3)平整度:20mm(4)宽度:+200mm0(5)横坡:±20mm且不大于±0

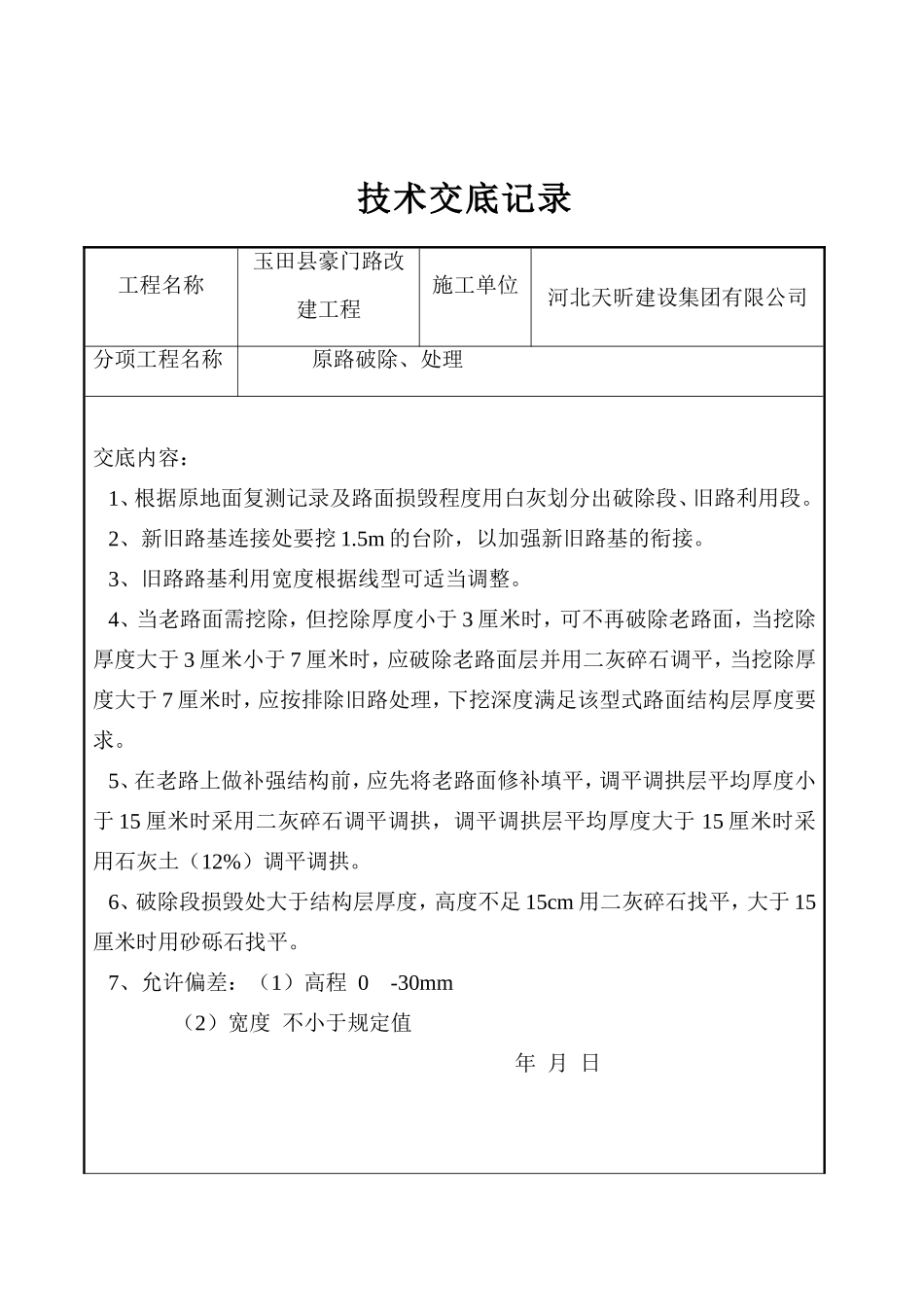

3%交底人:接底人:技术交底记录工程名称玉田县豪门路改建工程施工单位河北天昕建设集团有限公司分项工程名称原路破除、处理交底内容:1、根据原地面复测记录及路面损毁程度用白灰划分出破除段、旧路利用段
2、新旧路基连接处要挖1
5m的台阶,以加强新旧路基的衔接
3、旧路路基利用宽度根据线型可适当调整
4、当老路面需挖除,但挖除厚度小于3厘米时,可不再破除老路面,当挖除厚度大于3厘米小于7厘米时,应破除老路面层并用二灰碎石调平,当挖除厚度大于7厘米时,应按排除旧路处理,下挖深度满足该型式路面结构层厚度要求
5、在老路上做补强结构前,应先将老路面修补填平,调平调拱层平均厚度小于15厘米时采用二灰碎石调平调拱,调平调拱层平均厚度大于15厘米时采用石灰土(12%)调平调拱
6、破除段损毁处大于结构层厚度,高度不足15cm用二灰碎石找平,大于15厘米时用砂砾石找平

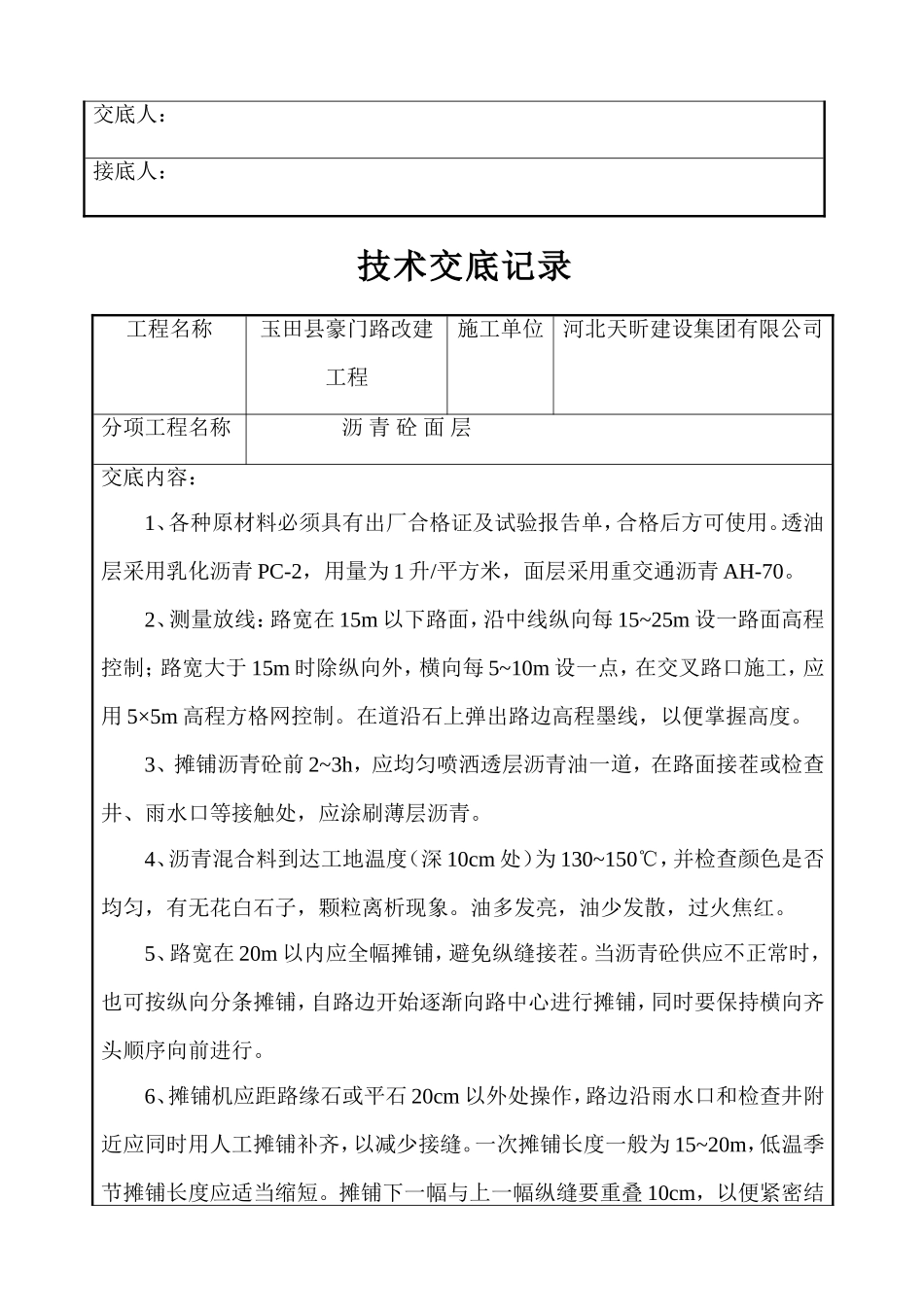

7、允许偏差:(1)高程0-30mm(2)宽度不小于规定值年月日交底人:接底人:技术交底记录工程名称玉田县豪门路改建工程施工单位河北天昕建设集团有限公司分项工程名称沥青砼面层交底内容:1、各种原材料必须具有出厂合格证及试验报告单,合格后方可使用
透油层采用乳化沥青PC-2,用量为1升/平方米,面
