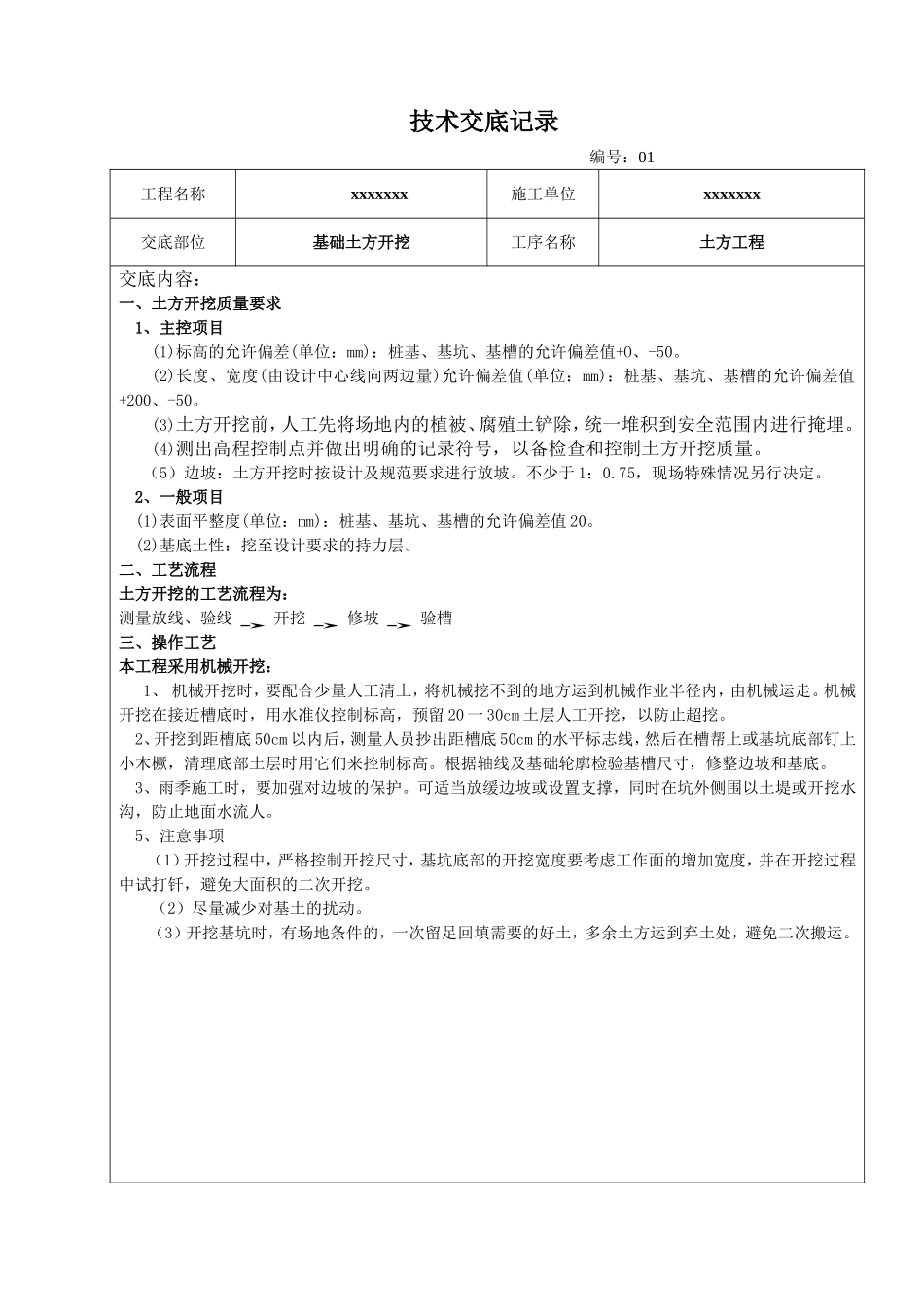

技术交底记录编号:01工程名称xxxxxxx施工单位xxxxxxx交底部位基础土方开挖工序名称土方工程交底内容:一、土方开挖质量要求1、主控项目(1)标高的允许偏差(单位:mm):桩基、基坑、基槽的允许偏差值+O、-50
(2)长度、宽度(由设计中心线向两边量)允许偏差值(单位:mm):桩基、基坑、基槽的允许偏差值+200、-50
(3)土方开挖前,人工先将场地内的植被、腐殖土铲除,统一堆积到安全范围内进行掩埋
(4)测出高程控制点并做出明确的记录符号,以备检查和控制土方开挖质量
(5)边坡:土方开挖时按设计及规范要求进行放坡
不少于1:0
75,现场特殊情况另行决定
2、一般项目(1)表面平整度(单位:mm):桩基、基坑、基槽的允许偏差值20
(2)基底土性:挖至设计要求的持力层
二、工艺流程土方开挖的工艺流程为:测量放线、验线开挖修坡验槽三、操作工艺本工程采用机械开挖:1、机械开挖时,要配合少量人工清土,将机械挖不到的地方运到机械作业半径内,由机械运走
机械开挖在接近槽底时,用水准仪控制标高,预留20一30cm土层人工开挖,以防止超挖
2、开挖到距槽底50cm以内后,测量人员抄出距槽底50cm的水平标志线,然后在槽帮上或基坑底部钉上小木橛,清理底部土层时用它们来控制标高
根据轴线及基础轮廓检验基槽尺寸,修整边坡和基底
3、雨季施工时,要加强对边坡的保护
可适当放缓边坡或设置支撑,同时在坑外侧围以土堤或开挖水沟,防止地面水流人
5、注意事项(1)开挖过程中,严格控制开挖尺寸,基坑底部的开挖宽度要考虑工作面的增加宽度,并在开挖过程中试打钎,避免大面积的二次开挖
(2)尽量减少对基土的扰动

(3)开挖基坑时,有场地条件的,一次留足回填需要的好土,多余土方运到弃土处,避免二次搬运
