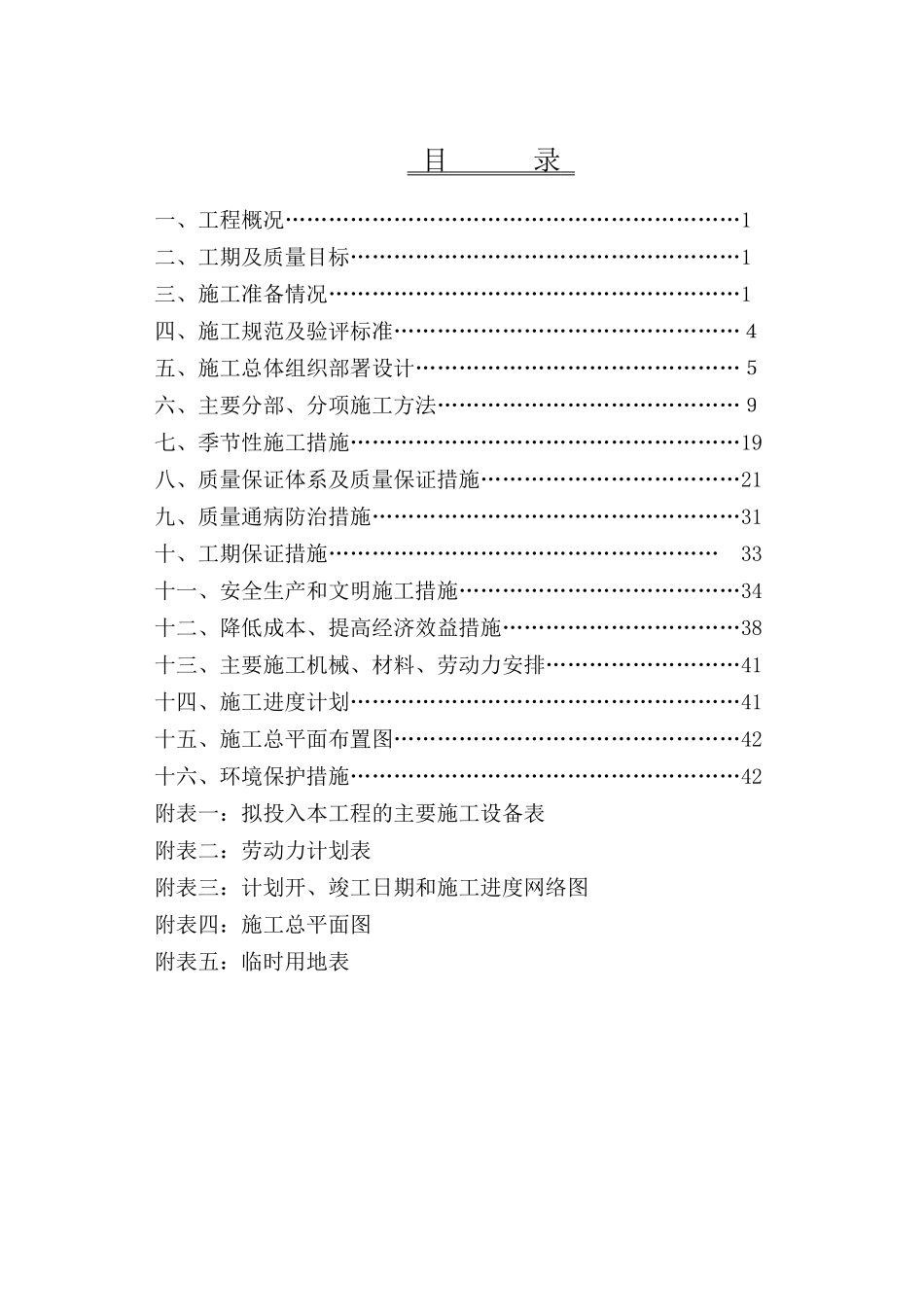

***小区室内外燃气管道工程施工组织设计***********有限公司二0一七年三月目录一、工程概况………………………………………………………1二、工期及质量目标………………………………………………1三、施工准备情况…………………………………………………1四、施工规范及验评标准…………………………………………4五、施工总体组织部署设计………………………………………5六、主要分部、分项施工方法……………………………………9七、季节性施工措施………………………………………………19八、质量保证体系及质量保证措施………………………………21九、质量通病防治措施……………………………………………31十、工期保证措施………………………………………………33十一、安全生产和文明施工措施…………………………………34十二、降低成本、提高经济效益措施……………………………38十三、主要施工机械、材料、劳动力安排………………………41十四、施工进度计划………………………………………………41十五、施工总平面布置图…………………………………………42十六、环境保护措施………………………………………………42附表一:拟投入本工程的主要施工设备表附表二:劳动力计划表附表三:计划开、竣工日期和施工进度网络图附表四:施工总平面图附表五:临时用地表1一、工程概况本工程为**燃气工程,建设单位为*******,地点在****小区
1、工程主要内容:本工程为中、低压煤气管网项目,包括小区二、三期燃气室内、外管道
2、工程特点:工程量较大,质量要求高,必须保证一次合格,避免产生返修现象
二、工期及质量目标1、工期目标:2017年3月25日计划开工,2017年4月25日计划竣工,投标单位施工进度计划目标按31日历天安排
2、质量目标:合格,力争优良
⑴各分项工程质量合格率100%,优良率大于95%
⑵各分部工程
