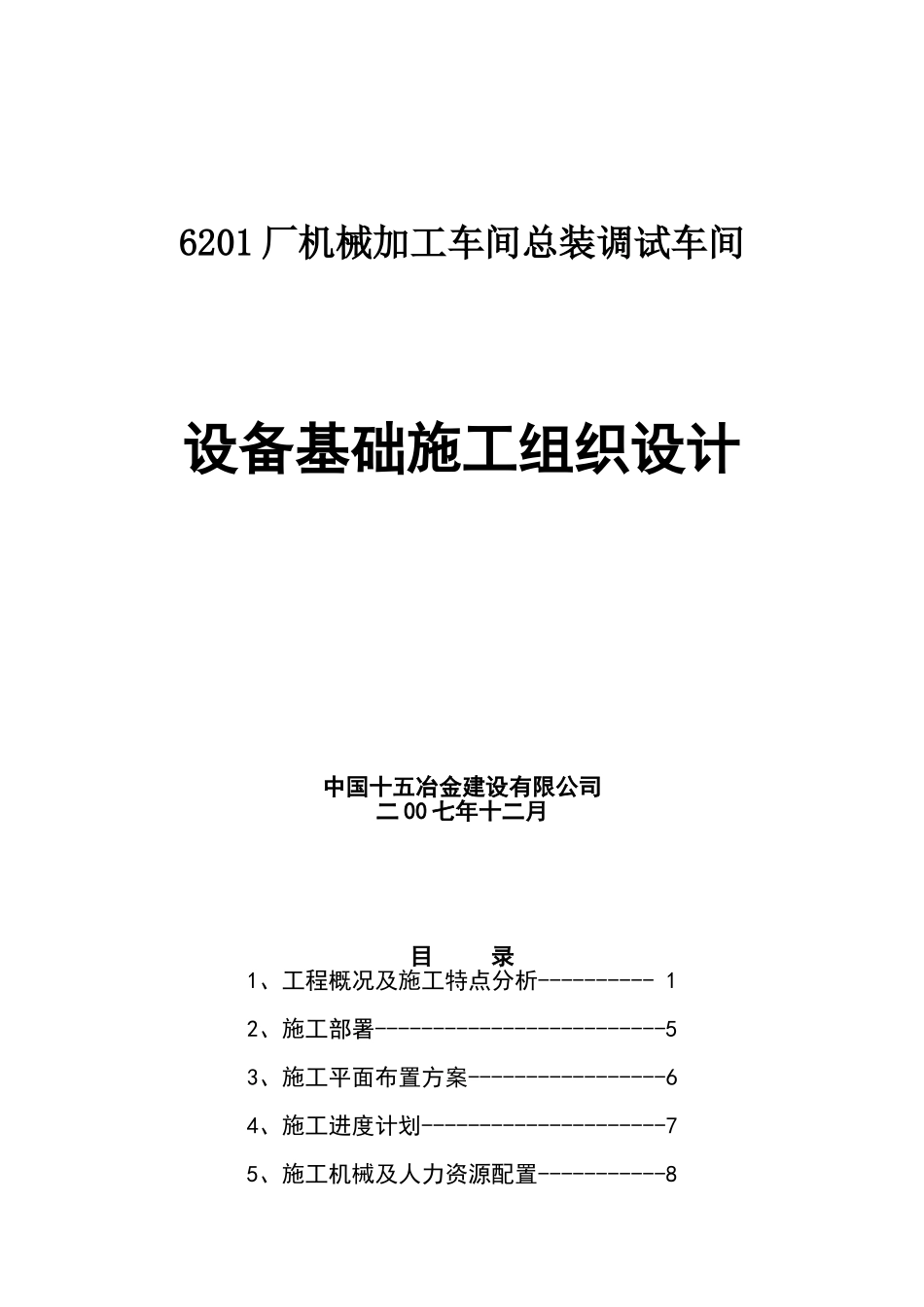

6201厂机械加工车间总装调试车间设备基础施工组织设计中国十五冶金建设有限公司二00七年十二月目录1、工程概况及施工特点分析----------12、施工部署-------------------------53、施工平面布置方案-----------------64、施工进度计划---------------------75、施工机械及人力资源配置-----------86、施工方法-------------------------97、质量技术保证措施-----------------148、文明施工及安全措施---------------221

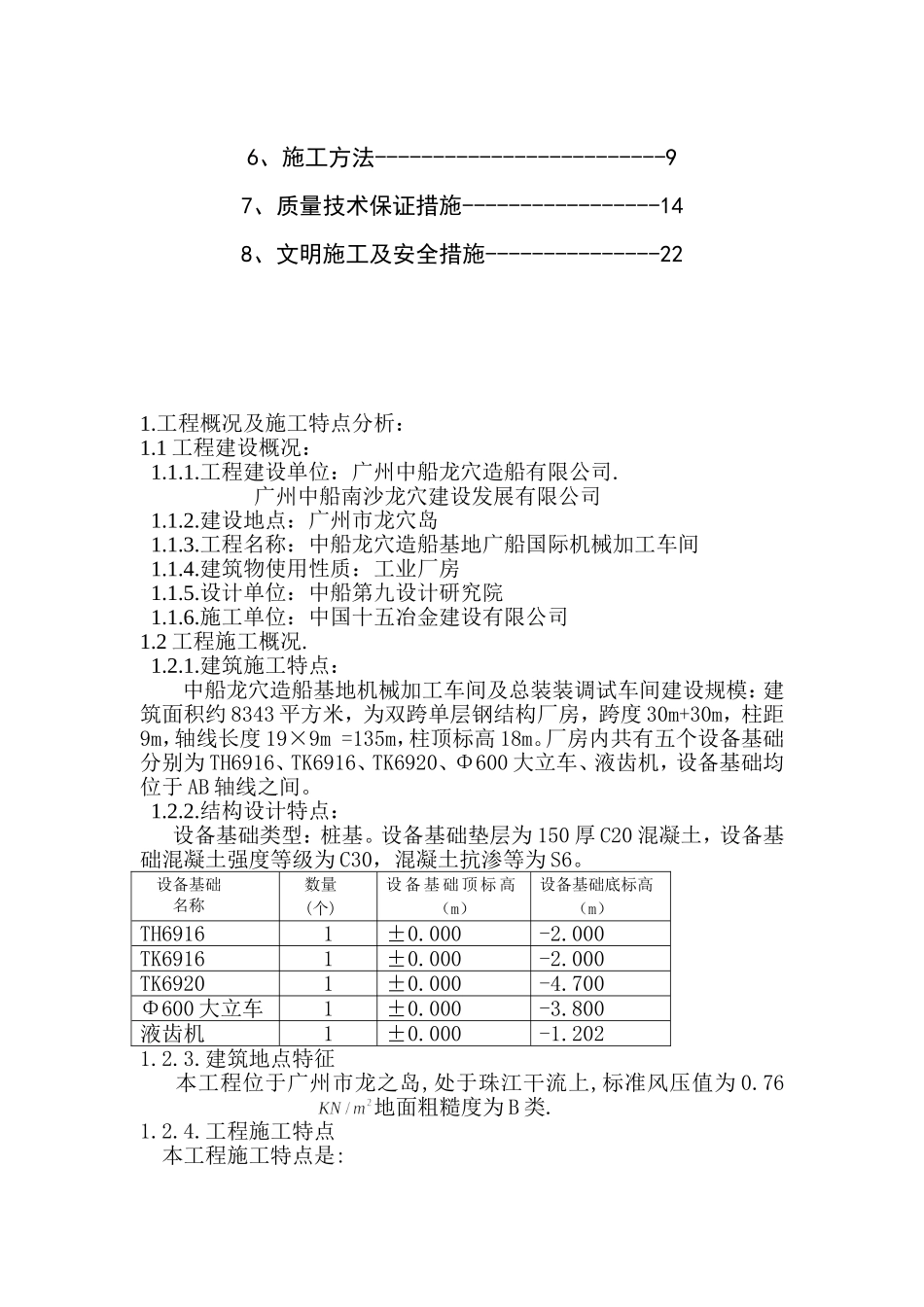

工程概况及施工特点分析:1
1工程建设概况:1
工程建设单位:广州中船龙穴造船有限公司
广州中船南沙龙穴建设发展有限公司1
建设地点:广州市龙穴岛1
工程名称:中船龙穴造船基地广船国际机械加工车间1
建筑物使用性质:工业厂房1
设计单位:中船第九设计研究院1
施工单位:中国十五冶金建设有限公司1
2工程施工概况
建筑施工特点:中船龙穴造船基地机械加工车间及总装装调试车间建设规模:建筑面积约8343平方米,为双跨单层钢结构厂房,跨度30m+30m,柱距9m,轴线长度19×9m=135m,柱顶标高18m
厂房内共有五个设备基础分别为TH6916、TK6916、TK6920、Φ600大立车、液齿机,设备基础均位于AB轴线之间
结构设计特点:设备基础类型:桩基
设备基础垫层为150厚C20混凝土,设备基础混凝土强度等级为C30,混凝土抗渗等为S6
设备基础名称数量(个)设备基础顶标高(m)设备基础底标高(m)TH69161±0
000TK69161±0
000TK69201±0
700Φ600大立车1±0
