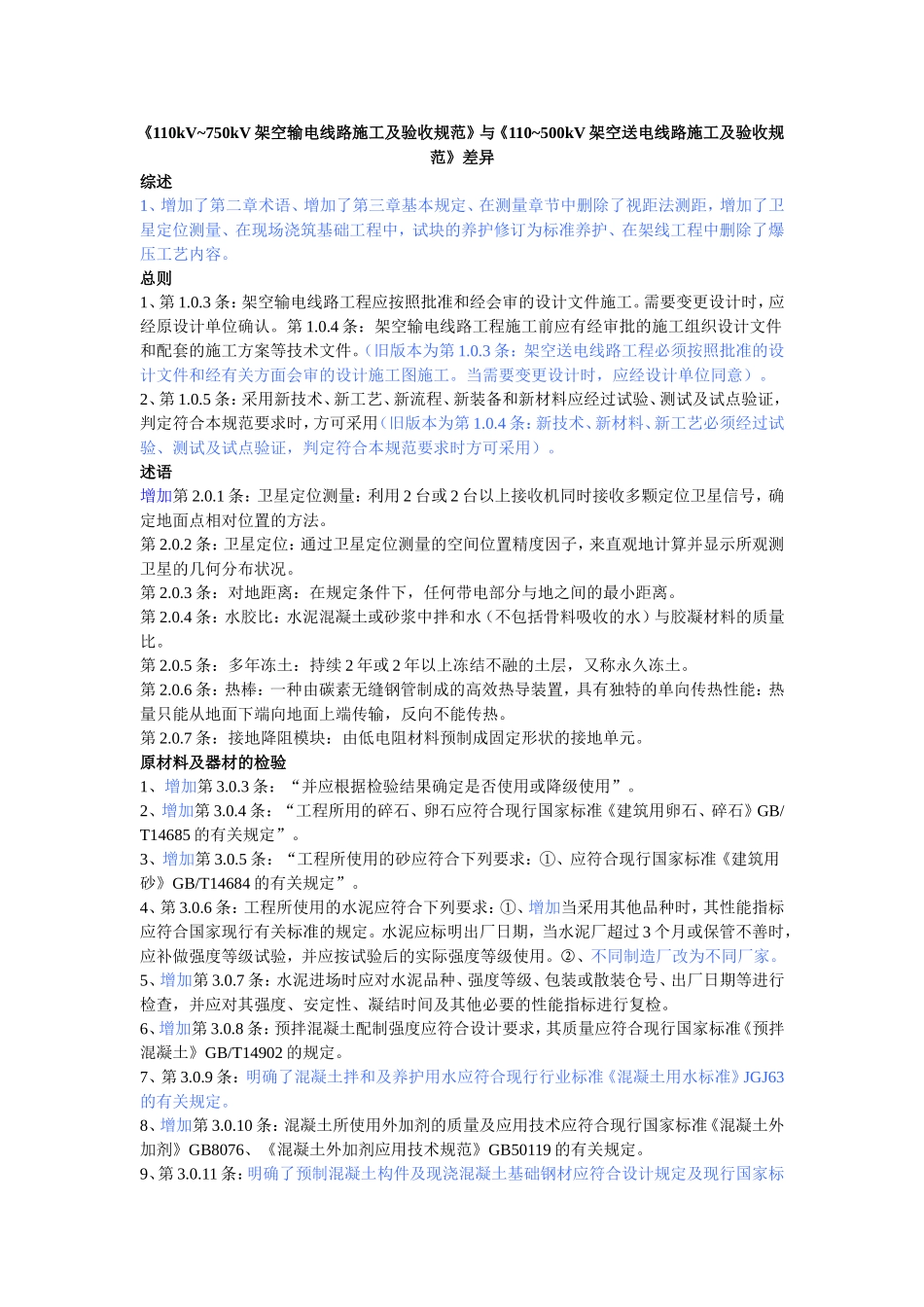

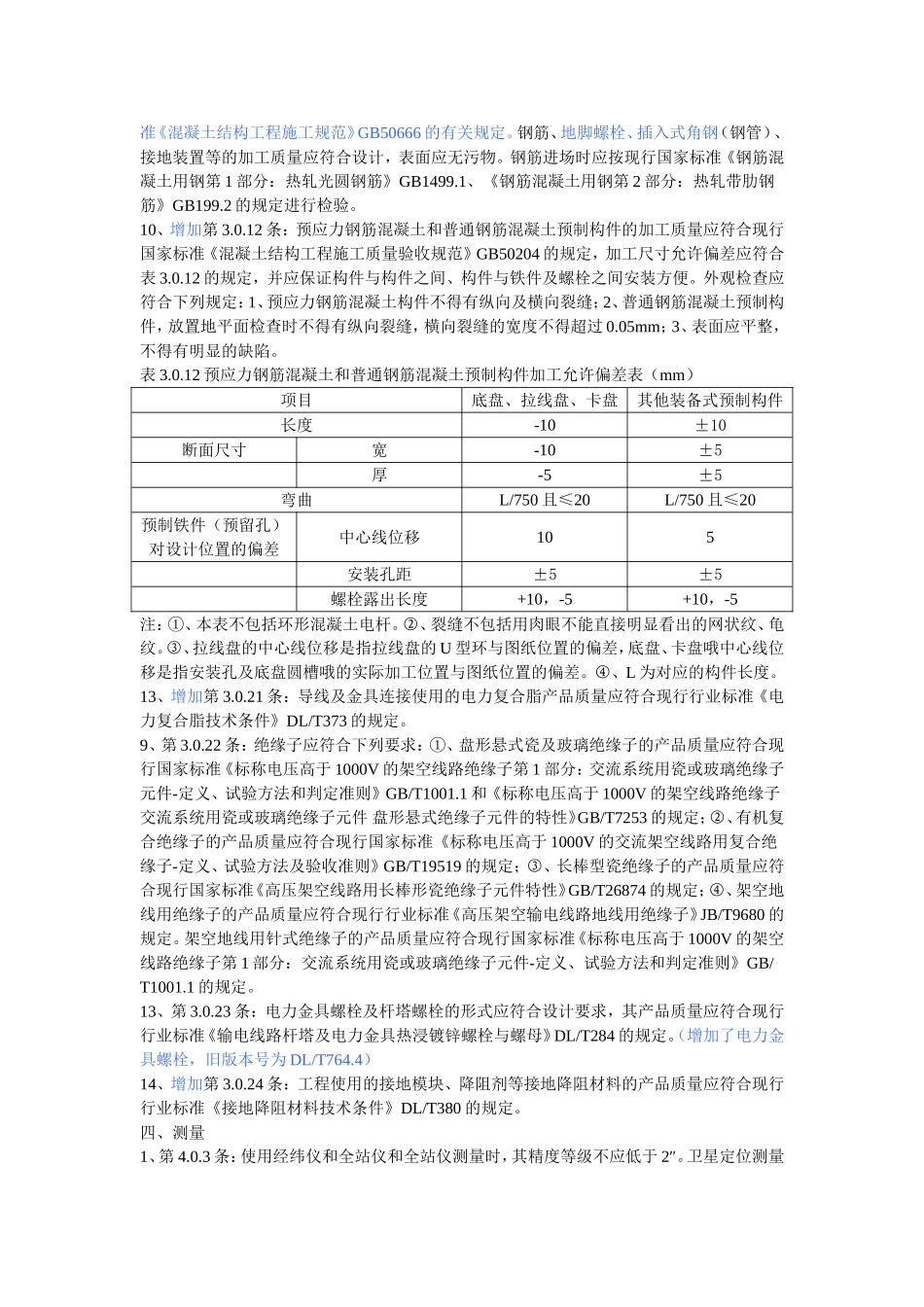

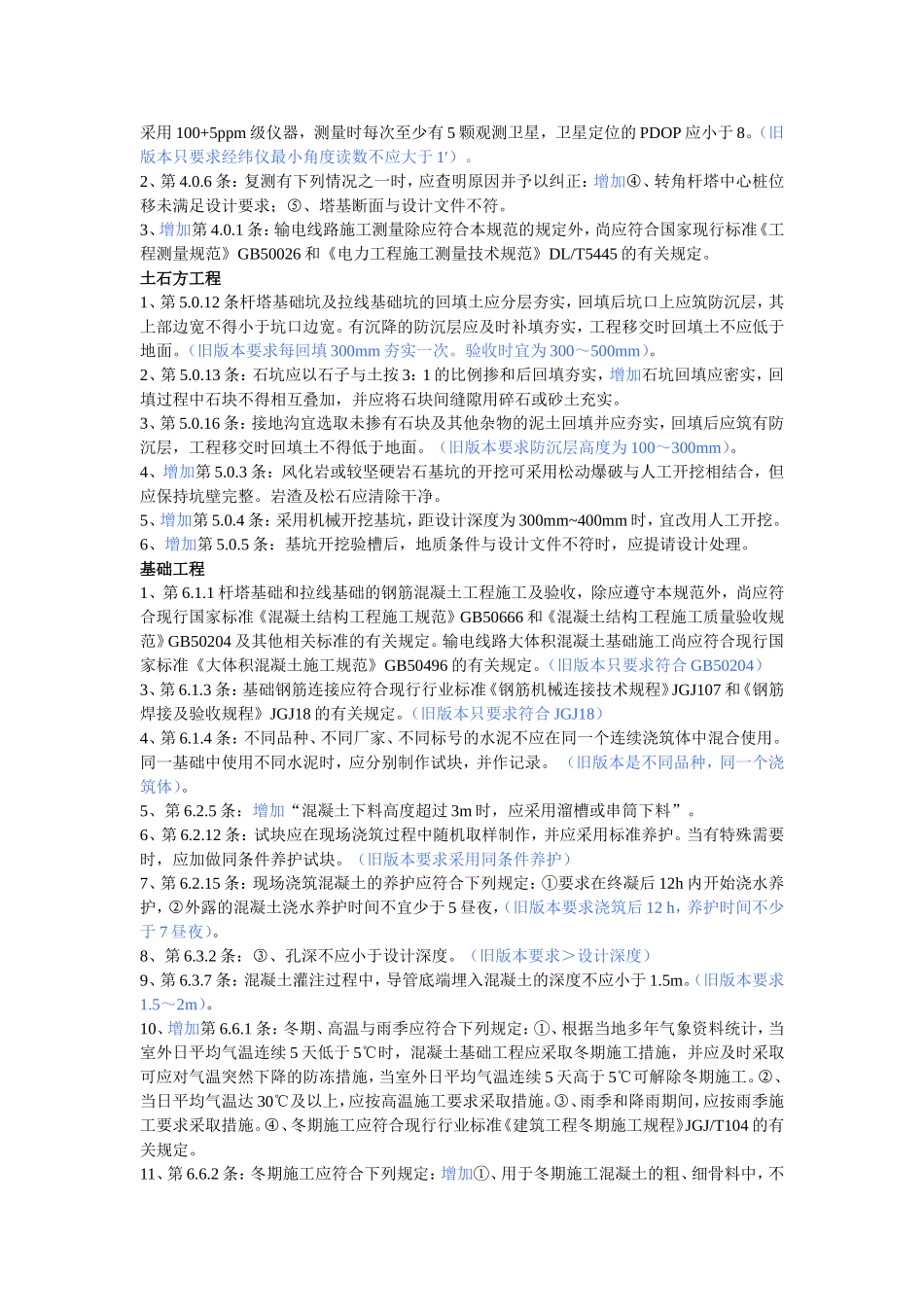

《110kV~750kV架空输电线路施工及验收规范》与《110~500kV架空送电线路施工及验收规范》差异综述1、增加了第二章术语、增加了第三章基本规定、在测量章节中删除了视距法测距,增加了卫星定位测量、在现场浇筑基础工程中,试块的养护修订为标准养护、在架线工程中删除了爆压工艺内容
总则1、第1
3条:架空输电线路工程应按照批准和经会审的设计文件施工
需要变更设计时,应经原设计单位确认
4条:架空输电线路工程施工前应有经审批的施工组织设计文件和配套的施工方案等技术文件
(旧版本为第1
3条:架空送电线路工程必须按照批准的设计文件和经有关方面会审的设计施工图施工
当需要变更设计时,应经设计单位同意)
5条:采用新技术、新工艺、新流程、新装备和新材料应经过试验、测试及试点验证,判定符合本规范要求时,方可采用(旧版本为第1
4条:新技术、新材料、新工艺必须经过试验、测试及试点验证,判定符合本规范要求时方可采用)
述语增加第2
1条:卫星定位测量:利用2台或2台以上接收机同时接收多颗定位卫星信号,确定地面点相对位置的方法
2条:卫星定位:通过卫星定位测量的空间位置精度因子,来直观地计算并显示所观测卫星的几何分布状况
3条:对地距离:在规定条件下,任何带电部分与地之间的最小距离
4条:水胶比:水泥混凝土或砂浆中拌和水(不包括骨料吸收的水)与胶凝材料的质量比
5条:多年冻土:持续2年或2年以上冻结不融的土层,又称永久冻土
6条:热棒:一种由碳素无缝钢管制成的高效热导装置,具有独特的单向传热性能:热量只能从地面下端向地面上端传输,反向不能传热
7条:接地降阻模块:由低电阻材料预制成固定形状的接地单元
原材料及器材的检验1、增加第3
3条:“并应根据检验结果确定是否使用或降级使用”
