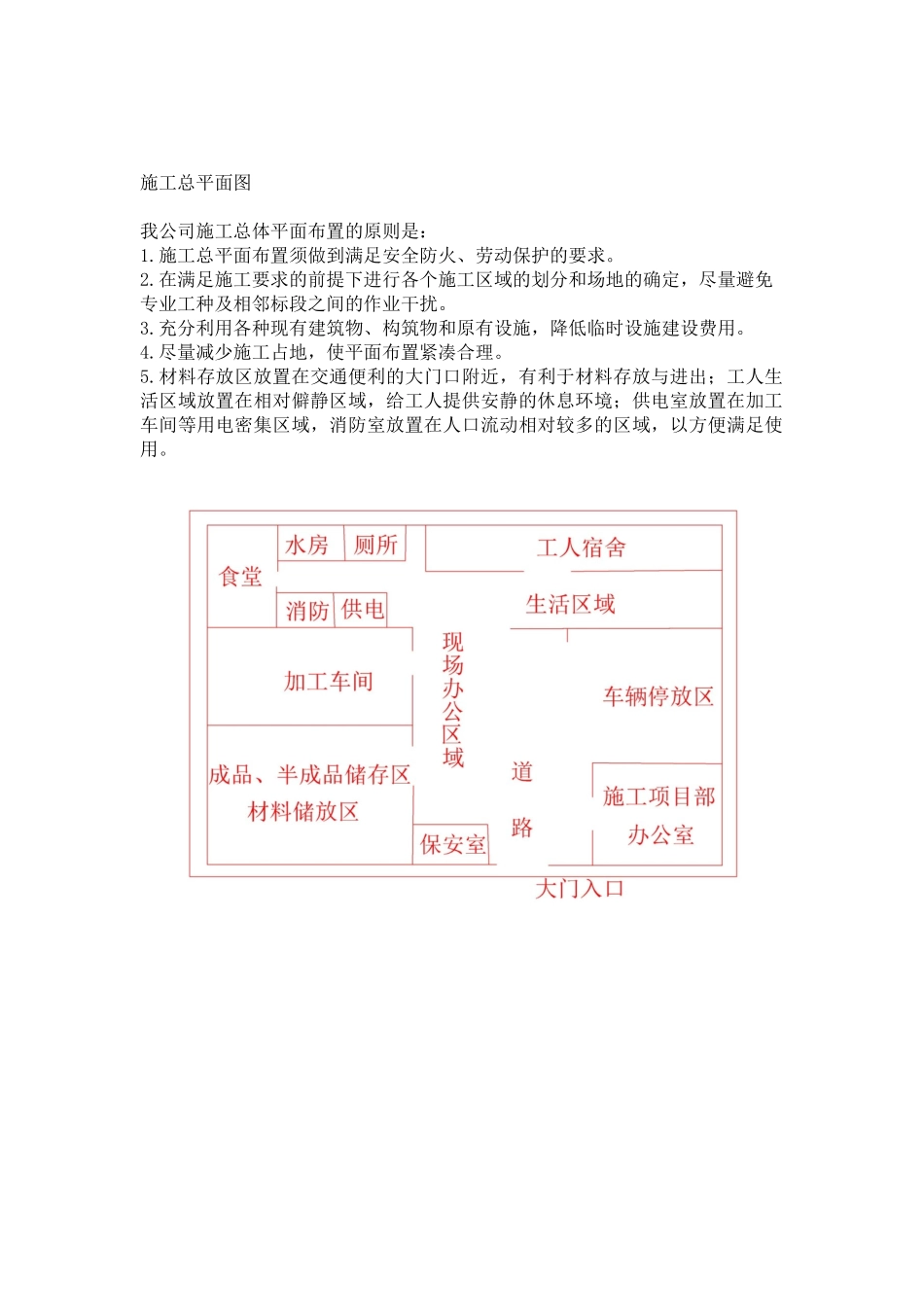

施工总平面图我公司施工总体平面布置的原则是:1
施工总平面布置须做到满足安全防火、劳动保护的要求
在满足施工要求的前提下进行各个施工区域的划分和场地的确定,尽量避免专业工种及相邻标段之间的作业干扰
充分利用各种现有建筑物、构筑物和原有设施,降低临时设施建设费用
尽量减少施工占地,使平面布置紧凑合理
材料存放区放置在交通便利的大门口附近,有利于材料存放与进出;工人生活区域放置在相对僻静区域,给工人提供安静的休息环境;供电室放置在加工车间等用电密集区域,消防室放置在人口流动相对较多的区域,以方便满足使用

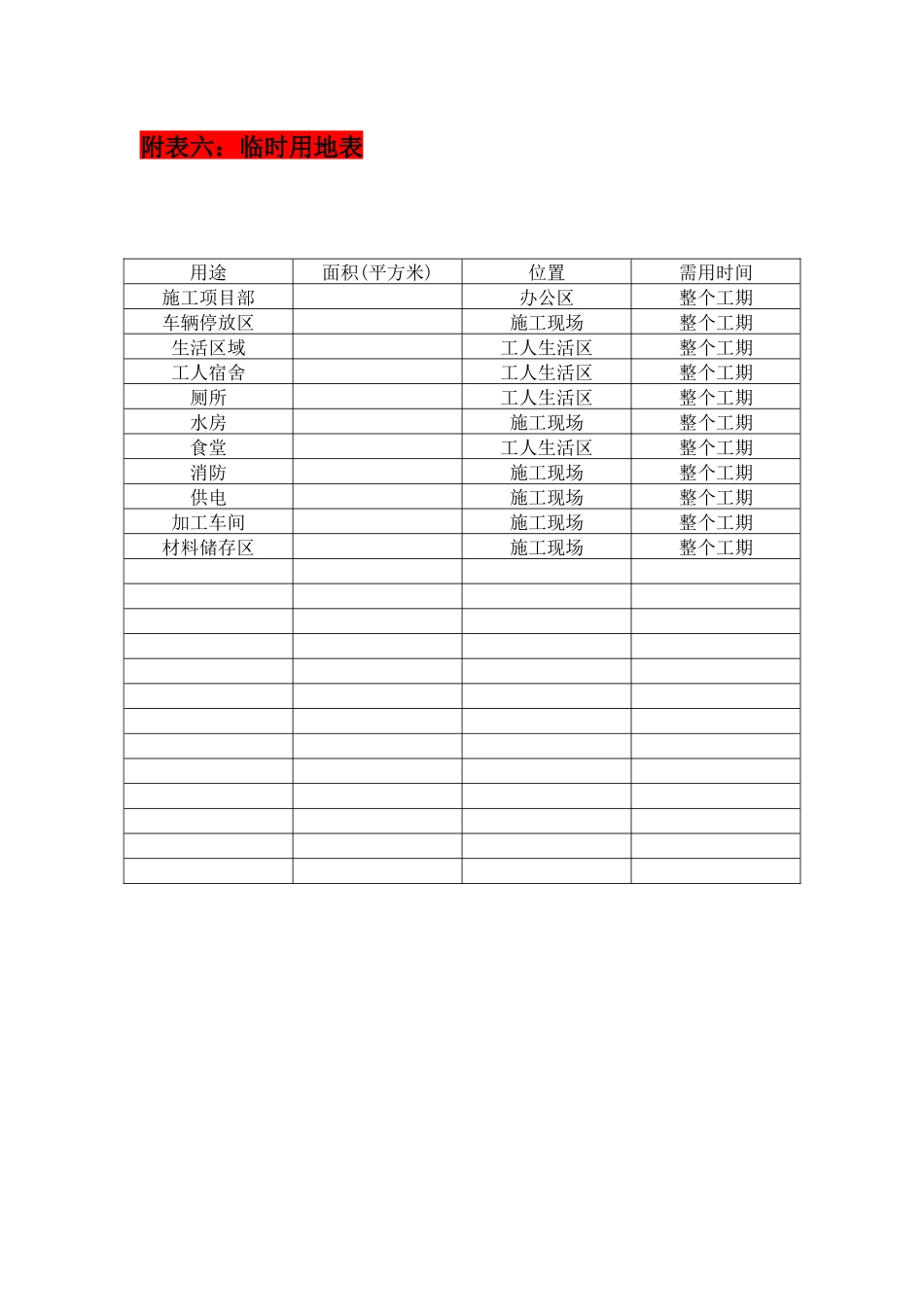

附表六:临时用地表用途面积(平方米)位置需用时间施工项目部办公区整个工期车辆停放区施工现场整个工期生活区域工人生活区整个工期工人宿舍工人生活区整个工期厕所工人生活区整个工期水房施工现场整个工期食堂工人生活区整个工期消防施工现场整个工期供电施工现场整个工期加工车间施工现场整个工期材料储存区施工现场整个工期长春事业部勘察设计四部勘察设计三部勘察设计一部勘察设计二部财务部市场经营部综合部设计部技术部总经理吉林事业部松原事业部白山事业部通化办事处四平办事处延边办事处白城办事处
