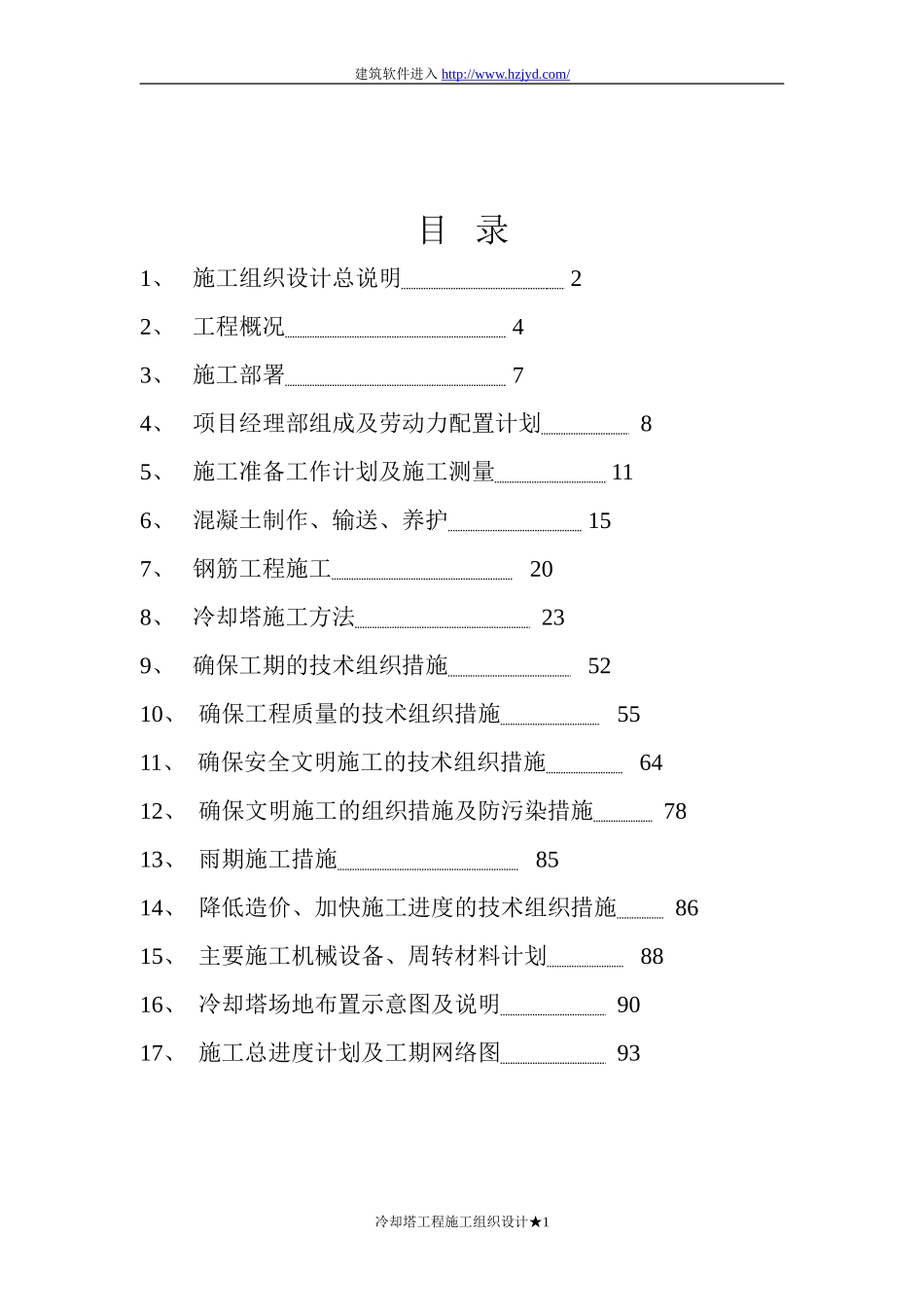

com/目录1、施工组织设计总说明22、工程概况43、施工部署74、项目经理部组成及劳动力配置计划85、施工准备工作计划及施工测量116、混凝土制作、输送、养护157、钢筋工程施工208、冷却塔施工方法239、确保工期的技术组织措施5210、确保工程质量的技术组织措施5511、确保安全文明施工的技术组织措施6412、确保文明施工的组织措施及防污染措施7813、雨期施工措施8514、降低造价、加快施工进度的技术组织措施8615、主要施工机械设备、周转材料计划8816、冷却塔场地布置示意图及说明9017、施工总进度计划及工期网络图93冷却塔工程施工组织设计★1建筑软件进入http://www

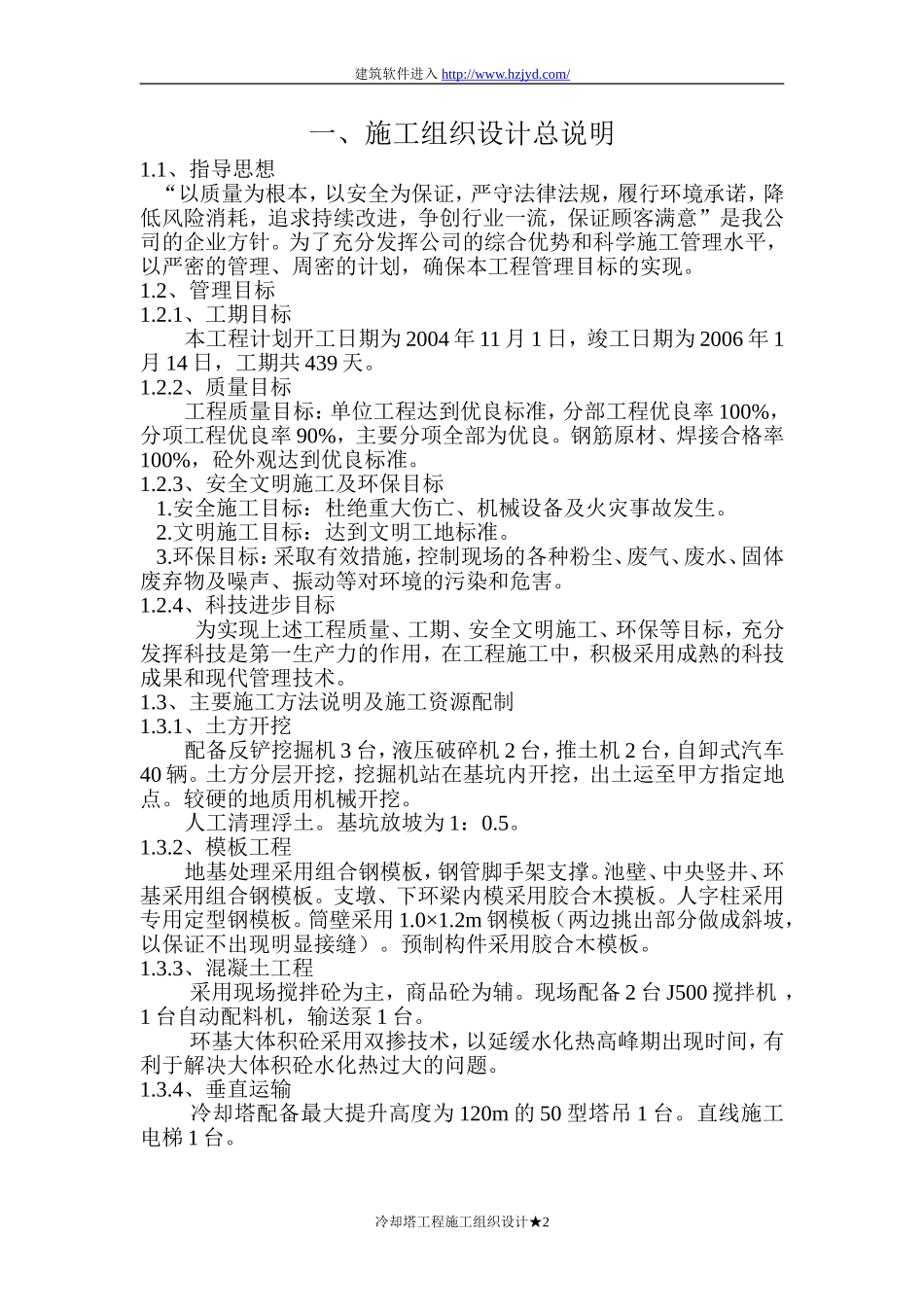

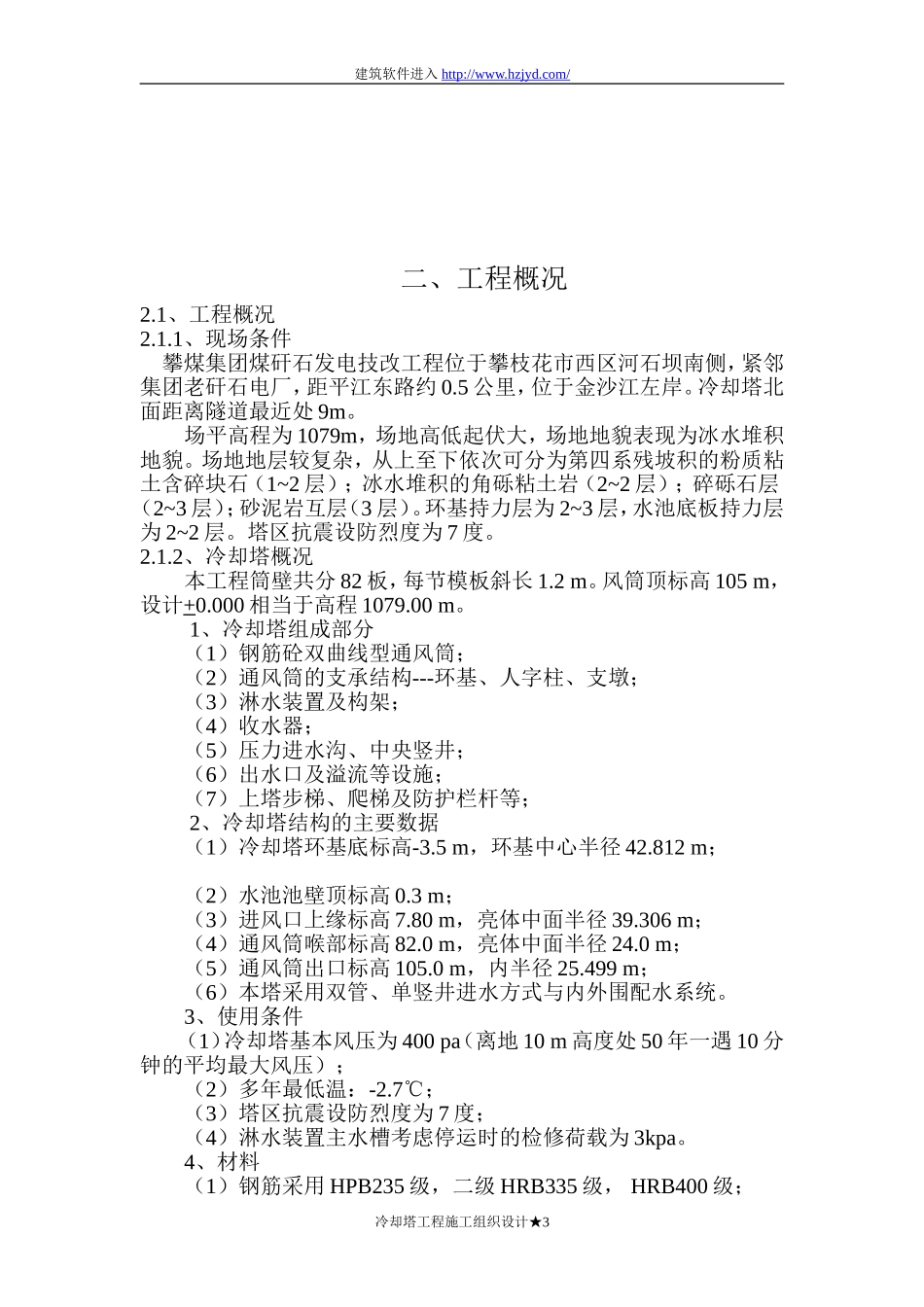

com/一、施工组织设计总说明1
1、指导思想“以质量为根本,以安全为保证,严守法律法规,履行环境承诺,降低风险消耗,追求持续改进,争创行业一流,保证顾客满意”是我公司的企业方针
为了充分发挥公司的综合优势和科学施工管理水平,以严密的管理、周密的计划,确保本工程管理目标的实现
2、管理目标1
1、工期目标本工程计划开工日期为2004年11月1日,竣工日期为2006年1月14日,工期共439天
2、质量目标工程质量目标:单位工程达到优良标准,分部工程优良率100%,分项工程优良率90%,主要分项全部为优良
钢筋原材、焊接合格率100%,砼外观达到优良标准
3、安全文明施工及环保目标1
安全施工目标:杜绝重大伤亡、机械设备及火灾事故发生
文明施工目标:达到文明工地标准
环保目标:采取有效措施,控制现场的各种粉尘、废气、废水、固体废弃物及噪声、振动等对环境的污染和危害
4、科技进步目标为实现上述工程质量、工期、安全文明施工、环保等目标,充分发挥科技是第一生产力的作用,在工程施工中,积极采用成熟的科技
