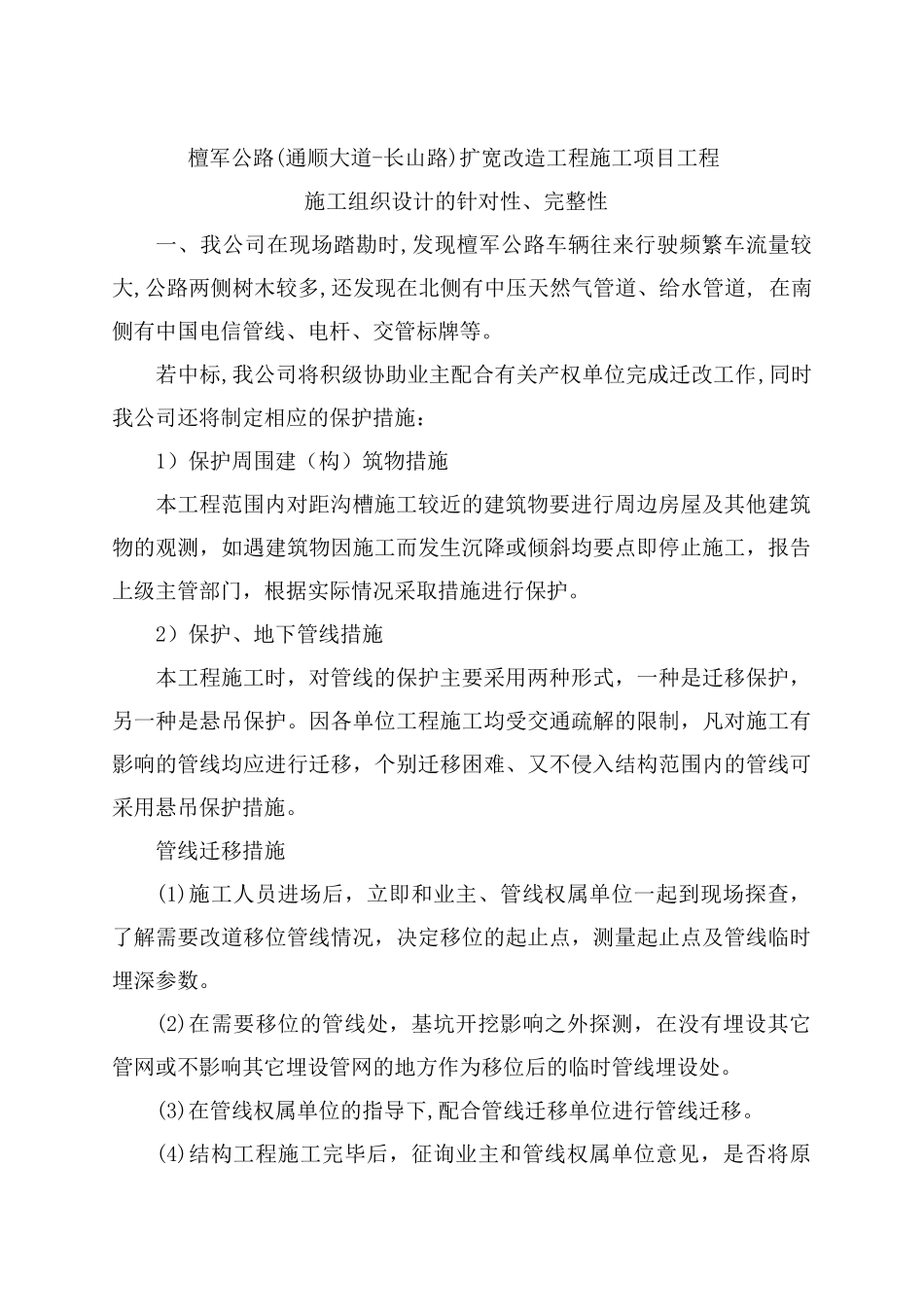

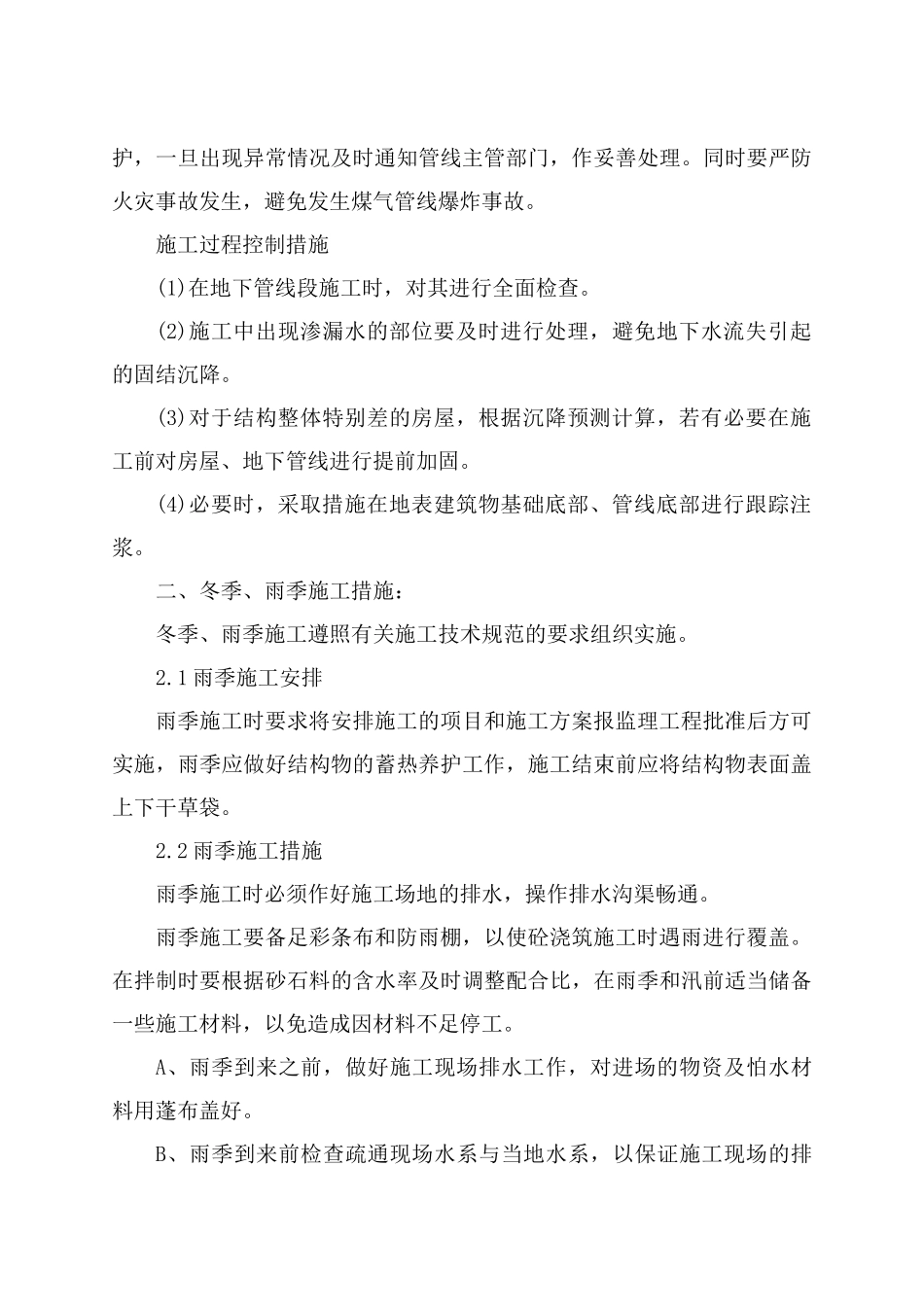

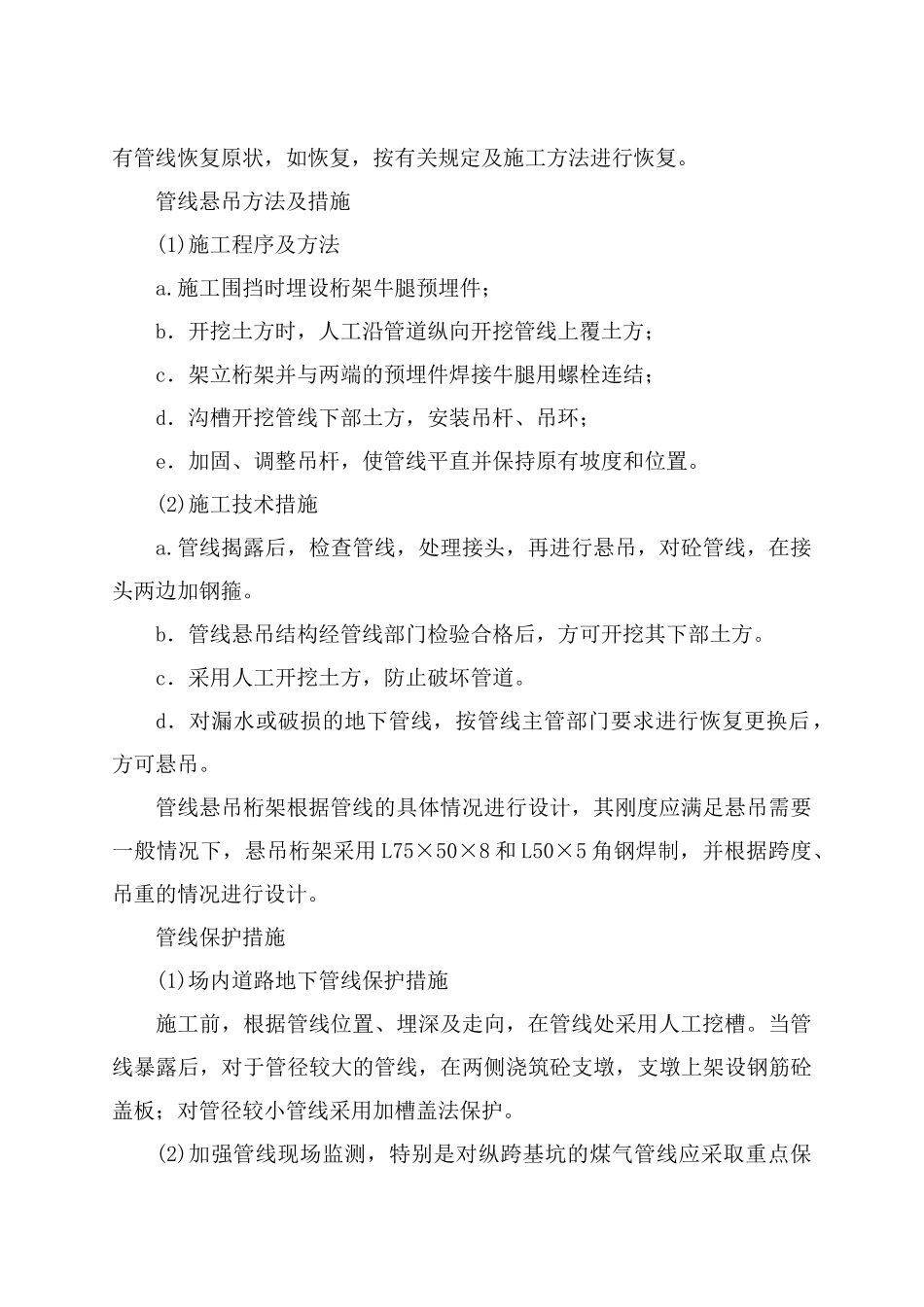

檀军公路(通顺大道-长山路)扩宽改造工程施工项目工程施工组织设计的针对性、完整性一、我公司在现场踏勘时,发现檀军公路车辆往来行驶频繁车流量较大,公路两侧树木较多,还发现在北侧有中压天然气管道、给水管道,在南侧有中国电信管线、电杆、交管标牌等。若中标,我公司将积级协助业主配合有关产权单位完成迁改工作,同时我公司还将制定相应的保护措施:1)保护周围建(构)筑物措施本工程范围内对距沟槽施工较近的建筑物要进行周边房屋及其他建筑物的观测,如遇建筑物因施工而发生沉降或倾斜均要点即停止施工,报告上级主管部门,根据实际情况采取措施进行保护。2)保护、地下管线措施本工程施工时,对管线的保护主要采用两种形式,一种是迁移保护,另一种是悬吊保护。因各单位工程施工均受交通疏解的限制,凡对施工有影响的管线均应进行迁移,个别迁移困难、又不侵入结构范围内的管线可采用悬吊保护措施。管线迁移措施(1)施工人员进场后,立即和业主、管线权属单位一起到现场探查,了解需要改道移位管线情况,决定移位的起止点,测量起止点及管线临时埋深参数。(2)在需要移位的管线处,基坑开挖影响之外探测,在没有埋设其它管网或不影响其它埋设管网的地方作为移位后的临时管线埋设处。(3)在管线权属单位的指导下,配合管线迁移单位进行管线迁移。(4)结构工程施工完毕后,征询业主和管线权属单位意见,是否将原有管线恢复原状,如恢复,按有关规定及施工方法进行恢复。管线悬吊方法及措施(1)施工程序及方法a.施工围挡时埋设桁架牛腿预埋件;b.开挖土方时,人工沿管道纵向开挖管线上覆土方;c.架立桁架并与两端的预埋件焊接牛腿用螺栓连结;d.沟槽开挖管线下部土方,安装吊杆、吊环;e.加固、调整吊杆,使管线平直并保持原有坡度和位置。(2)施工技术措施a.管线揭露后,检查管线,处理接头,再进行悬吊,对砼管线,在接头两边加钢箍。b.管线悬吊结构经管线部门检验合格后,方可开挖其下部土方。c.采用人工开挖土方,防止破坏管道。d.对漏水或破损的地下管线,按管线主管部门要求进行恢复更换后,方可悬吊。管线悬吊桁架根据管线的具体情况进行设计,其刚度应满足悬吊需要一般情况下,悬吊桁架采用L75×50×8和L50×5角钢焊制,并根据跨度、吊重的情况进行设计。管线保护措施(1)场内道路地下管线保护措施施工前,根据管线位置、埋深及走向,在管线处采用人工挖槽。当管线暴露后,对于管径较大的管线,在两侧浇筑砼支墩,支墩上架设钢筋砼盖板;对管径较小管线采用加槽盖法保护。(2)加强管线现场监测,特别是对纵跨基坑的煤气管线应采取重点保护,一旦出现异常情况及时通知管线主管部门,作妥善处理。同时要严防火灾事故发生,避免发生煤气管线爆炸事故。施工过程控制措施(1)在地下管线段施工时,对其进行全面检查。(2)施工中出现渗漏水的部位要及时进行处理,避免地下水流失引起的固结沉降。(3)对于结构整体特别差的房屋,根据沉降预测计算,若有必要在施工前对房屋、地下管线进行提前加固。(4)必要时,采取措施在地表建筑物基础底部、管线底部进行跟踪注浆。二、冬季、雨季施工措施:冬季、雨季施工遵照有关施工技术规范的要求组织实施。2.1雨季施工安排雨季施工时要求将安排施工的项目和施工方案报监理工程批准后方可实施,雨季应做好结构物的蓄热养护工作,施工结束前应将结构物表面盖上下干草袋。2.2雨季施工措施雨季施工时必须作好施工场地的排水,操作排水沟渠畅通。雨季施工要备足彩条布和防雨棚,以使砼浇筑施工时遇雨进行覆盖。在拌制时要根据砂石料的含水率及时调整配合比,在雨季和汛前适当储备一些施工材料,以免造成因材料不足停工。A、雨季到来之前,做好施工现场排水工作,对进场的物资及怕水材料用蓬布盖好。B、雨季到来前检查疏通现场水系与当地水系,以保证施工现场的排水畅通。C、在雨季到来前,将土方工程尽快抢完,以减少对整个工程进度的影响。D、在施工中,与当地气象部门取得联系,物资及其他材料由专人负责。E、在雨季来临前,所有机械设备、物资及其他材料由专人负责。2.3冬季施工安排在冬季施工中,既要做好防冻,又要快速,以确保施工质量。做好防...
