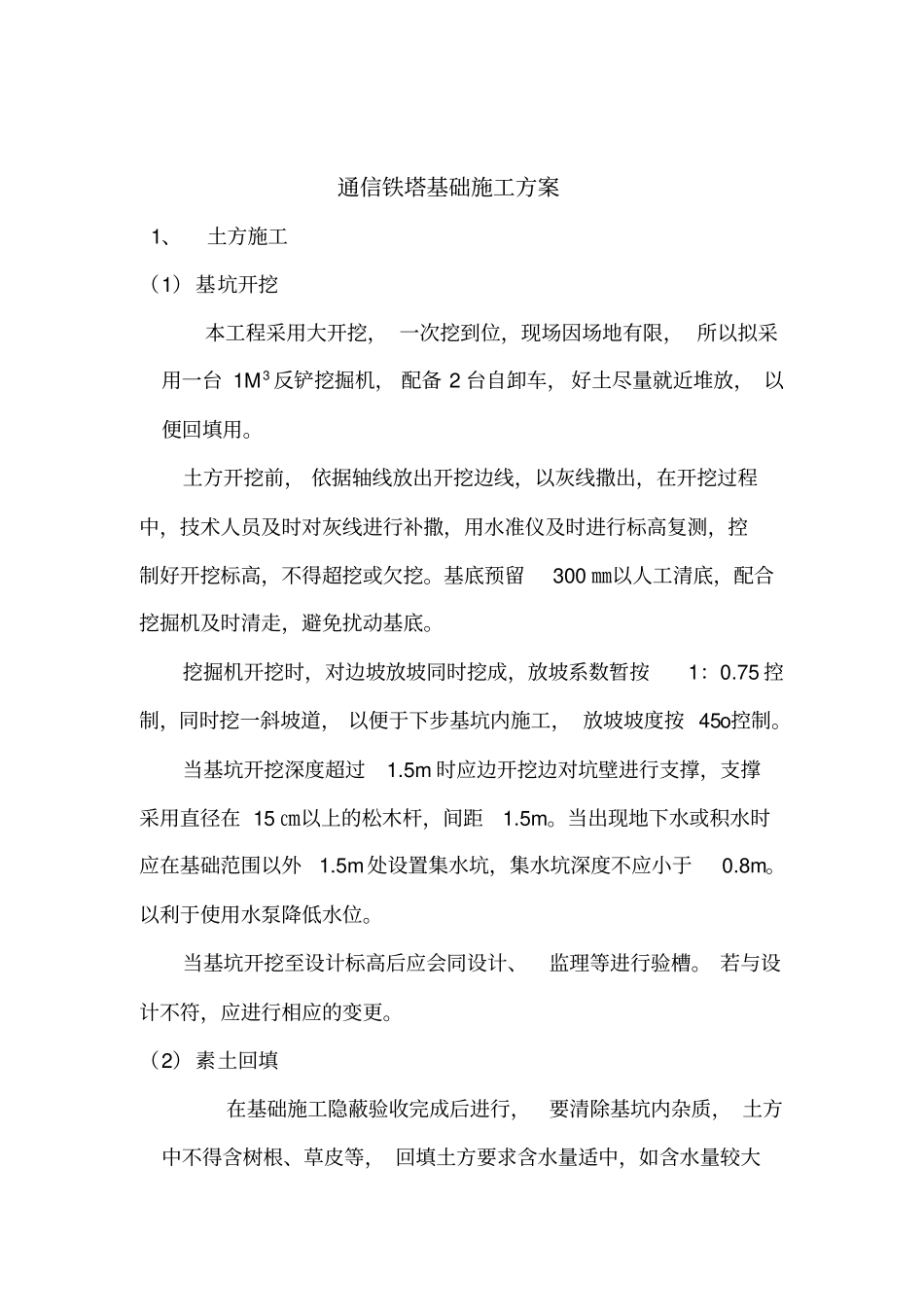

通信铁塔基础施工方案1、土方施工(1)基坑开挖本工程采用大开挖,一次挖到位,现场因场地有限,所以拟采用一台1M3反铲挖掘机,配备2台自卸车,好土尽量就近堆放,以便回填用
土方开挖前,依据轴线放出开挖边线,以灰线撒出,在开挖过程中,技术人员及时对灰线进行补撒,用水准仪及时进行标高复测,控制好开挖标高,不得超挖或欠挖
基底预留300㎜以人工清底,配合挖掘机及时清走,避免扰动基底
挖掘机开挖时,对边坡放坡同时挖成,放坡系数暂按1:0
75控制,同时挖一斜坡道,以便于下步基坑内施工,放坡坡度按45o控制
当基坑开挖深度超过1
5m时应边开挖边对坑壁进行支撑,支撑采用直径在15㎝以上的松木杆,间距1
当出现地下水或积水时应在基础范围以外1
5m处设置集水坑,集水坑深度不应小于0
以利于使用水泵降低水位
当基坑开挖至设计标高后应会同设计、监理等进行验槽
若与设计不符,应进行相应的变更

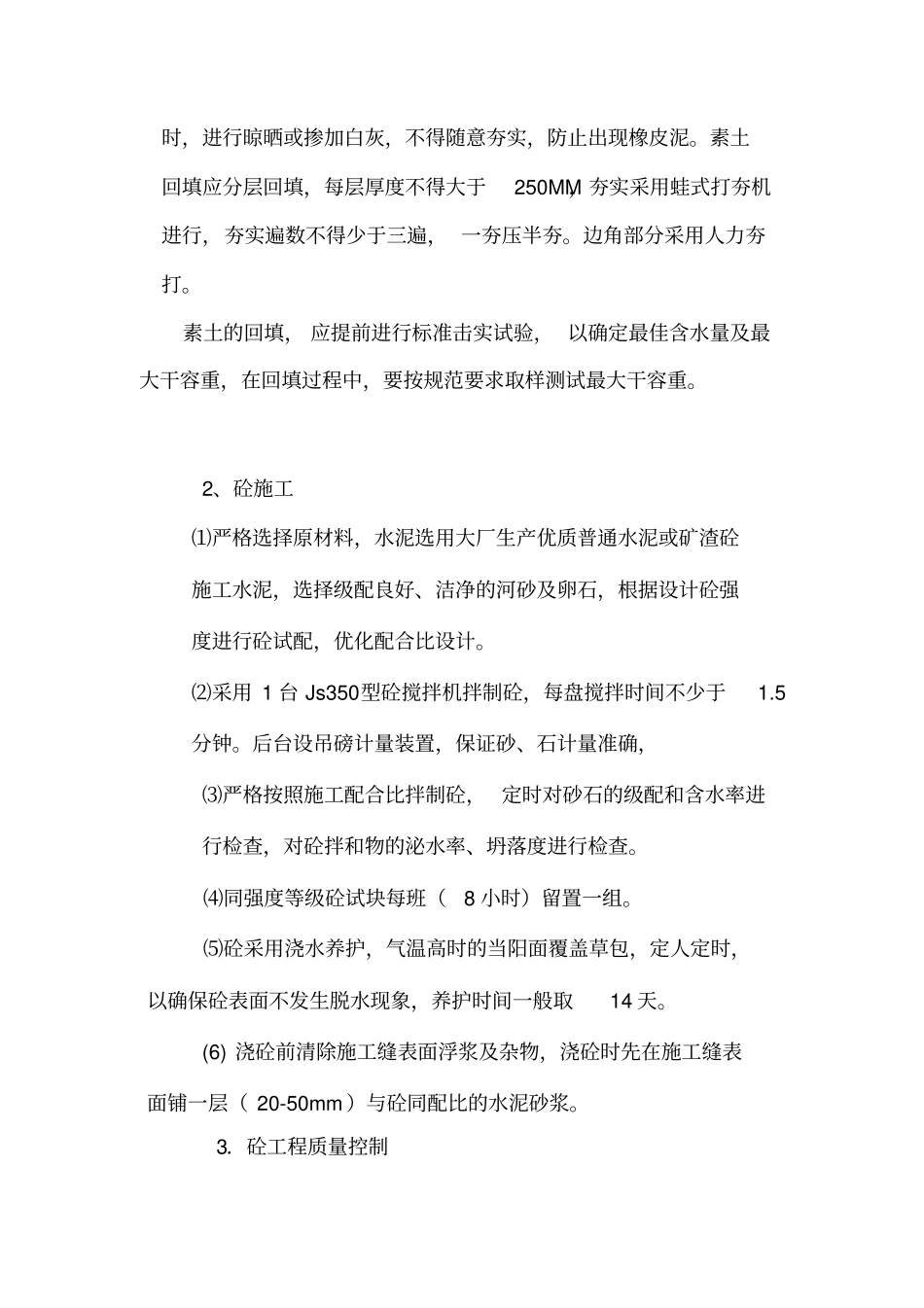

(2)素土回填在基础施工隐蔽验收完成后进行,要清除基坑内杂质,土方中不得含树根、草皮等,回填土方要求含水量适中,如含水量较大时,进行晾晒或掺加白灰,不得随意夯实,防止出现橡皮泥
素土回填应分层回填,每层厚度不得大于250MM,夯实采用蛙式打夯机进行,夯实遍数不得少于三遍,一夯压半夯
边角部分采用人力夯打
素土的回填,应提前进行标准击实试验,以确定最佳含水量及最大干容重,在回填过程中,要按规范要求取样测试最大干容重

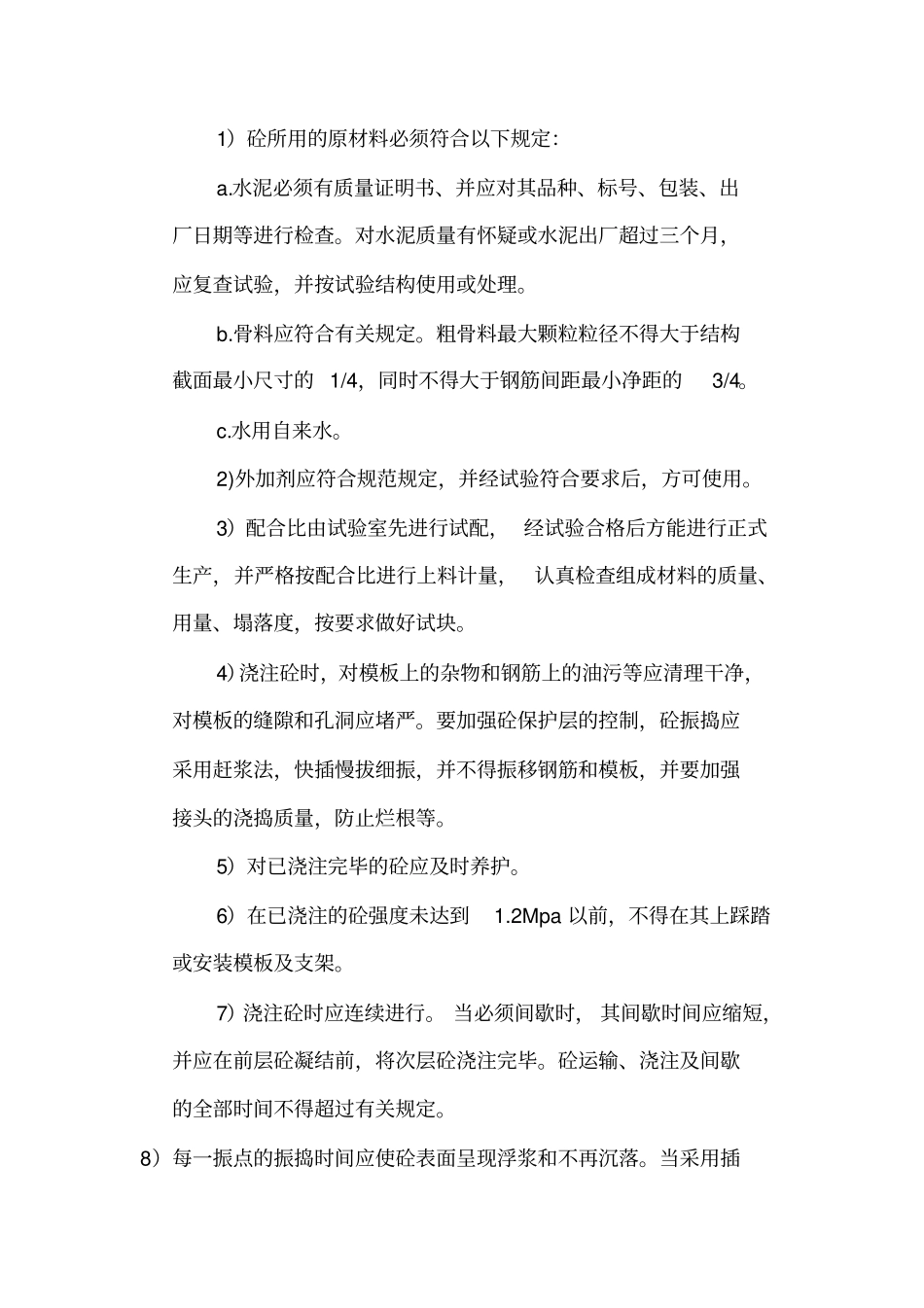

2、砼施工⑴严格选择原材料,水泥选用大厂生产优质普通水泥或矿渣砼施工水泥,选择级配良好、洁净的河砂及卵石,根据设计砼强度进行砼试配,优化配合比设计
⑵采用1台Js350型砼搅拌机拌制砼,每盘搅拌时间不少于1
后台设吊磅计量装置,保证砂、石计量准确,⑶严格按照施工配合比拌制砼,定时对砂石的级配和含水率进行检查,对砼拌和物的泌水率、坍落度进行检查
⑷同强度等级砼试块每班(8小时)
