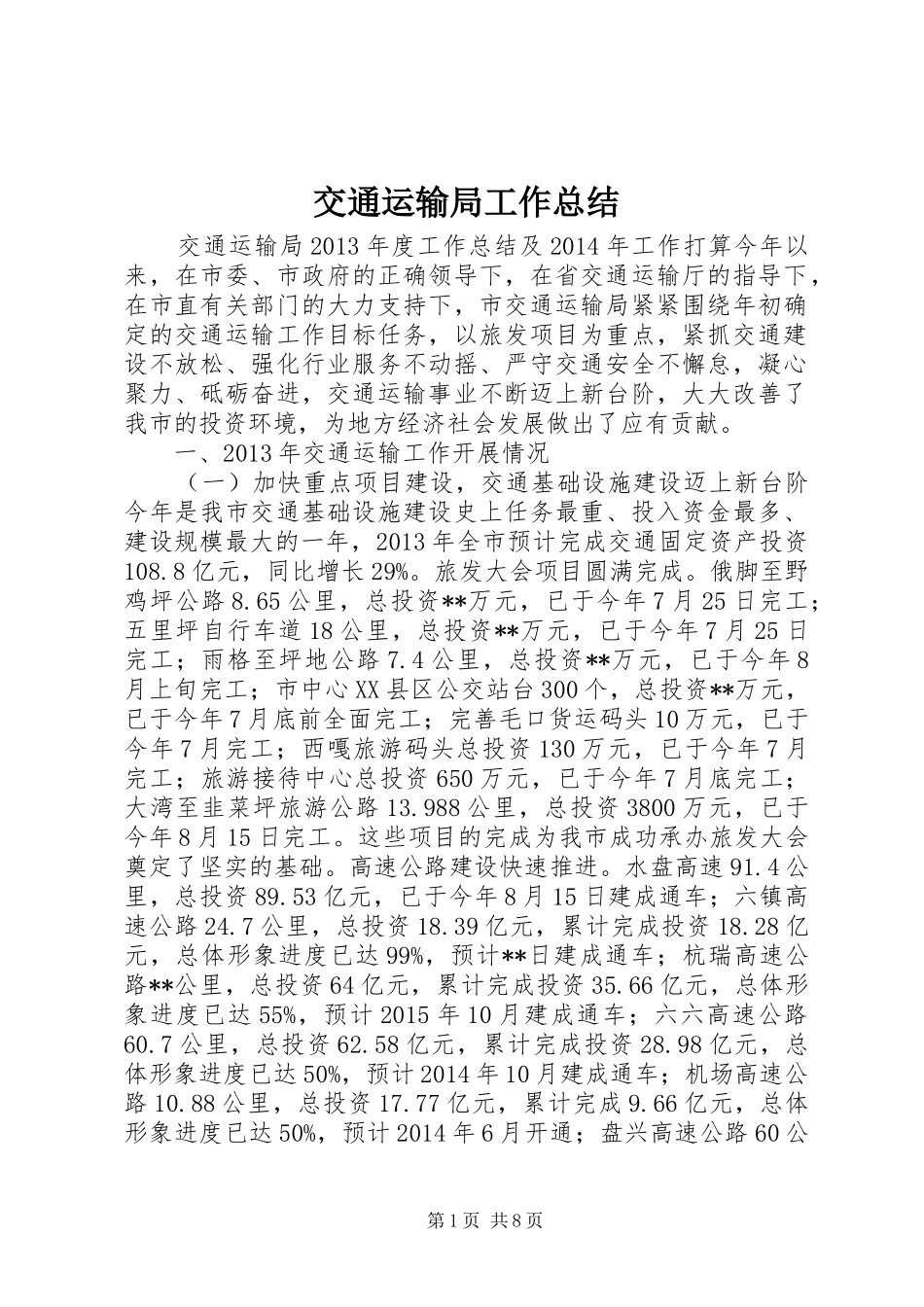

交通运输局工作总结交通运输局2013年度工作总结及2014年工作打算今年以来,在市委、市政府的正确领导下,在省交通运输厅的指导下,在市直有关部门的大力支持下,市交通运输局紧紧围绕年初确定的交通运输工作目标任务,以旅发项目为重点,紧抓交通建设不放松、强化行业服务不动摇、严守交通安全不懈怠,凝心聚力、砥砺奋进,交通运输事业不断迈上新台阶,大大改善了我市的投资环境,为地方经济社会发展做出了应有贡献
一、2013年交通运输工作开展情况(一)加快重点项目建设,交通基础设施建设迈上新台阶今年是我市交通基础设施建设史上任务最重、投入资金最多、建设规模最大的一年,2013年全市预计完成交通固定资产投资108
8亿元,同比增长29%
旅发大会项目圆满完成
俄脚至野鸡坪公路8
65公里,总投资**万元,已于今年7月25日完工;五里坪自行车道18公里,总投资**万元,已于今年7月25日完工;雨格至坪地公路7
4公里,总投资**万元,已于今年8月上旬完工;市中心XX县区公交站台300个,总投资**万元,已于今年7月底前全面完工;完善毛口货运码头10万元,已于今年7月完工;西嘎旅游码头总投资130万元,已于今年7月完工;旅游接待中心总投资650万元,已于今年7月底完工;大湾至韭菜坪旅游公路13
988公里,总投资3800万元,已于今年8月15日完工
这些项目的完成为我市成功承办旅发大会奠定了坚实的基础
高速公路建设快速推进
水盘高速91
4公里,总投资89
53亿元,已于今年8月15日建成通车;六镇高速公路24
7公里,总投资18
39亿元,累计完成投资18
28亿元,总体形象进度已达99%,预计**日建成通车;杭瑞高速公路**公里,总投资64亿元,累计完成投资35
66亿元,总体形象进度已达55%,预计2015年10月建成通车;六六高速公路60
7公里,总投资62
58亿元,累计完成投资28
