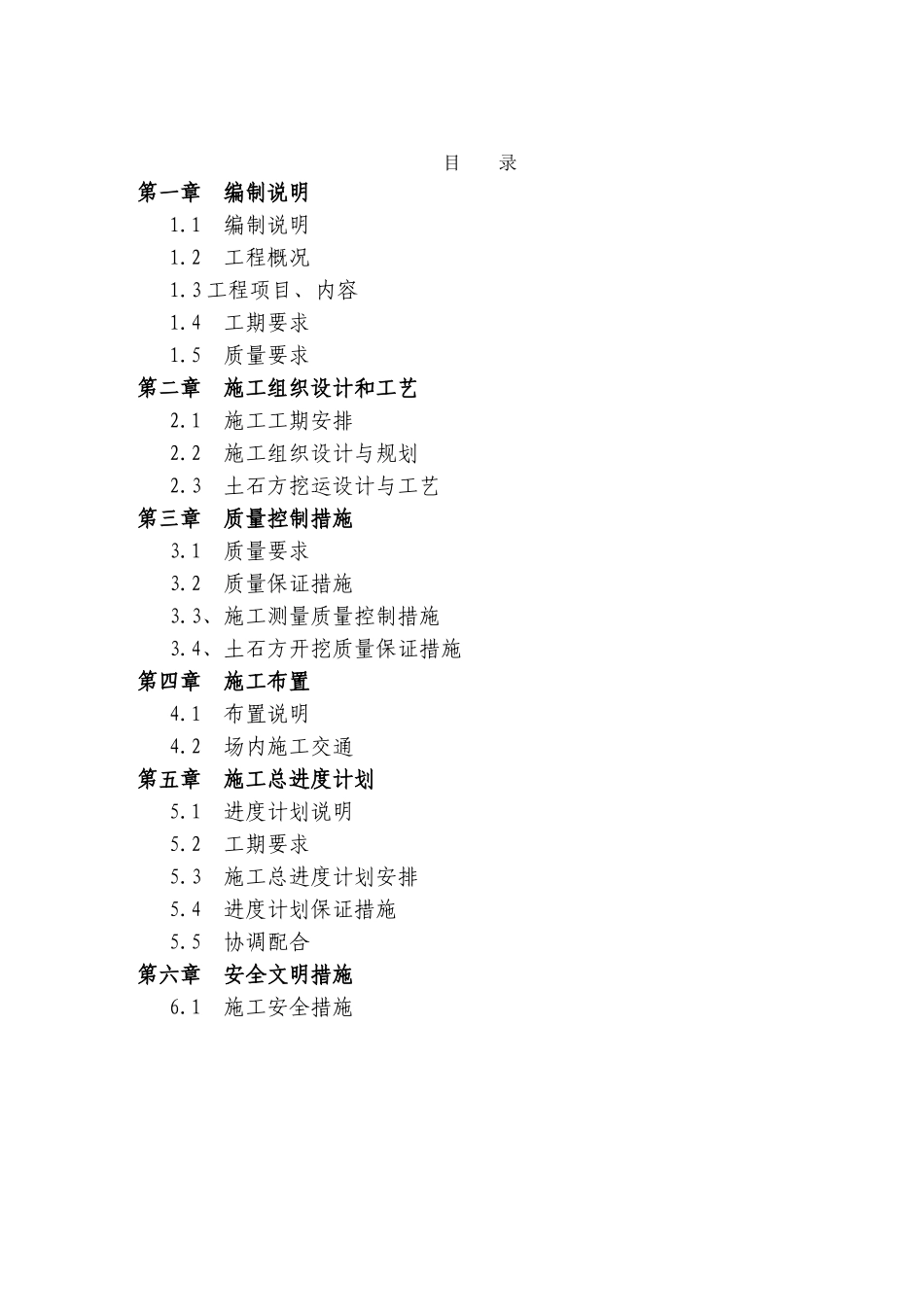

目录第一章编制说明1
1编制说明1
2工程概况1
3工程项目、内容1
4工期要求1
5质量要求第二章施工组织设计和工艺2
1施工工期安排2
2施工组织设计与规划2
3土石方挖运设计与工艺第三章质量控制措施3
1质量要求3
2质量保证措施3
3、施工测量质量控制措施3
4、土石方开挖质量保证措施第四章施工布置4
1布置说明4
2场内施工交通第五章施工总进度计划5
1进度计划说明5
2工期要求5
3施工总进度计划安排5
4进度计划保证措施5
5协调配合第六章安全文明措施6

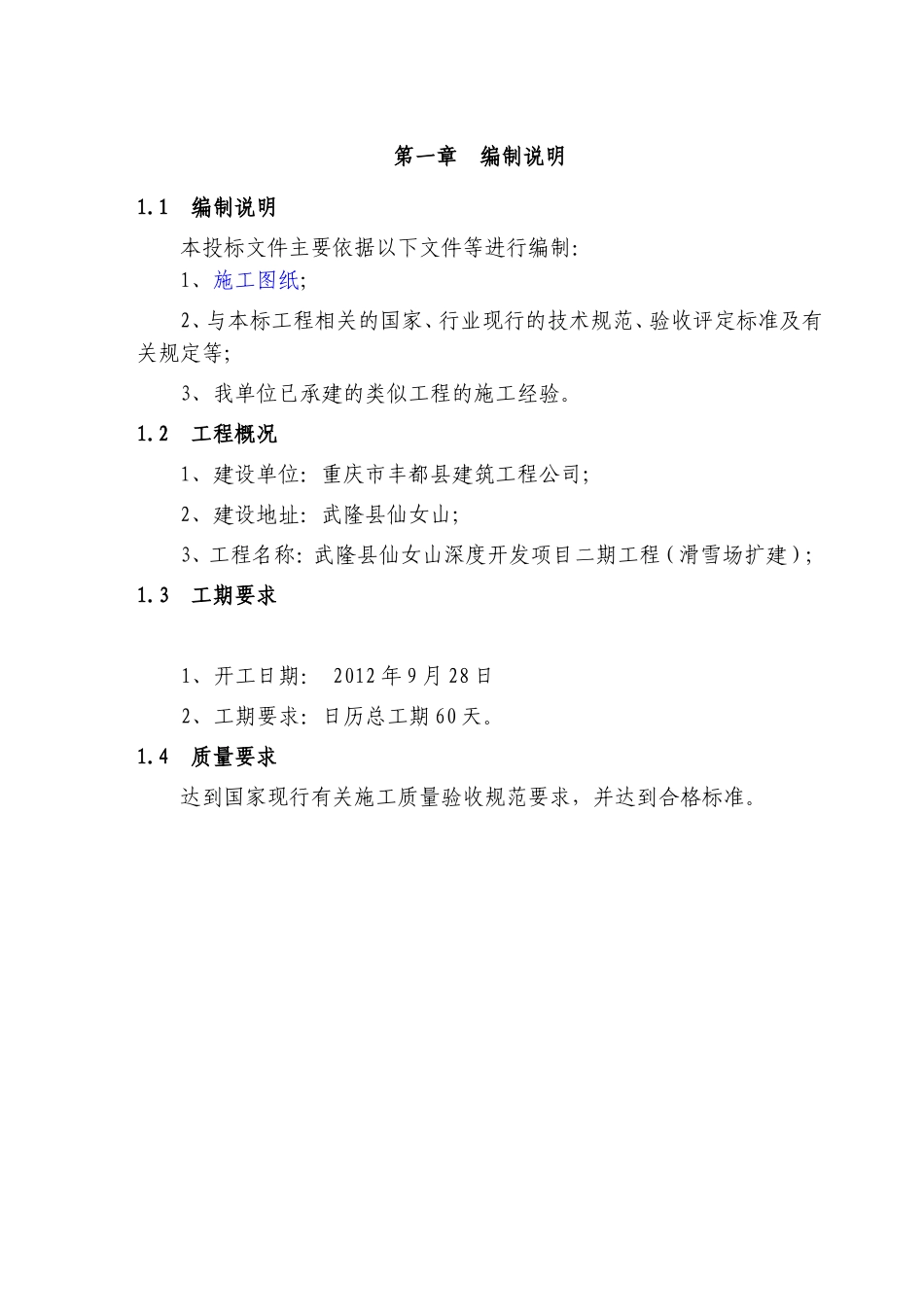

1施工安全措施第一章编制说明1
1编制说明本投标文件主要依据以下文件等进行编制:1、施工图纸;2、与本标工程相关的国家、行业现行的技术规范、验收评定标准及有关规定等;3、我单位已承建的类似工程的施工经验
2工程概况1、建设单位:重庆市丰都县建筑工程公司;2、建设地址:武隆县仙女山;3、工程名称:武隆县仙女山深度开发项目二期工程(滑雪场扩建);1
3工期要求1、开工日期:2012年9月28日2、工期要求:日历总工期60天
4质量要求达到国家现行有关施工质量验收规范要求,并达到合格标准

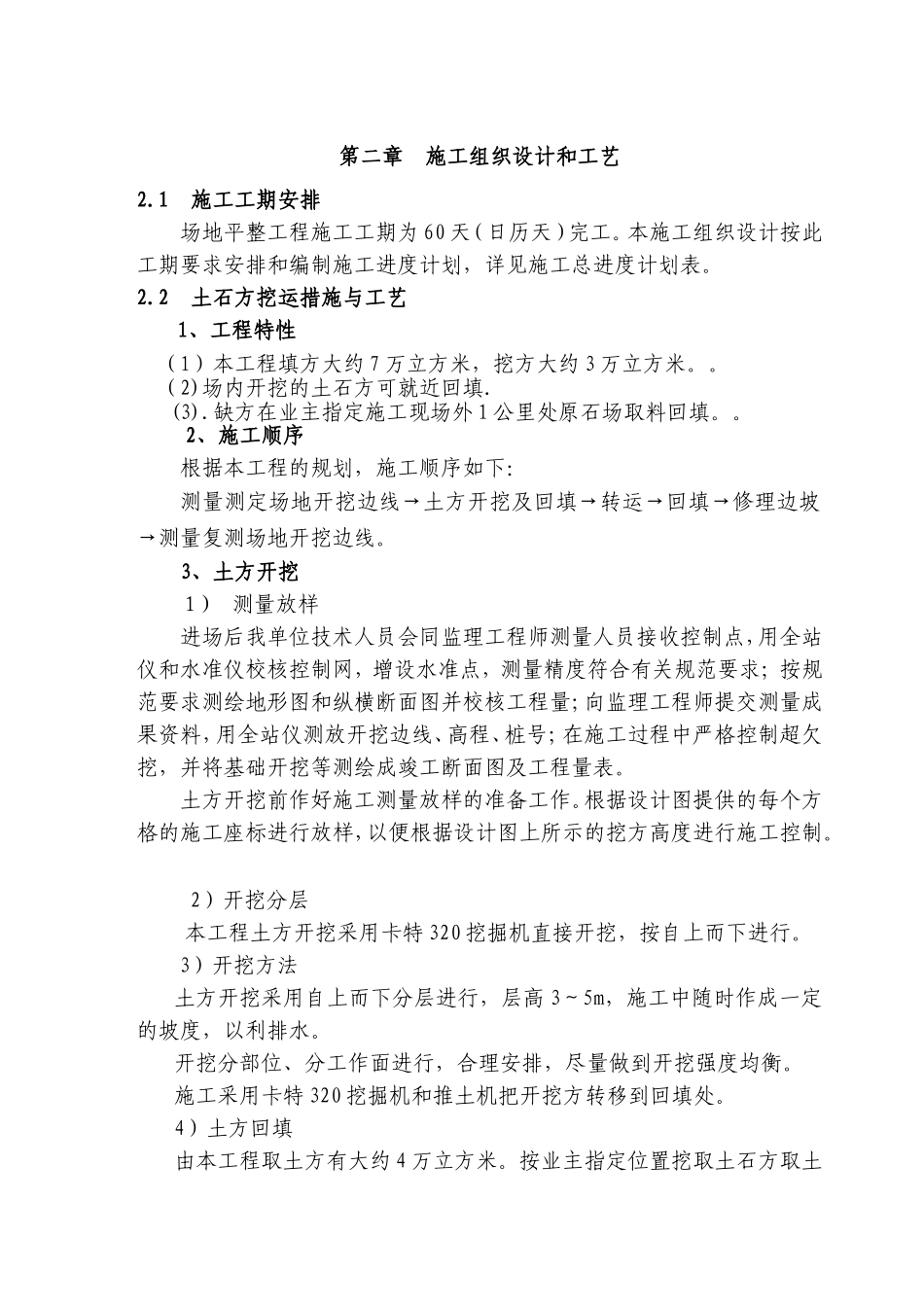

第二章施工组织设计和工艺2
1施工工期安排场地平整工程施工工期为60天(日历天)完工
本施工组织设计按此工期要求安排和编制施工进度计划,详见施工总进度计划表
2土石方挖运措施与工艺1、工程特性(1)本工程填方大约7万立方米,挖方大约3万立方米
(2)场内开挖的土石方可就近回填
缺方在业主指定施工现场外1公里处原石场取料回填
2、施工顺序根据本工程的规划,施工顺序如下:测量测定场地开挖边线→土方开挖及回填→转运→回填→修理边坡→测量复测场地开挖边线
3、土方开挖1)测量放样进场后我单位技术人员会同监理工程师测量人员接收控制点,用全站仪和水准仪校核控制网,增设水准点,测量精度符合有关规范要求;按规范要求测绘地形
