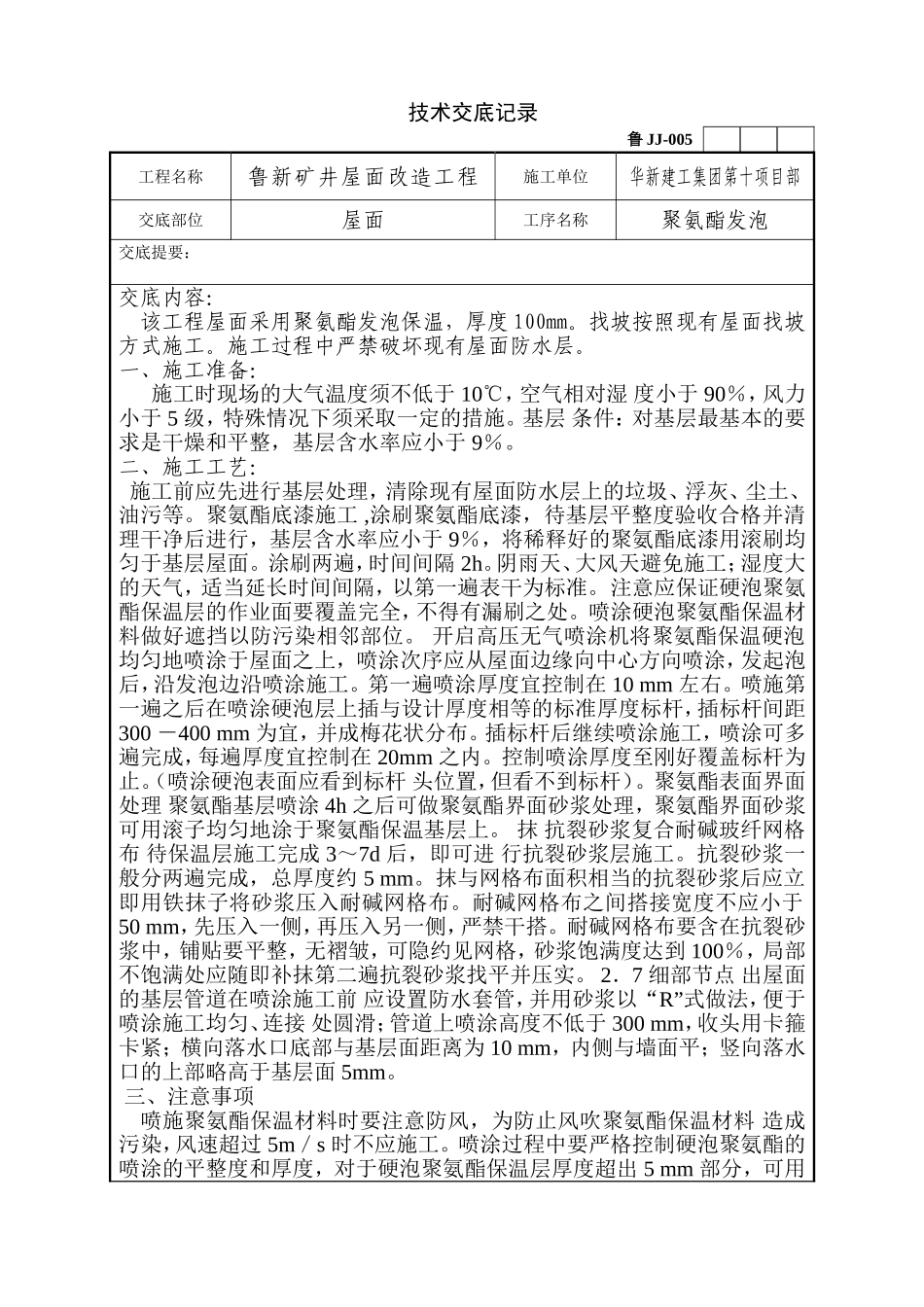

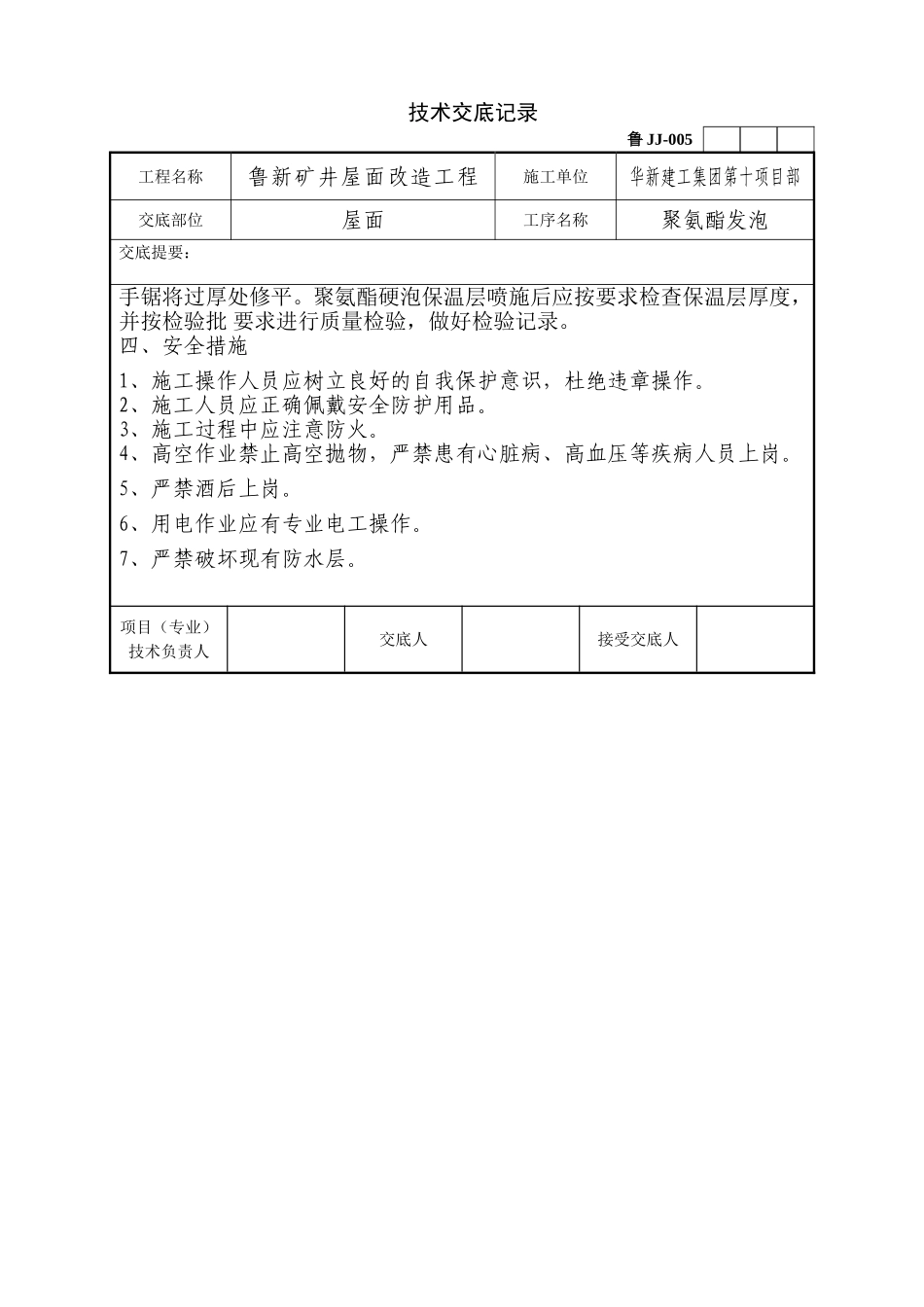

技术交底记录鲁JJ-005工程名称鲁新矿井屋面改造工程施工单位华新建工集团第十项目部交底部位屋面工序名称聚氨酯发泡交底提要:交底内容:该工程屋面采用聚氨酯发泡保温,厚度100mm
找坡按照现有屋面找坡方式施工
施工过程中严禁破坏现有屋面防水层
一、施工准备:施工时现场的大气温度须不低于10℃,空气相对湿度小于90%,风力小于5级,特殊情况下须采取一定的措施
基层条件:对基层最基本的要求是干燥和平整,基层含水率应小于9%
二、施工工艺:施工前应先进行基层处理,清除现有屋面防水层上的垃圾、浮灰、尘土、油污等
聚氨酯底漆施工,涂刷聚氨酯底漆,待基层平整度验收合格并清理干净后进行,基层含水率应小于9%,将稀释好的聚氨酯底漆用滚刷均匀于基层屋面
涂刷两遍,时间间隔2h
阴雨天、大风天避免施工;湿度大的天气,适当延长时间间隔,以第一遍表干为标准
注意应保证硬泡聚氨酯保温层的作业面要覆盖完全,不得有漏刷之处
喷涂硬泡聚氨酯保温材料做好遮挡以防污染相邻部位
开启高压无气喷涂机将聚氨酯保温硬泡均匀地喷涂于屋面之上,喷涂次序应从屋面边缘向中心方向喷涂,发起泡后,沿发泡边沿喷涂施工
第一遍喷涂厚度宜控制在10mm左右
喷施第一遍之后在喷涂硬泡层上插与设计厚度相等的标准厚度标杆,插标杆间距300-400mm为宜,并成梅花状分布
插标杆后继续喷涂施工,喷涂可多遍完成,每遍厚度宜控制在20mm之内
控制喷涂厚度至刚好覆盖标杆为止
(喷涂硬泡表面应看到标杆头位置,但看不到标杆)
聚氨酯表面界面处理聚氨酯基层喷涂4h之后可做聚氨酯界面砂浆处理,聚氨酯界面砂浆可用滚子均匀地涂于聚氨酯保温基层上
抹抗裂砂浆复合耐碱玻纤网格布待保温层施工完成3~7d后,即可进行抗裂砂浆层施工
抗裂砂浆一般分两遍完成,总厚度约5mm
抹与网格布面积相当的抗裂砂浆后应立即用铁抹子将砂浆压入耐碱网格布
耐碱网格布之间搭接宽度不应小于
