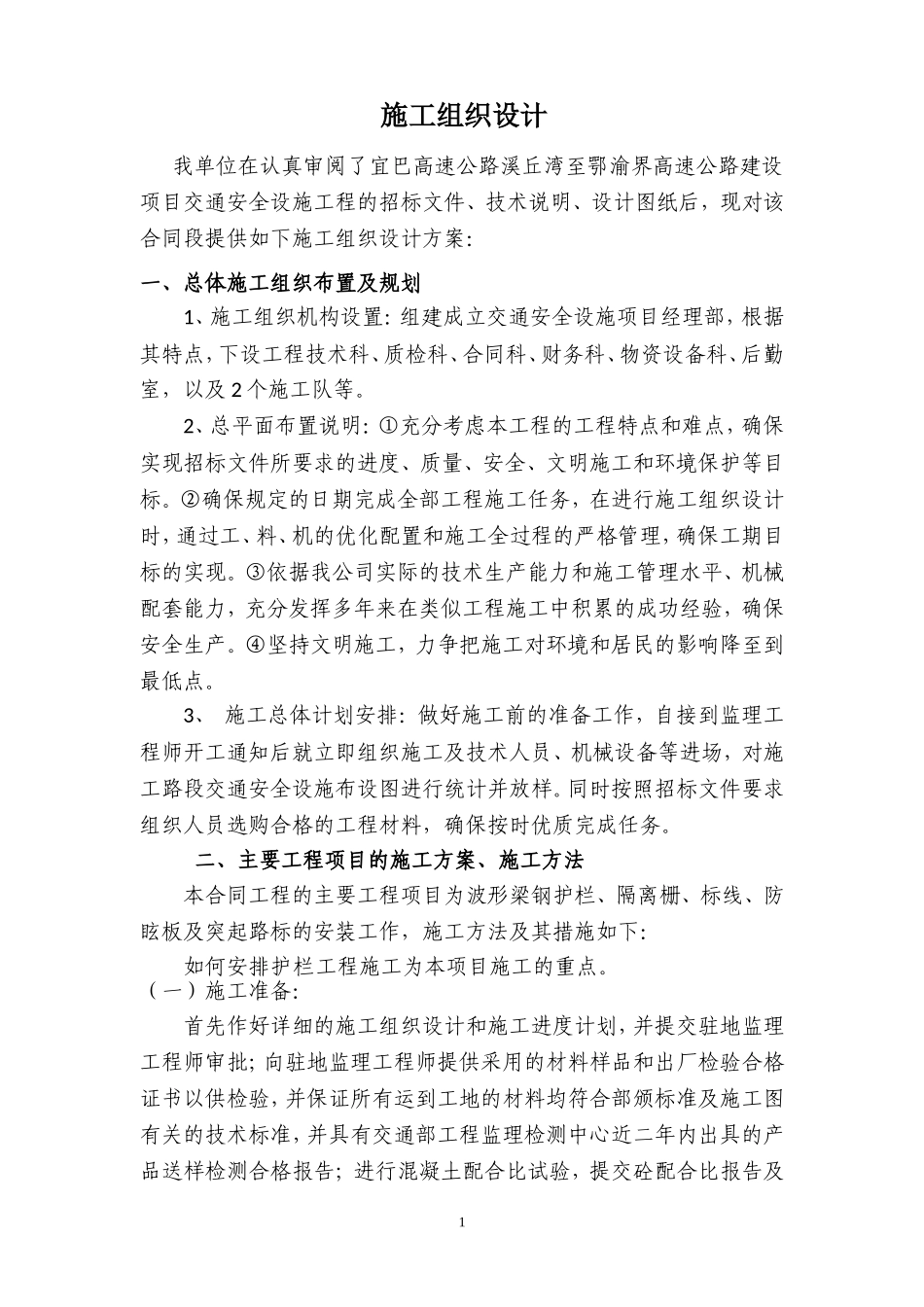

施工组织设计我单位在认真审阅了宜巴高速公路溪丘湾至鄂渝界高速公路建设项目交通安全设施工程的招标文件、技术说明、设计图纸后,现对该合同段提供如下施工组织设计方案:一、总体施工组织布置及规划1、施工组织机构设置:组建成立交通安全设施项目经理部,根据其特点,下设工程技术科、质检科、合同科、财务科、物资设备科、后勤室,以及2个施工队等
2、总平面布置说明:①充分考虑本工程的工程特点和难点,确保实现招标文件所要求的进度、质量、安全、文明施工和环境保护等目标
②确保规定的日期完成全部工程施工任务,在进行施工组织设计时,通过工、料、机的优化配置和施工全过程的严格管理,确保工期目标的实现
③依据我公司实际的技术生产能力和施工管理水平、机械配套能力,充分发挥多年来在类似工程施工中积累的成功经验,确保安全生产
④坚持文明施工,力争把施工对环境和居民的影响降至到最低点
3、施工总体计划安排:做好施工前的准备工作,自接到监理工程师开工通知后就立即组织施工及技术人员、机械设备等进场,对施工路段交通安全设施布设图进行统计并放样
同时按照招标文件要求组织人员选购合格的工程材料,确保按时优质完成任务

二、主要工程项目的施工方案、施工方法本合同工程的主要工程项目为波形梁钢护栏、隔离栅、标线、防眩板及突起路标的安装工作,施工方法及其措施如下:如何安排护栏工程施工为本项目施工的重点
(一)施工准备:首先作好详细的施工组织设计和施工进度计划,并提交驻地监理工程师审批;向驻地监理工程师提供采用的材料样品和出厂检验合格证书以供检验,并保证所有运到工地的材料均符合部颁标准及施工图有关的技术标准,并具有交通部工程监理检测中心近二年内出具的产品送样检测合格报告;进行混凝土配合比试验,提交砼配合比报告及1试压块检测强度报告;对进场设备进行检修;组织材料进场;进行技术及安全交底;组织试验段施工;待驻地监理工程师检验合格并批准施
