共安彝族乡新建村通村公路改建工程波形梁钢护栏施工组织设计编制单位:凉山公路建设有限公司编制人:曾国东编制日期:二0一六年十一月二十日波形梁钢护栏的施工方案第一节工程概况及施工方案一、工程概况:根据设计本工程主线段4536米、支线段3000米,共7536米

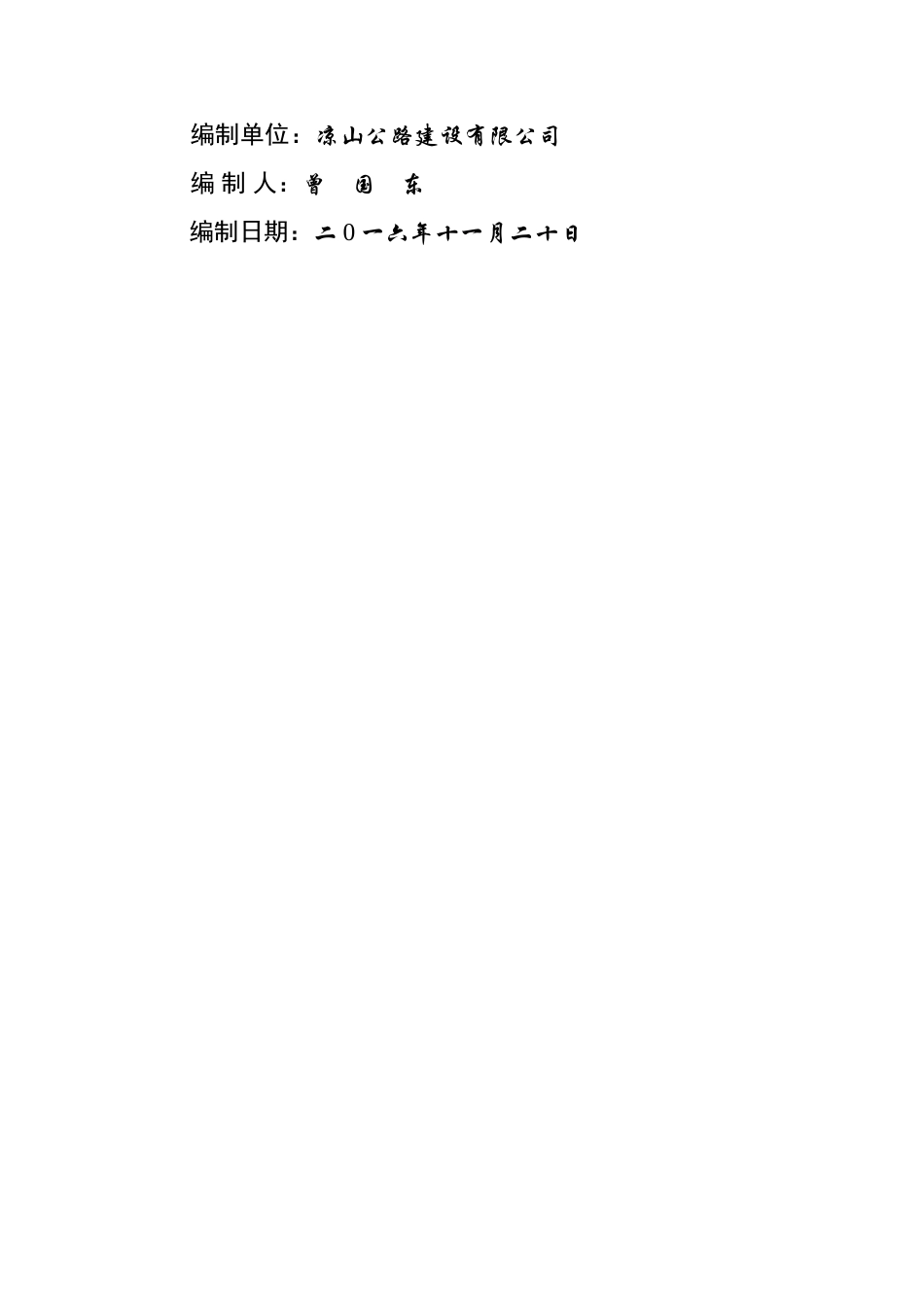

二、准备工作:1、施工组织机构:本分项工程施工负责人:曾国东;质检负责人:聂芳;安全生产负责人:徐利
专业施工人员10人
2、工程进度安排:工程计划于2016年10月24日开工,2016年12月30日完工
改线段以上段及支线段(四组路)计划2016年11月15日完工;改线段以下段计划2016年12月30日完工

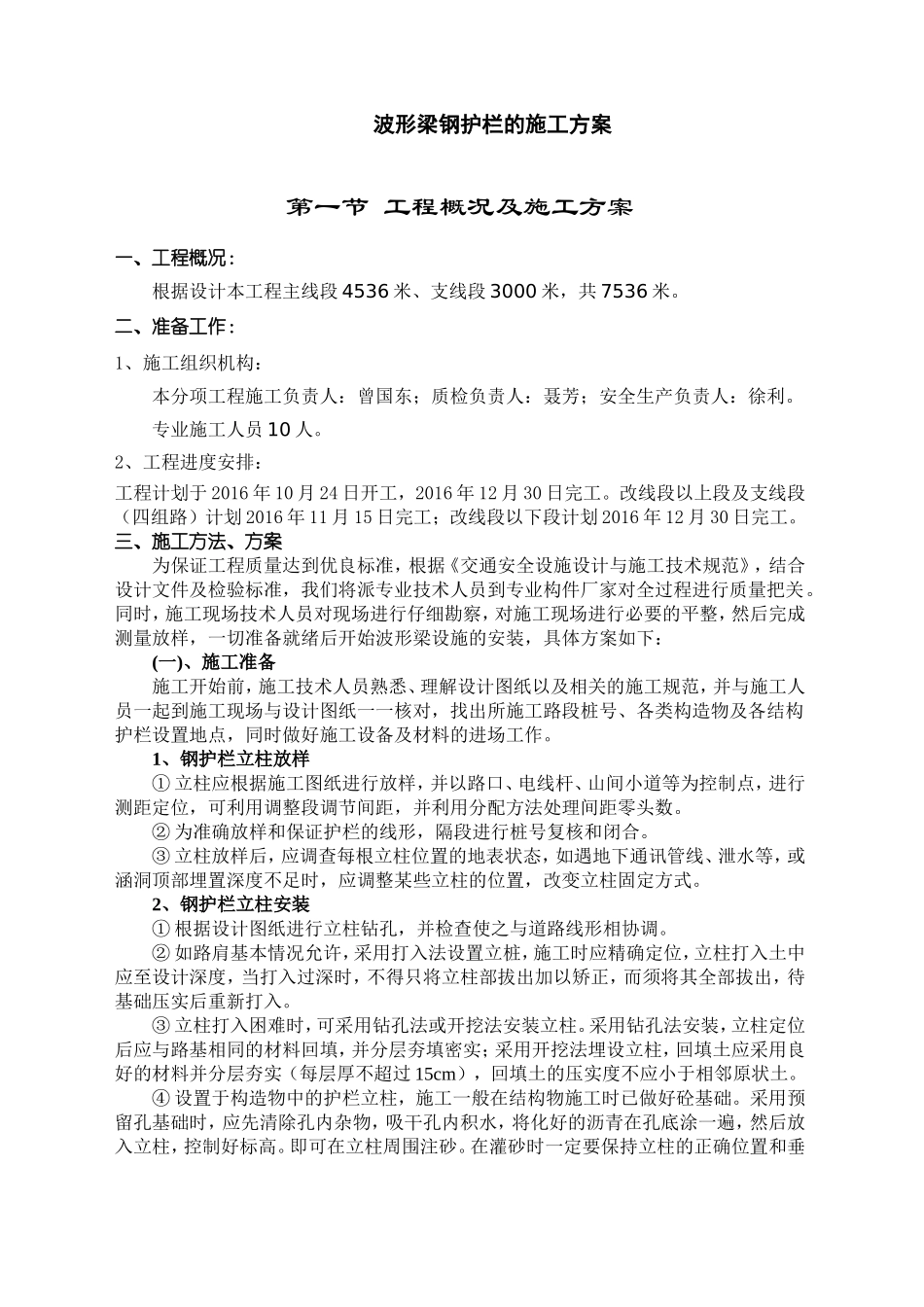

三、施工方法、方案为保证工程质量达到优良标准,根据《交通安全设施设计与施工技术规范》,结合设计文件及检验标准,我们将派专业技术人员到专业构件厂家对全过程进行质量把关
同时,施工现场技术人员对现场进行仔细勘察,对施工现场进行必要的平整,然后完成测量放样,一切准备就绪后开始波形梁设施的安装,具体方案如下:(一)、施工准备施工开始前,施工技术人员熟悉、理解设计图纸以及相关的施工规范,并与施工人员一起到施工现场与设计图纸一一核对,找出所施工路段桩号、各类构造物及各结构护栏设置地点,同时做好施工设备及材料的进场工作
1、钢护栏立柱放样①立柱应根据施工图纸进行放样,并以路口、电线杆、山间小道等为控制点,进行测距定位,可利用调整段调节间距,并利用分配方法处理间距零头数
②为准确放样和保证护栏的线形,隔段进行桩号复核和闭合
③立柱放样后,应调查每根立柱位置的地表状态,如遇地下通讯管线、泄水等,或涵洞顶部埋置深度不足时,应调整某些立柱的位置,改变立柱固定方式
2、钢护栏立柱安装①根据设计图纸进行立柱钻孔,并检查使之与道路线形相协调
②如路肩基本情况允许,采用打入法设置立桩,施工时应精确定位,立柱打入土中应至设计深度,当打入过深时,不得
