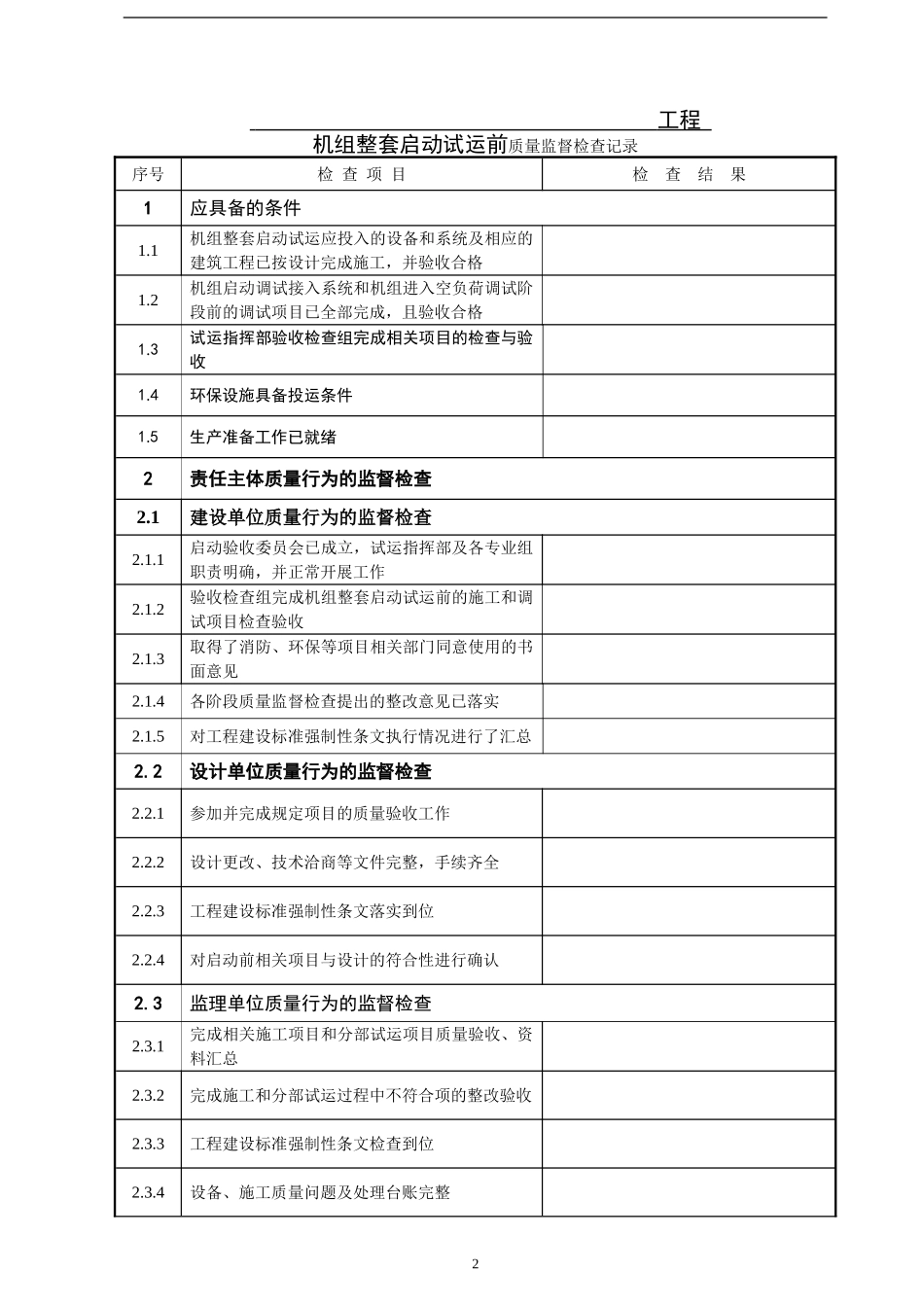

火电工程机组整套启动试运前质量监督检查记录工程项目工程规模MW机组号监检机构宁夏电力建设工程质量监督中心站年月日1工程机组整套启动试运前质量监督检查记录序号检查项目检查结果1应具备的条件1
1机组整套启动试运应投入的设备和系统及相应的建筑工程已按设计完成施工,并验收合格1
2机组启动调试接入系统和机组进入空负荷调试阶段前的调试项目已全部完成,且验收合格1
3试运指挥部验收检查组完成相关项目的检查与验收1
4环保设施具备投运条件1
5生产准备工作已就绪2责任主体质量行为的监督检查2
1建设单位质量行为的监督检查2
1启动验收委员会已成立,试运指挥部及各专业组职责明确,并正常开展工作2
2验收检查组完成机组整套启动试运前的施工和调试项目检查验收2
3取得了消防、环保等项目相关部门同意使用的书面意见2
4各阶段质量监督检查提出的整改意见已落实2
5对工程建设标准强制性条文执行情况进行了汇总2
2设计单位质量行为的监督检查2
1参加并完成规定项目的质量验收工作2
2设计更改、技术洽商等文件完整,手续齐全2
3工程建设标准强制性条文落实到位2
4对启动前相关项目与设计的符合性进行确认2
3监理单位质量行为的监督检查2
1完成相关施工项目和分部试运项目质量验收、资料汇总2
2完成施工和分部试运过程中不符合项的整改验收2
3工程建设标准强制性条文检查到位2

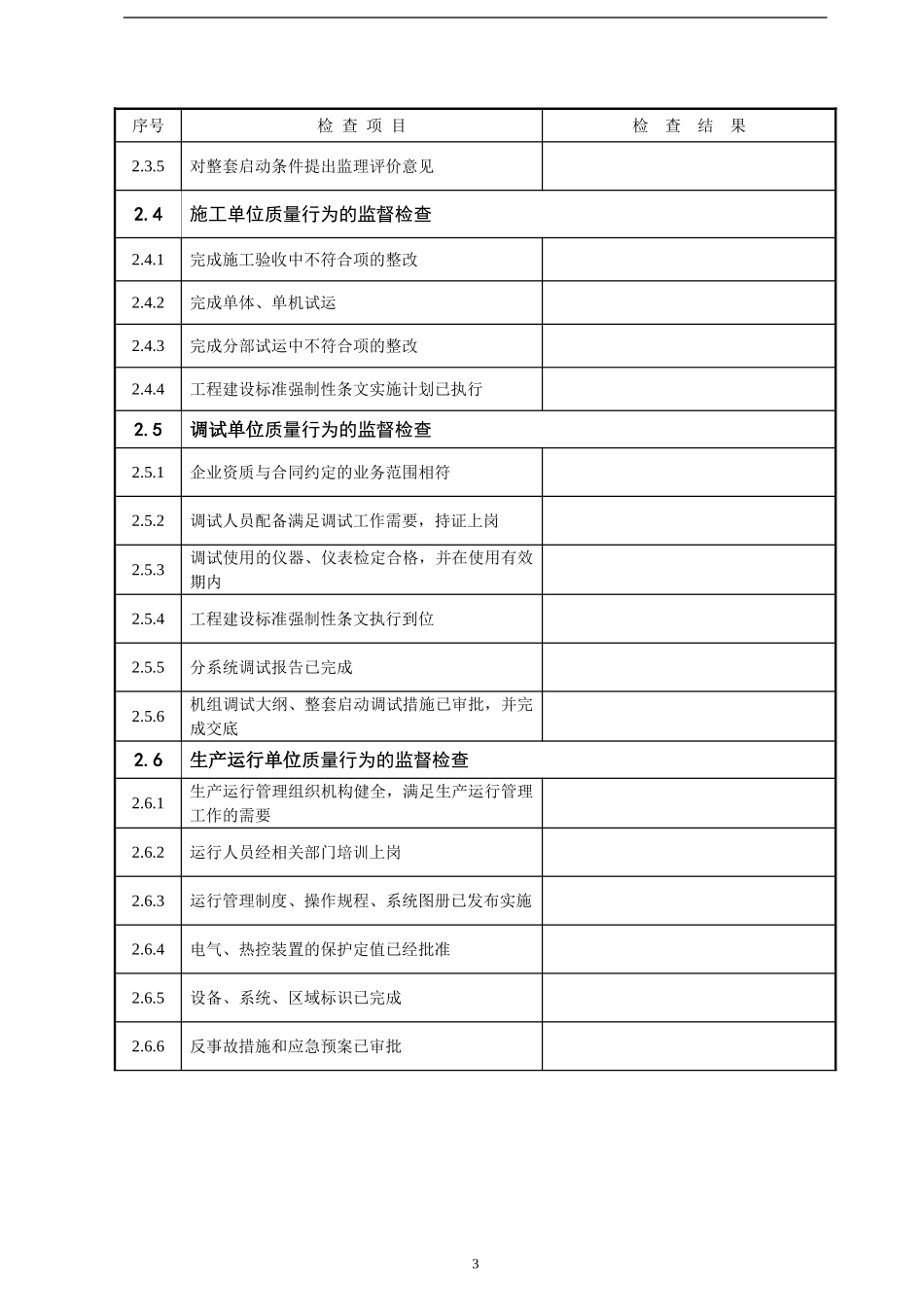

4设备、施工质量问题及处理台账完整2序号检查项目检查结果2
5对整套启动条件提出监理评价意见2
4施工单位质量行为的监督检查2
1完成施工验收中不符合项的整改2
2完成单体、单机试运2
3完成分部试运中不符合项的整改2
4工程建设标准强制性条文实施计划已执行2
5调试单位质量行为的监督检查2
1企业资质与合同约定的业务范围相符2
2调试人员配备满足调试工作
