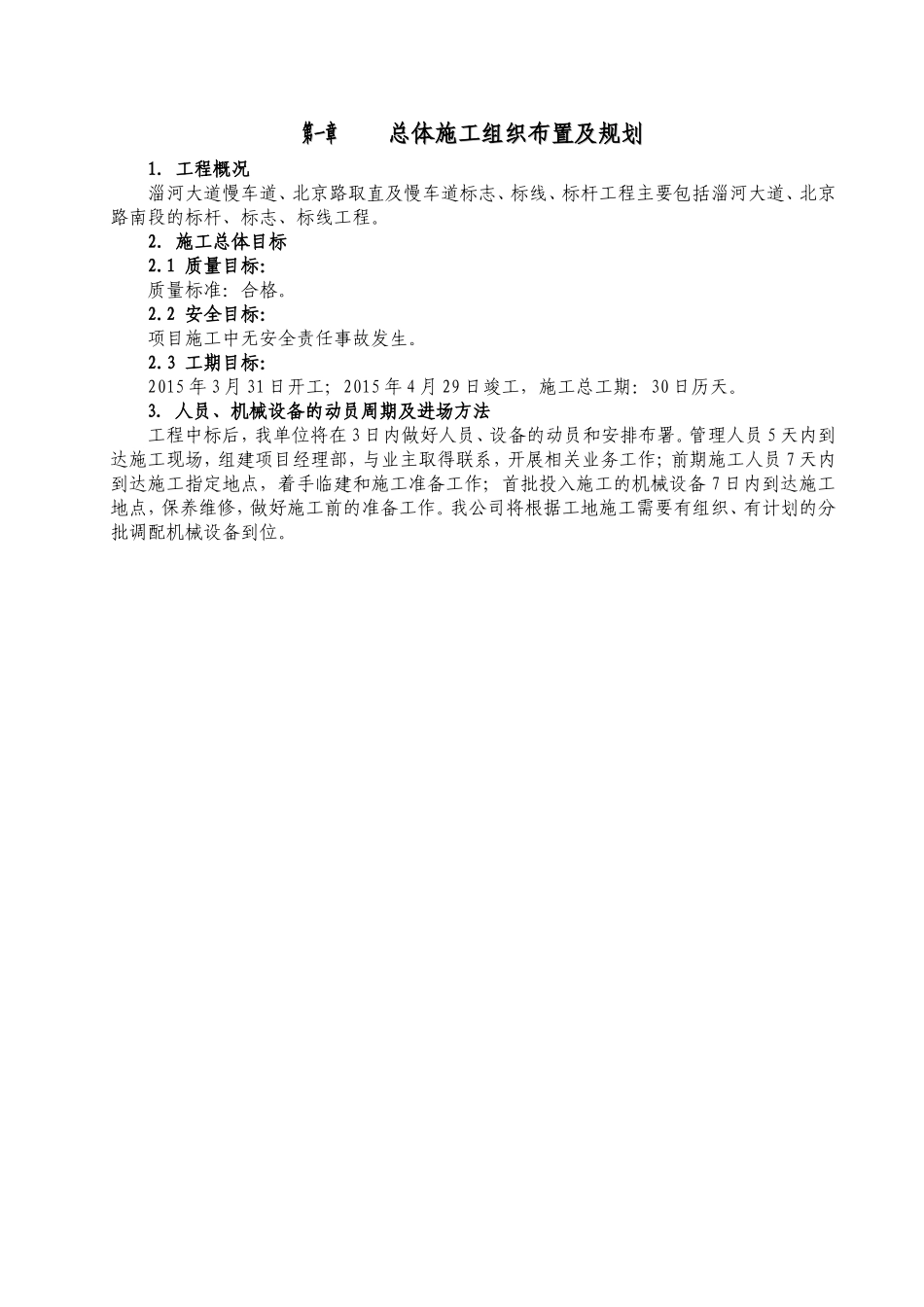

第一章第一章总体施工组织布置及规划总体施工组织布置及规划1.工程概况淄河大道慢车道、北京路取直及慢车道标志、标线、标杆工程主要包括淄河大道、北京路南段的标杆、标志、标线工程
2.施工总体目标2
1质量目标:质量标准:合格
2安全目标:项目施工中无安全责任事故发生
3工期目标:2015年3月31日开工;2015年4月29日竣工,施工总工期:30日历天
人员、机械设备的动员周期及进场方法工程中标后,我单位将在3日内做好人员、设备的动员和安排布署
管理人员5天内到达施工现场,组建项目经理部,与业主取得联系,开展相关业务工作;前期施工人员7天内到达施工指定地点,着手临建和施工准备工作;首批投入施工的机械设备7日内到达施工地点,保养维修,做好施工前的准备工作
我公司将根据工地施工需要有组织、有计划的分批调配机械设备到位

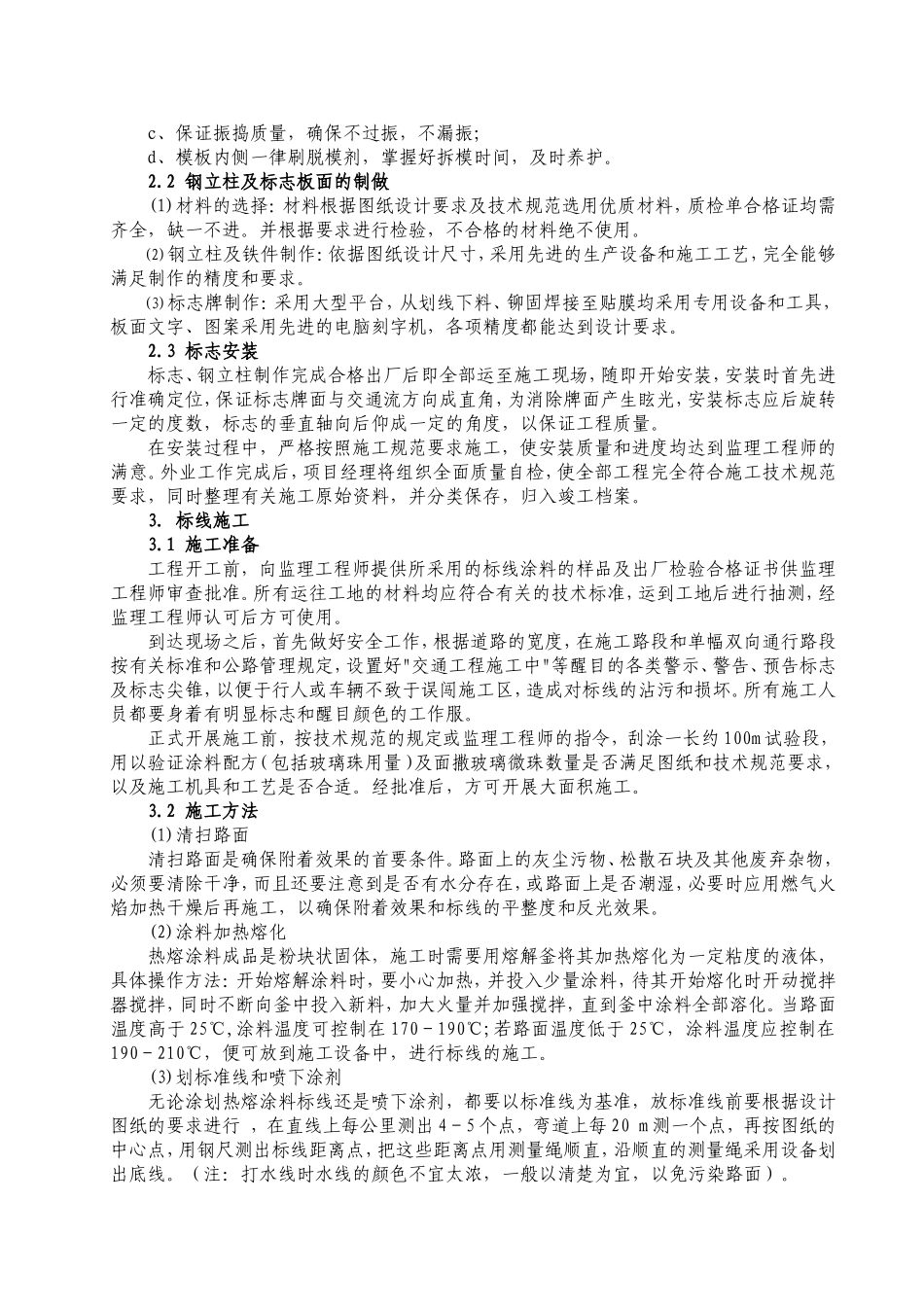

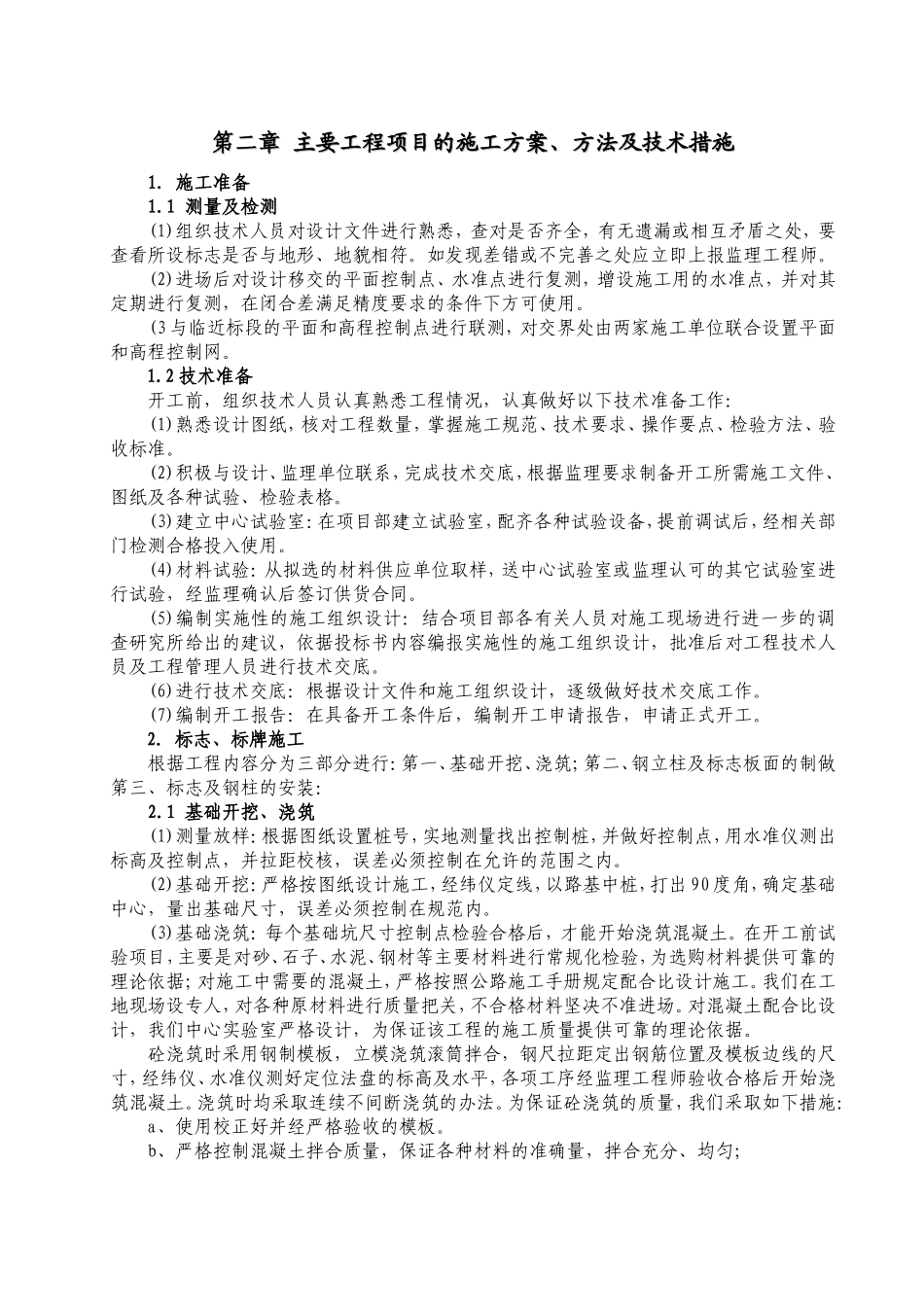

第二章第二章主要工程项目的施工方案、方法及技术措施主要工程项目的施工方案、方法及技术措施1.施工准备1
1测量及检测(1)组织技术人员对设计文件进行熟悉,查对是否齐全,有无遗漏或相互矛盾之处,要查看所设标志是否与地形、地貌相符
如发现差错或不完善之处应立即上报监理工程师
(2)进场后对设计移交的平面控制点、水准点进行复测,增设施工用的水准点,并对其定期进行复测,在闭合差满足精度要求的条件下方可使用
(3与临近标段的平面和高程控制点进行联测,对交界处由两家施工单位联合设置平面和高程控制网
2技术准备开工前,组织技术人员认真熟悉工程情况,认真做好以下技术准备工作:(1)熟悉设计图纸,核对工程数量,掌握施工规范、技术要求、操作要点、检验方法、验收标准
(2)积极与设计、监理单位联系,完成技术交底,根据监理要求制备开工所需施工文件、图纸及各种试验、检验表格
(3)建立中心试验室:在项目部建立试验室,配齐各种试验设备,提前调试后,经相关部门检测合格投入使用
