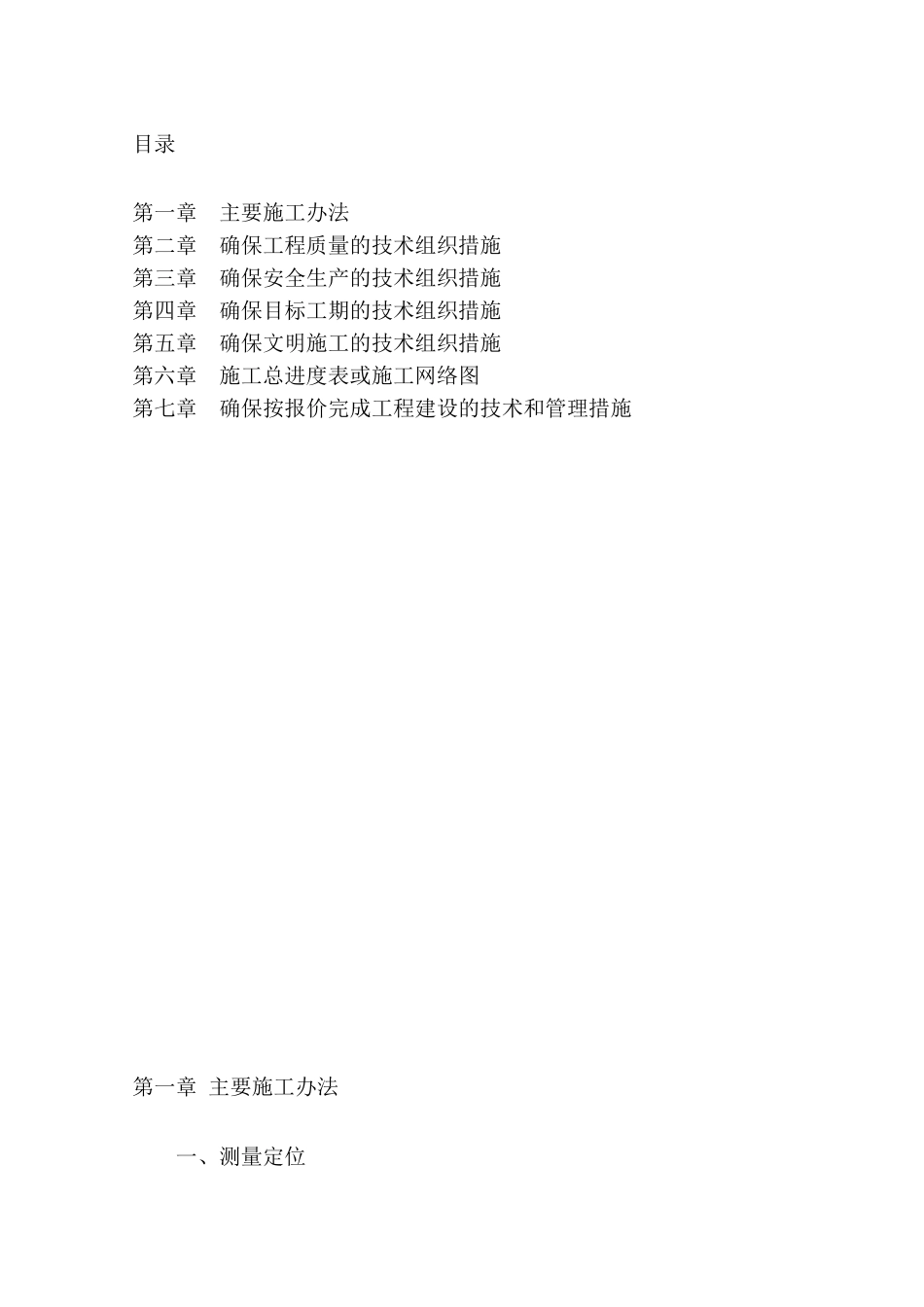

目录第一章主要施工办法第二章确保工程质量的技术组织措施第三章确保安全生产的技术组织措施第四章确保目标工期的技术组织措施第五章确保文明施工的技术组织措施第六章施工总进度表或施工网络图第七章确保按报价完成工程建设的技术和管理措施第一章主要施工办法一、测量定位根据工程特点,施工测量的主要工作是标高传递和轴线测设以及建筑主轴线的定位

1、标高传递:(1)首先,根据甲方提供的水准基点,用水准仪引测定出现场的标高控制点在施工过程现场周边稳固的建筑或构筑物上,并利用标高控制点进行地下部分施工过程中的标高施测和控制
(2)利用标高控制点,用水准仪精确测定出标高引测点在建筑物边柱或外墙上
选几点较方便向上丈量的点作为±0
000以上层的起始标高引测点
标高引测点的相对标高均统一采用+0
000层以上的标高引测采用30m钢尺向上引测,引测时,用钢尺沿垂直方向从标高引测点向上量至施工层,定出两点正米数的标高点,然后将水准仪架设在施工层上,以引测上来的两点标高点,一点作后视,一点作校核,进行抄平,施测出其余各点以作为施工的依据
为方便记忆和施工,每层标高均测定出本结构楼面标高的+0
以后各施工层均用此法进行引测
2、轴线测设:(1)根据现场实际情况建立轴线平面方格控制网
选择有代表性的纵、横轴线形成方格控制网作为建筑物轴线控制的依据
(2)在施工层浇捣完毕后,将经纬仪分别架设在各主控轴线(代用轴线)控制点上,照准各相对应的轴线后视点,将轴线设测到楼板边缘或柱顶上
同法倒镜再标出一点,前后正、倒镜两点位置应一致,若误差在允许范围以内时,则取其中点
当纵横主轴线均投测至施工层上面后,再将经纬仪架设在楼面上,用正倒镜法,将投测在楼板或柱顶上的各轴线的对应点连成一线,并在楼板面上弹上墨线,以此作为基线,其余轴线以此为准绳,根据设计图上标注的尺寸,用钢尺丈量出来

(3)在投测轴
