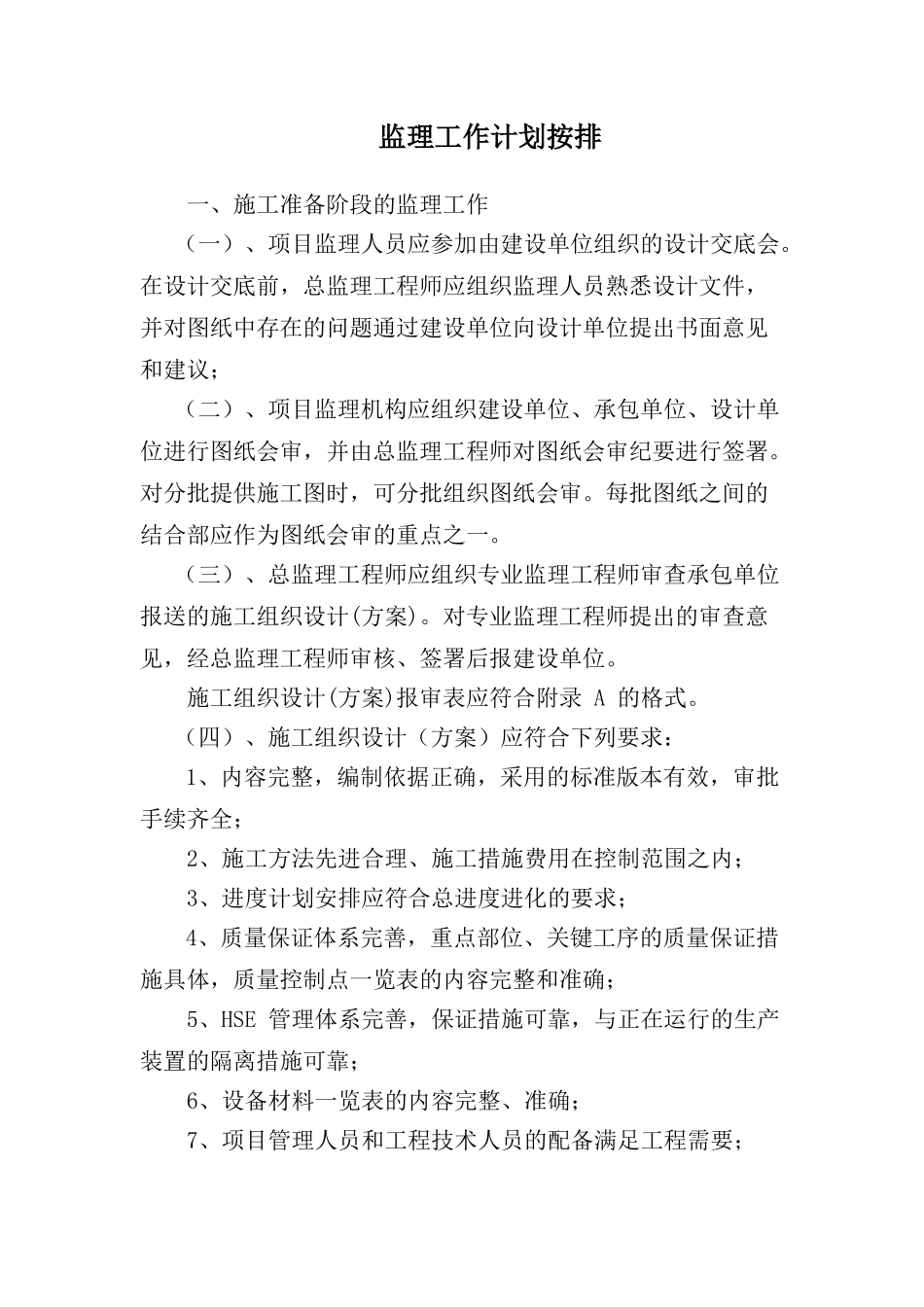

监理工作计划按排一、施工准备阶段的监理工作(一)、项目监理人员应参加由建设单位组织的设计交底会
在设计交底前,总监理工程师应组织监理人员熟悉设计文件,并对图纸中存在的问题通过建设单位向设计单位提出书面意见和建议;(二)、项目监理机构应组织建设单位、承包单位、设计单位进行图纸会审,并由总监理工程师对图纸会审纪要进行签署
对分批提供施工图时,可分批组织图纸会审
每批图纸之间的结合部应作为图纸会审的重点之一
(三)、总监理工程师应组织专业监理工程师审查承包单位报送的施工组织设计(方案)
对专业监理工程师提出的审查意见,经总监理工程师审核、签署后报建设单位
施工组织设计(方案)报审表应符合附录A的格式

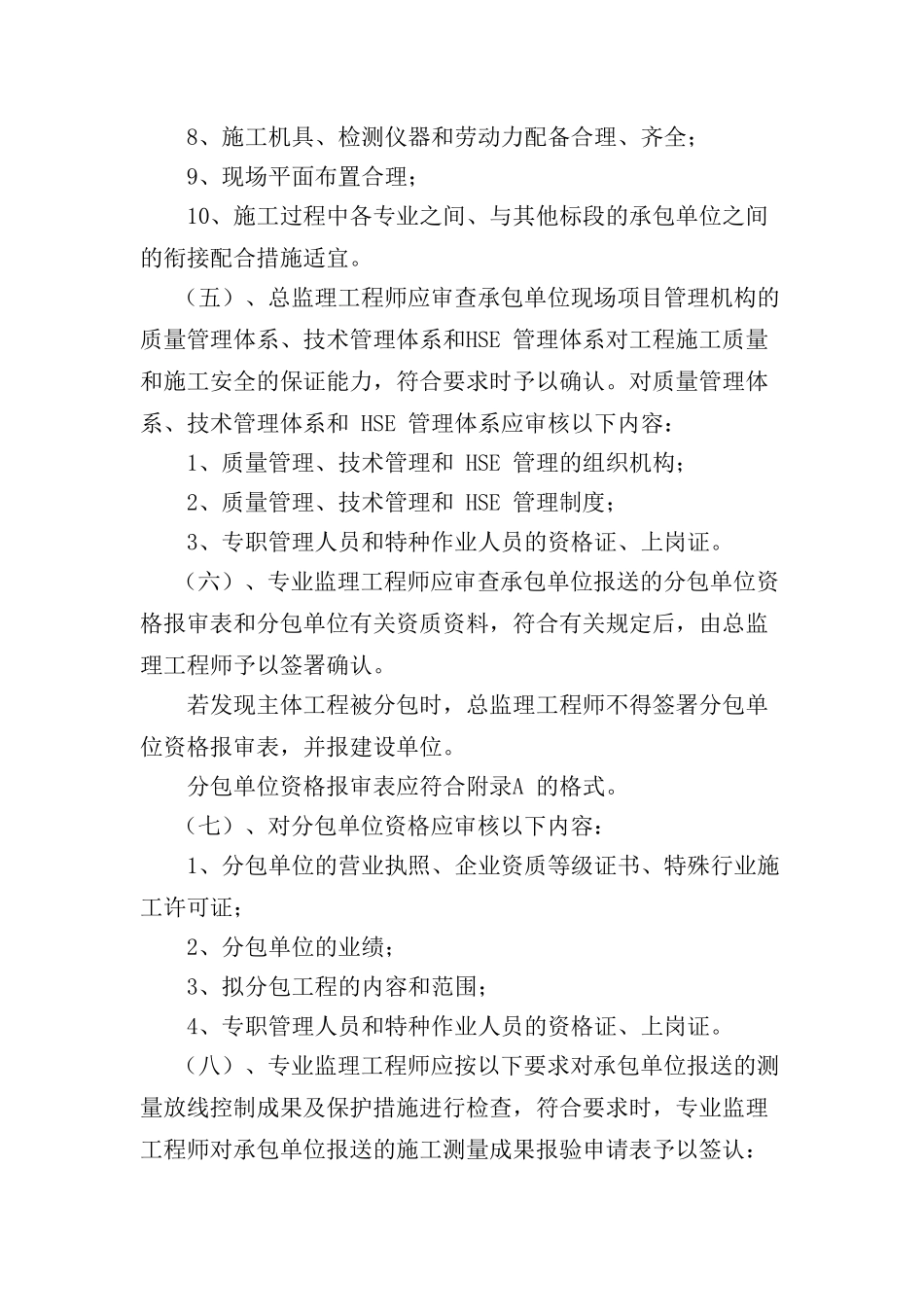

(四)、施工组织设计(方案)应符合下列要求:1、内容完整,编制依据正确,采用的标准版本有效,审批手续齐全;2、施工方法先进合理、施工措施费用在控制范围之内;3、进度计划安排应符合总进度进化的要求;4、质量保证体系完善,重点部位、关键工序的质量保证措施具体,质量控制点一览表的内容完整和准确;5、HSE管理体系完善,保证措施可靠,与正在运行的生产装置的隔离措施可靠;6、设备材料一览表的内容完整、准确;7、项目管理人员和工程技术人员的配备满足工程需要;8、施工机具、检测仪器和劳动力配备合理、齐全;9、现场平面布置合理;10、施工过程中各专业之间、与其他标段的承包单位之间的衔接配合措施适宜
(五)、总监理工程师应审查承包单位现场项目管理机构的质量管理体系、技术管理体系和HSE管理体系对工程施工质量和施工安全的保证能力,符合要求时予以确认
对质量管理体系、技术管理体系和HSE管理体系应审核以下内容:1、质量管理、技术管理和HSE管理的组织机构;2、质量管理、技术管理和HSE管理制度;3、专职管理人员和特种作业人员的资格证、上岗证
(六)、专业监理工程师应审查承包单位报送的分包单位资格报审表和分
