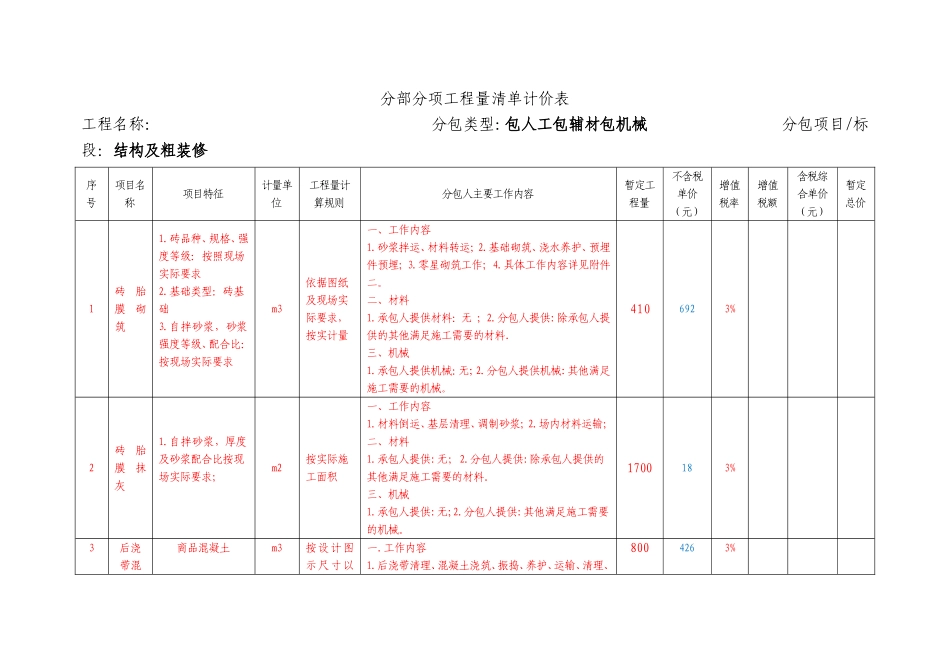

分部分项工程量清单计价表工程名称:分包类型:包人工包辅材包机械分包项目/标段:结构及粗装修序号项目名称项目特征计量单位工程量计算规则分包人主要工作内容暂定工程量不含税单价(元)增值税率增值税额含税综合单价(元)暂定总价1砖胎膜砌筑1
砖品种、规格、强度等级:按照现场实际要求2
基础类型:砖基础3
自拌砂浆,砂浆强度等级、配合比:按现场实际要求m3依据图纸及现场实际要求,按实计量一、工作内容1
砂浆拌运、材料转运;2
基础砌筑、浇水养护、预埋件预埋;3
零星砌筑工作;4
具体工作内容详见附件二
承包人提供材料:无;2
分包人提供:除承包人提供的其他满足施工需要的材料
承包人提供机械:无;2
分包人提供机械:其他满足施工需要的机械
4106923%2砖胎膜抹灰1
自拌砂浆,厚度及砂浆配合比按现场实际要求;m2按实际施工面积一、工作内容1
材料倒运、基层清理、调制砂浆;2
场内材料运输;二、材料1
承包人提供:无;2
分包人提供:除承包人提供的其他满足施工需要的材料
承包人提供:无;2
分包人提供:其他满足施工需要的机械

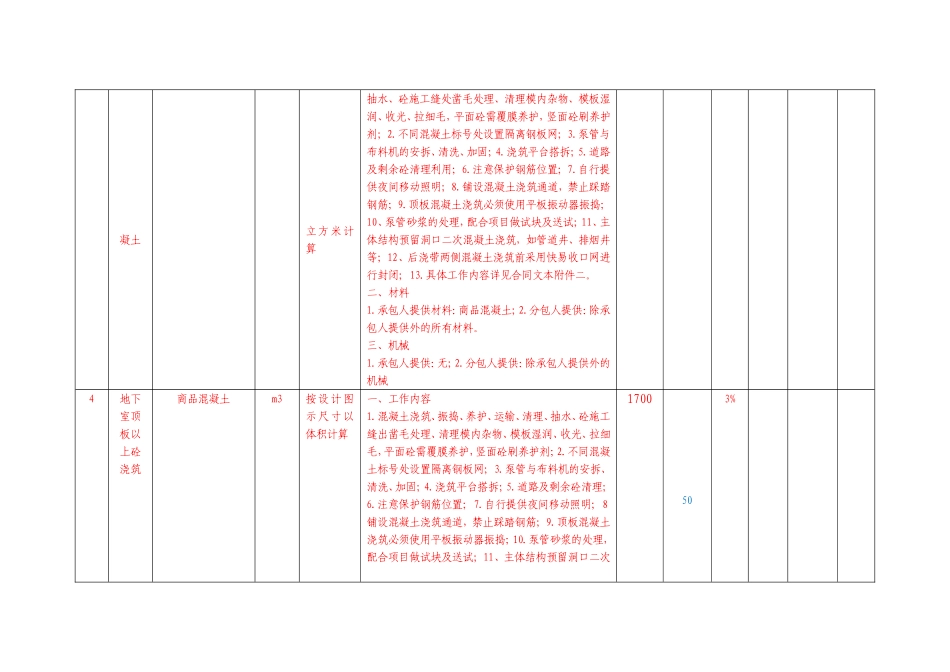

1700183%3后浇带混商品混凝土m3按设计图示尺寸以一
后浇带清理、混凝土浇筑、振捣、养护、运输、清理、8004263%凝土立方米计算抽水、砼施工缝处凿毛处理、清理模内杂物、模板湿润、收光、拉细毛,平面砼需覆膜养护,竖面砼刷养护剂;2
不同混凝土标号处设置隔离钢板网;3
泵管与布料机的安拆、清洗、加固;4
浇筑平台搭拆;5
道路及剩余砼清理利用;6
注意保护钢筋位置;7
自行提供夜间移动照明;8
铺设混凝土浇筑通道,禁止踩踏钢筋;9

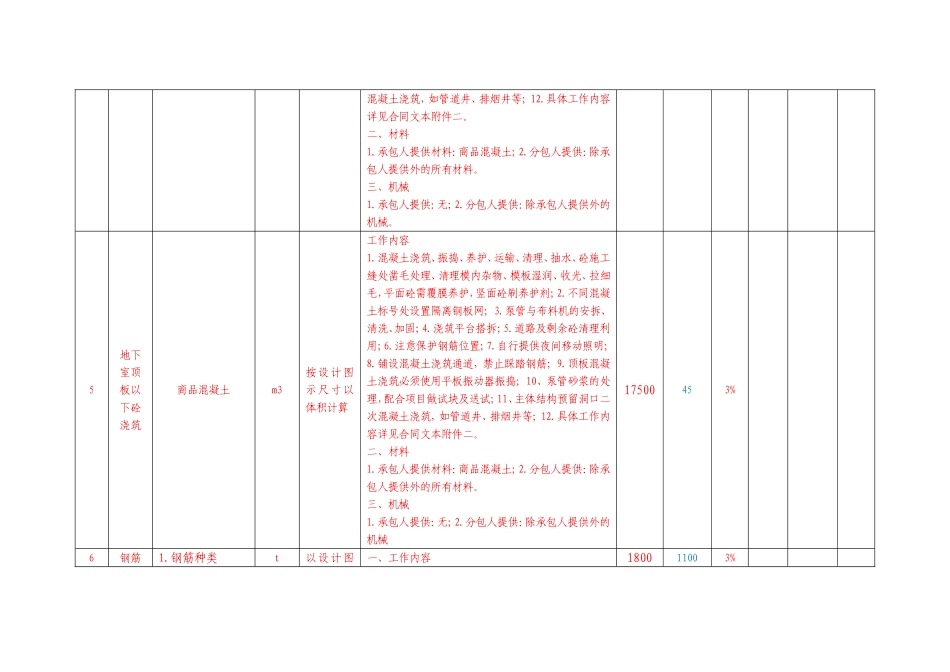

顶板混凝土浇筑必须使用平板振动器振捣;10、泵管砂浆的处理,配合项目做试块及送试;11、主体结构预留洞口二次混凝土浇筑,如管道井、排烟井等;12、后浇带两侧混凝土浇筑前采用快易收口
