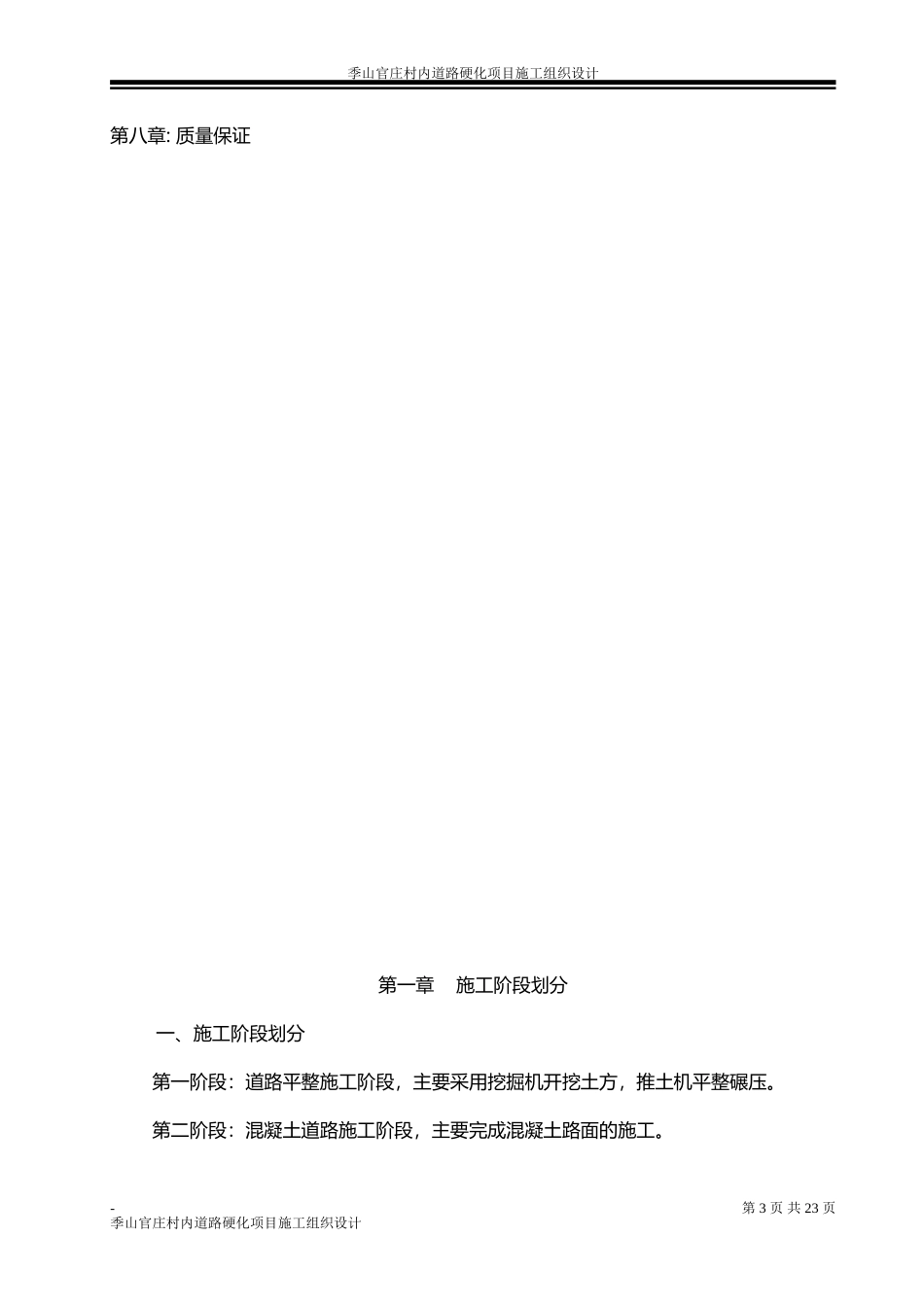

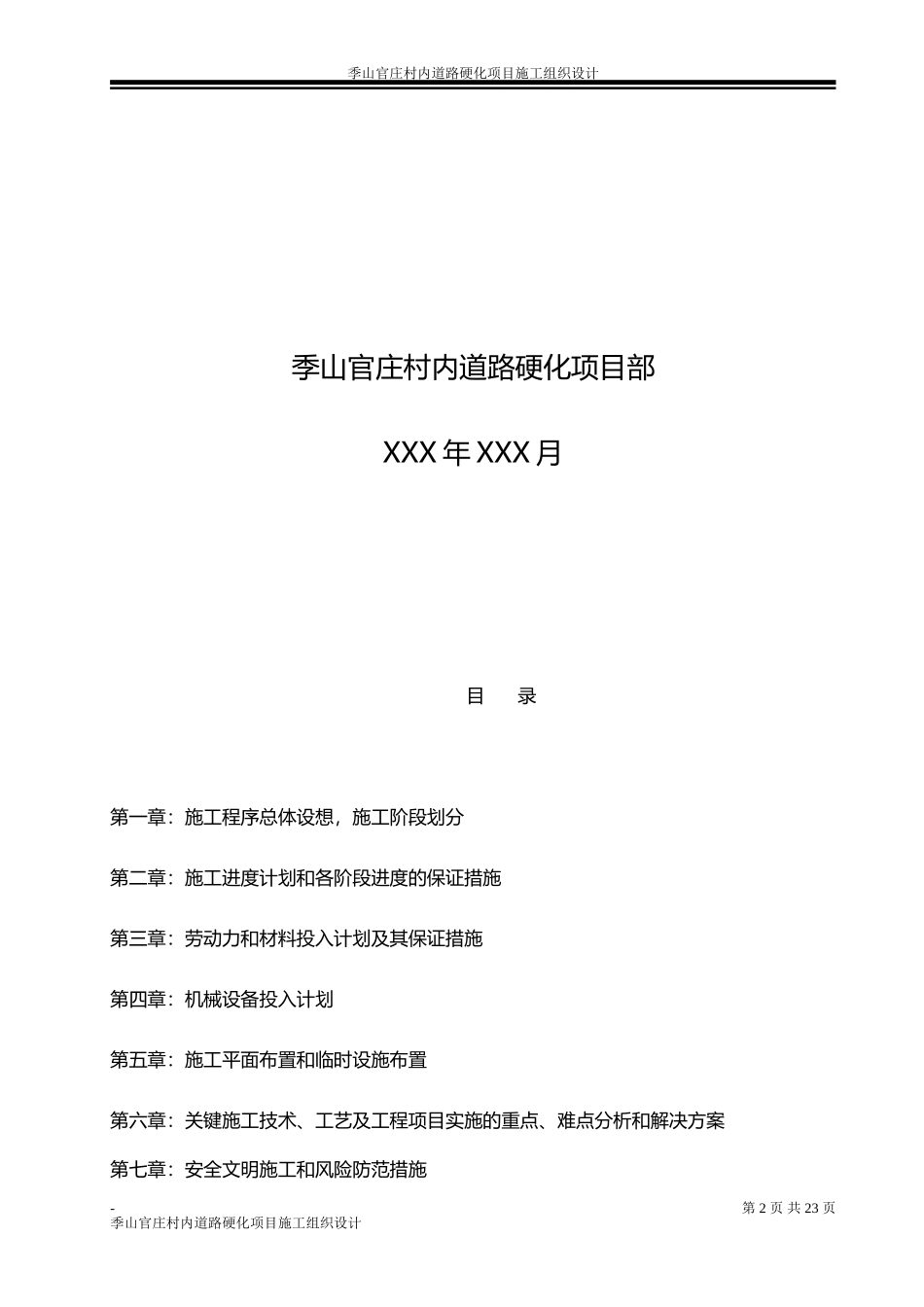

第1页共23页季山官庄村内道路硬化项目施工组织设计季山官庄村内道路硬化项目施工组织设计技术标-季山官庄村内道路硬化项目施工组织设计第2页共23页季山官庄村内道路硬化项目施工组织设计季山官庄村内道路硬化项目部XXX年XXX月目录第一章:施工程序总体设想,施工阶段划分第二章:施工进度计划和各阶段进度的保证措施第三章:劳动力和材料投入计划及其保证措施第四章:机械设备投入计划第五章:施工平面布置和临时设施布置第六章:关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案第七章:安全文明施工和风险防范措施-季山官庄村内道路硬化项目施工组织设计第3页共23页季山官庄村内道路硬化项目施工组织设计第八章:质量保证第一章施工阶段划分一、施工阶段划分第一阶段:道路平整施工阶段,主要采用挖掘机开挖土方,推土机平整碾压
第二阶段:混凝土道路施工阶段,主要完成混凝土路面的施工
-季山官庄村内道路硬化项目施工组织设计第4页共23页季山官庄村内道路硬化项目施工组织设计第二章施工进度计划和各阶段进度的保证措施一、施工进度安排本工程做出以下施工进度计划安排:开工准备2012
27——2012
29道路平整碾压2012
27——2012
19混凝土道路浇筑2012
28——2012
20完工清理2012
20——2012
21二、各阶段的进度保证措施合理安排劳动力,实行日夜轮流作业,节假日不休息,注意收集气象资料,对天气情况提前考虑,早作安排
各种材料保证及时充分供应,各种周转材料储备充足,各种机械设备保养运转良好,保证施工在最优状态下进行
针对关键工序,对控制工期的工程和工序,应组织精锐队伍,增加资源投入,组织先期施工,保证工程衔接有序,接口顺畅
合理划分工段,尽量减少不同单位间的交叉施工,给各施工队统筹安排施工作业,优化资源利用,组织规模生产,创造最佳的
