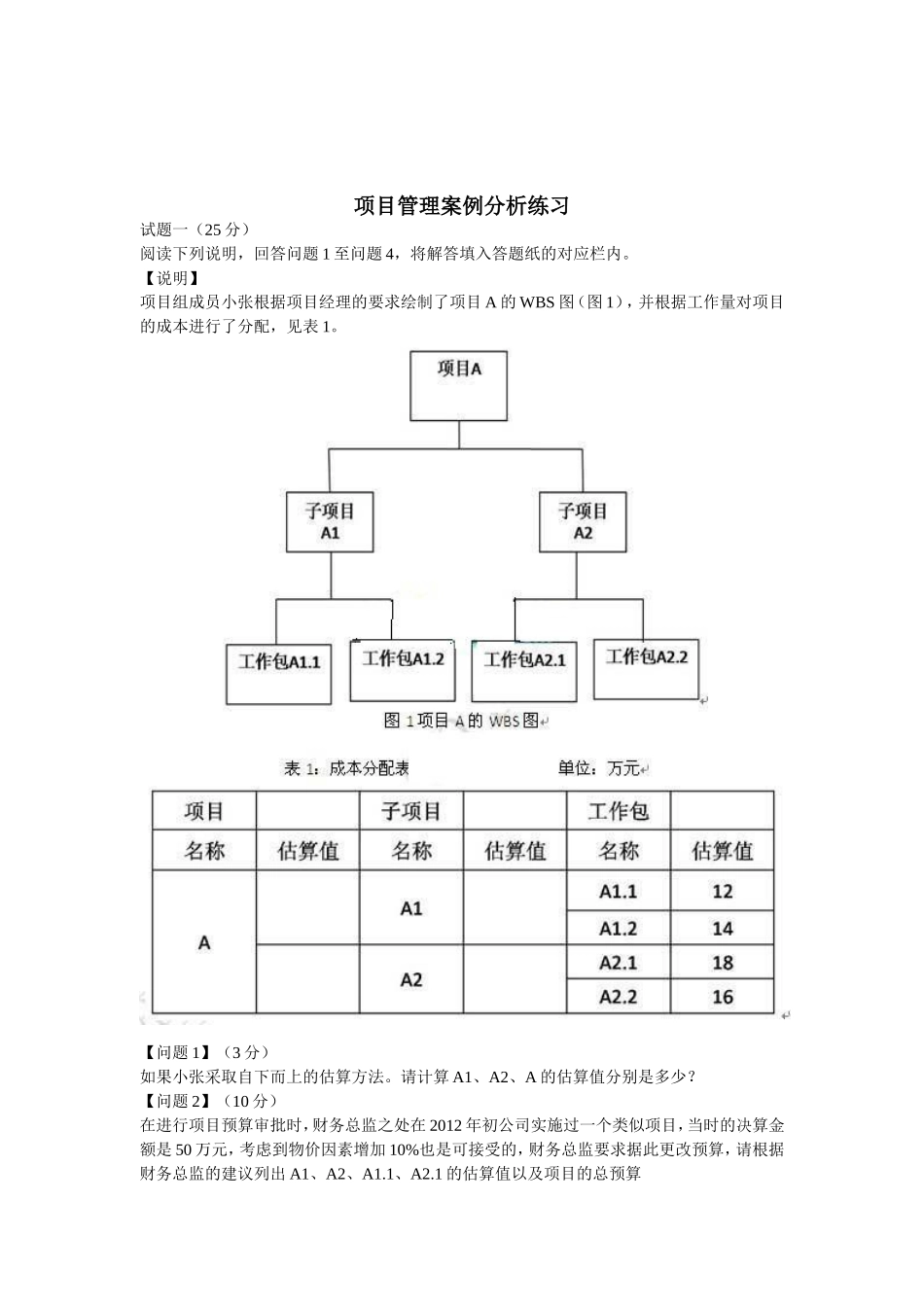

项目管理案例分析练习试题一(25分)阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内
【说明】项目组成员小张根据项目经理的要求绘制了项目A的WBS图(图1),并根据工作量对项目的成本进行了分配,见表1
【问题1】(3分)如果小张采取自下而上的估算方法
请计算A1、A2、A的估算值分别是多少
【问题2】(10分)在进行项目预算审批时,财务总监之处在2012年初公司实施过一个类似项目,当时的决算金额是50万元,考虑到物价因素增加10%也是可接受的,财务总监要求据此更改预算,请根据财务总监的建议列出A1、A2、A1
1的估算值以及项目的总预算【问题3】(3分)项目经理认为该项目与公司2012年初实施的一个类似项目还是有一定区别的,为稳妥起见,就项目预算事宜1,项目经理可以向公司财务总监提出何种建议【问题4】(9分)除了自下而上的估算方法,本案例还应用了哪些成本估算方法
成本估算的工具和技术还有那些
【问题1参考答案】A1=12+14=26A2=18+16=34A=A1+A2=60【问题2参考答案】物价增加10%,则总预算最高为50*(1+10%)=55万元;A1
1占原来的1/5,A2
1占原来的0
3,A1占原来的13/30,A2占原来的17/30,则:各个估算值如下:A1=55*(13/30)=23
8A2=55*(17/30)=31
1=55*0
2=11A2
1=55*0

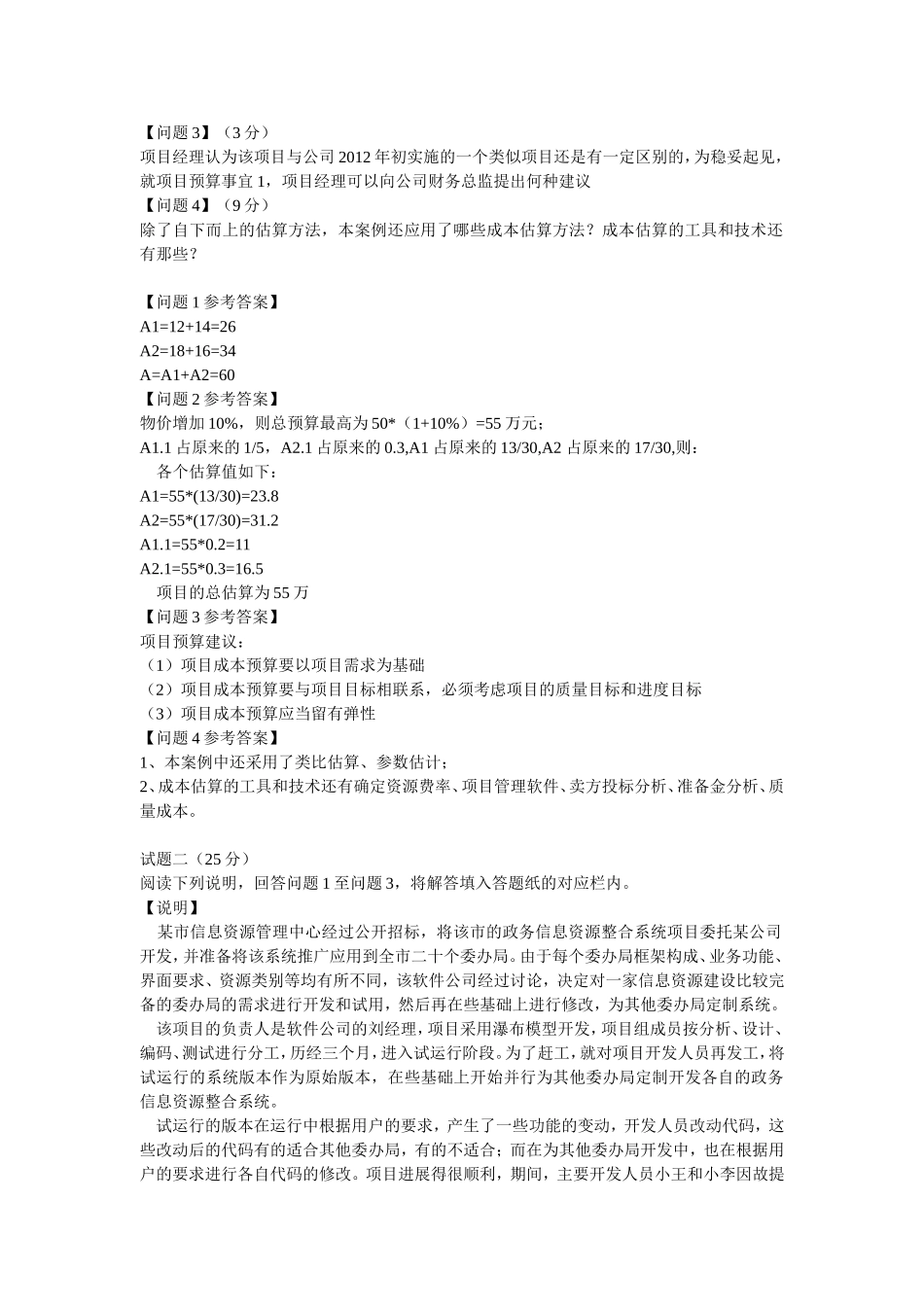

5项目的总估算为55万【问题3参考答案】项目预算建议:(1)项目成本预算要以项目需求为基础(2)项目成本预算要与项目目标相联系,必须考虑项目的质量目标和进度目标(3)项目成本预算应当留有弹性【问题4参考答案】1、本案例中还采用了类比估算、参数估计;2、成本估算的工具和技术还有确定资源费率、项目管理软件、卖方投标分析、准备金分析、质量成本

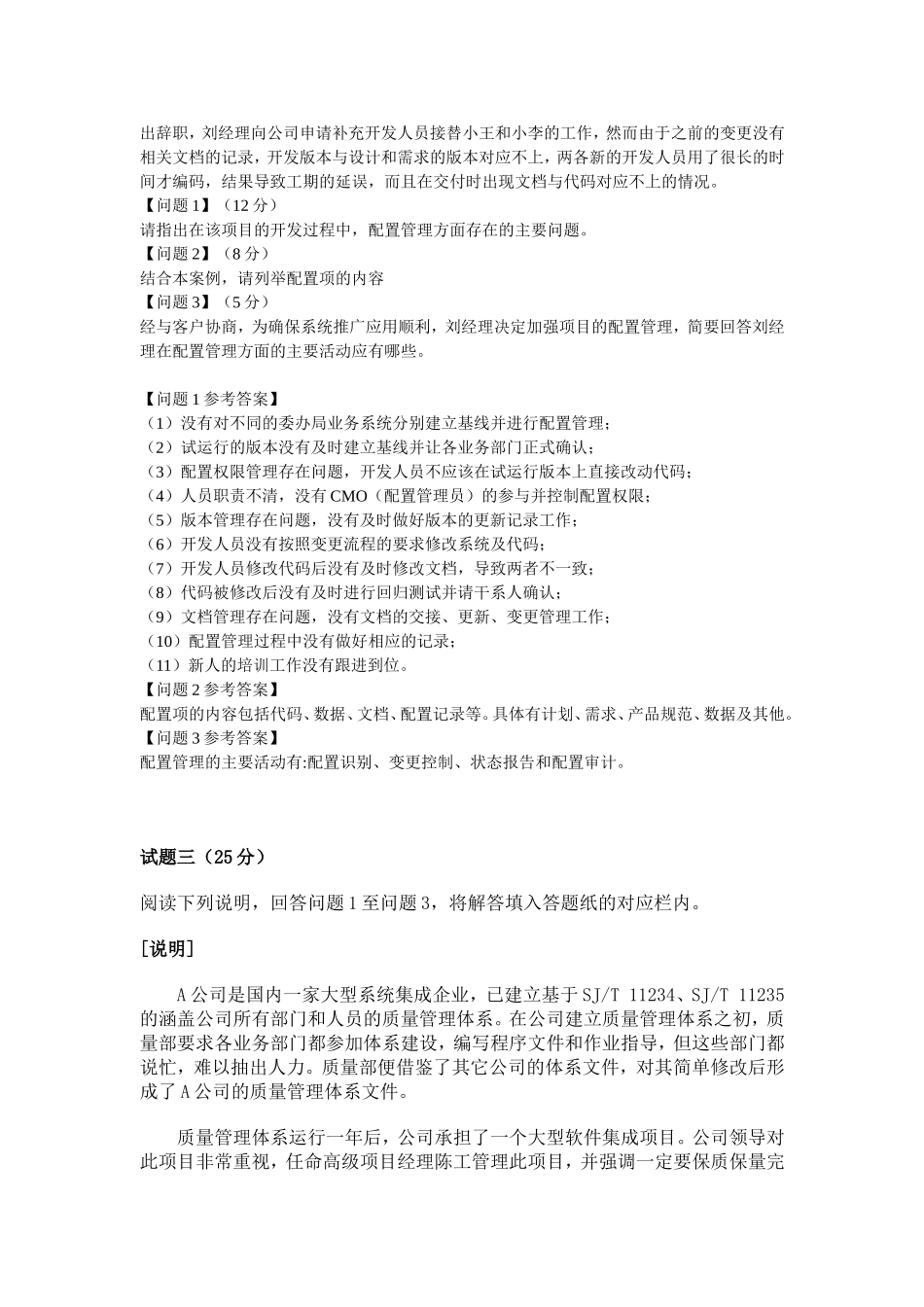

试题二(25分)阅读下列说
