施工组织设计第一章施工组织设计第1节施工组织设计总说明1
1编制依据(1)湄潭县2011年度岩溶地区石漠化治理机耕道路工程招标图纸;(2)湄潭县2011年度岩溶地区石漠化治理机耕道路工程招标文件;(3)国家颁发的有关施工技术规范
规程;(4)参加建设单位组织的现场考查活动所了解的现场施工环境、条件等
(5)我单位长期从事机耕道路所积累的施工经验和现有施工设备、管理水平等

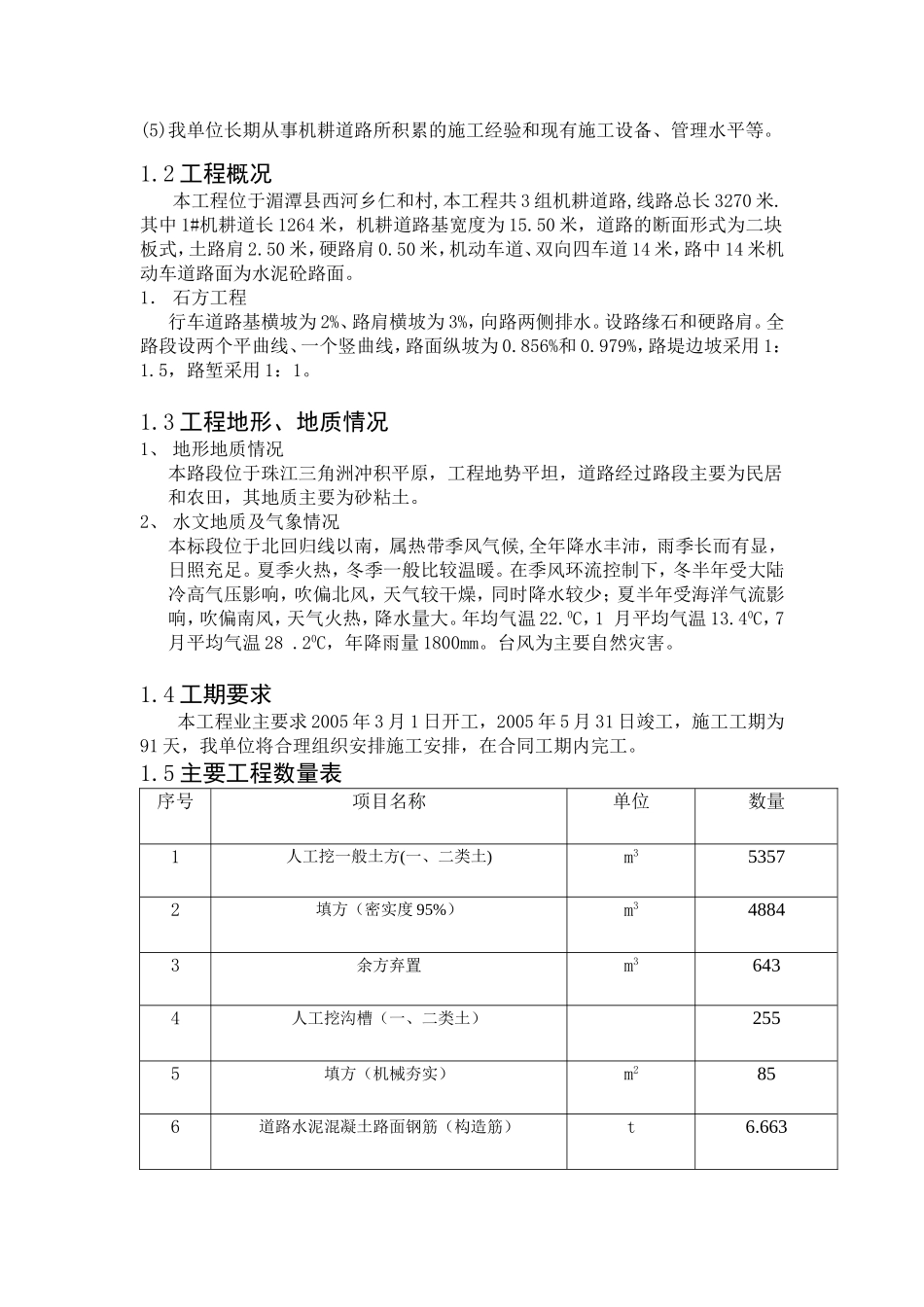

2工程概况本工程位于湄潭县西河乡仁和村,本工程共3组机耕道路,线路总长3270米
其中1#机耕道长1264米,机耕道路基宽度为15
50米,道路的断面形式为二块板式,土路肩2
50米,硬路肩0
50米,机动车道、双向四车道14米,路中14米机动车道路面为水泥砼路面
1.石方工程行车道路基横坡为2%、路肩横坡为3%,向路两侧排水
设路缘石和硬路肩
全路段设两个平曲线、一个竖曲线,路面纵坡为0
856%和0
979%,路堤边坡采用1:1
5,路堑采用1:1
3工程地形、地质情况1、地形地质情况本路段位于珠江三角洲冲积平原,工程地势平坦,道路经过路段主要为民居和农田,其地质主要为砂粘土
2、水文地质及气象情况本标段位于北回归线以南,属热带季风气候,全年降水丰沛,雨季长而有显,日照充足
夏季火热,冬季一般比较温暖
在季风环流控制下,冬半年受大陆冷高气压影响,吹偏北风,天气较干燥,同时降水较少;夏半年受海洋气流影响,吹偏南风,天气火热,降水量大
年均气温22
0C,1月平均气温13
40C,7月平均气温28
20C,年降雨量1800mm
台风为主要自然灾害
4工期要求本工程业主要求2005年3月1日开工,2005年5月31日竣工,施工工期为91天,我单位将合理组织安排施工安排,在合同工期内完工
5主要工程数量表序号项目名称单位数量1人工挖一般土方(一、二类土)m353572填方(密
