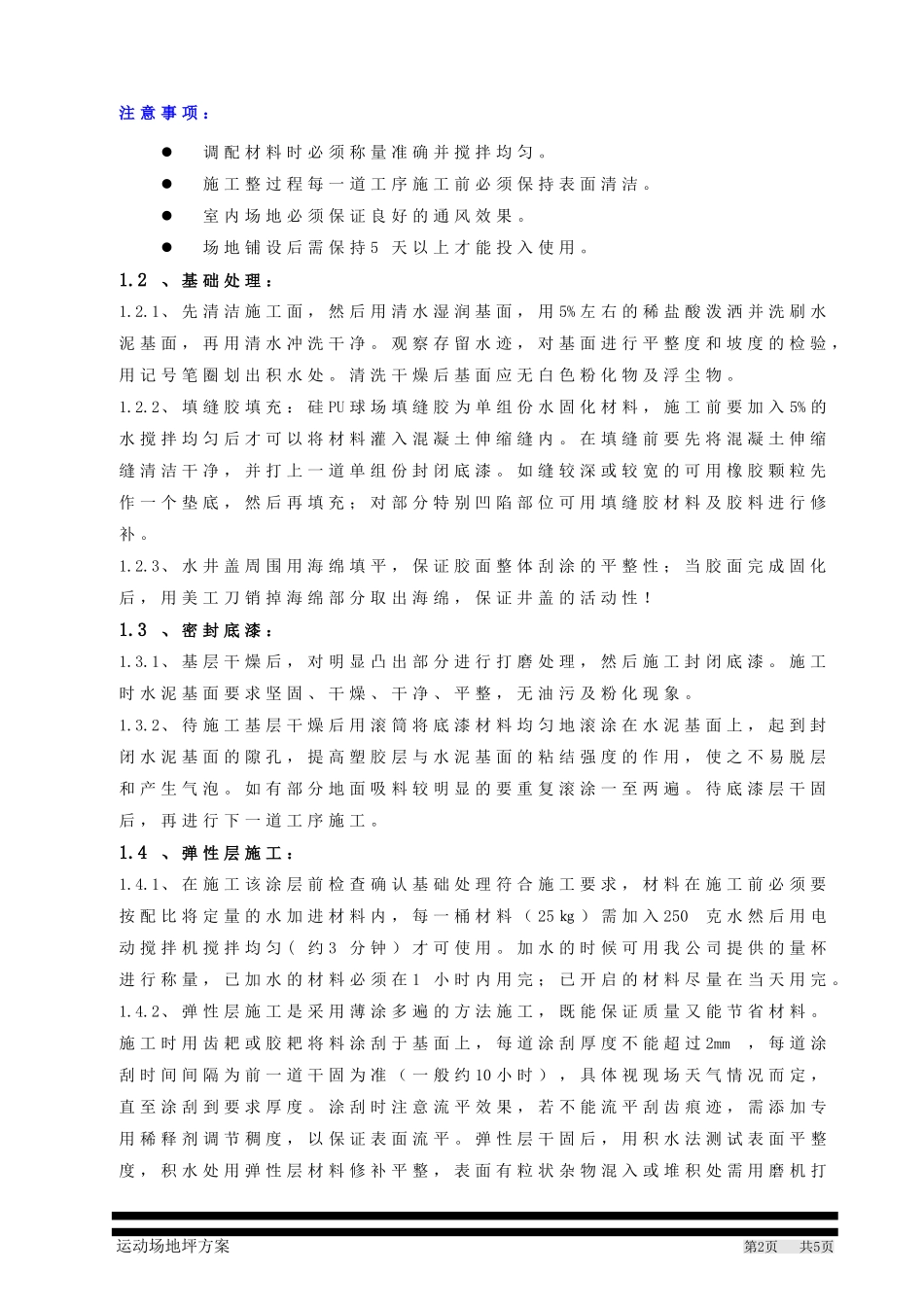

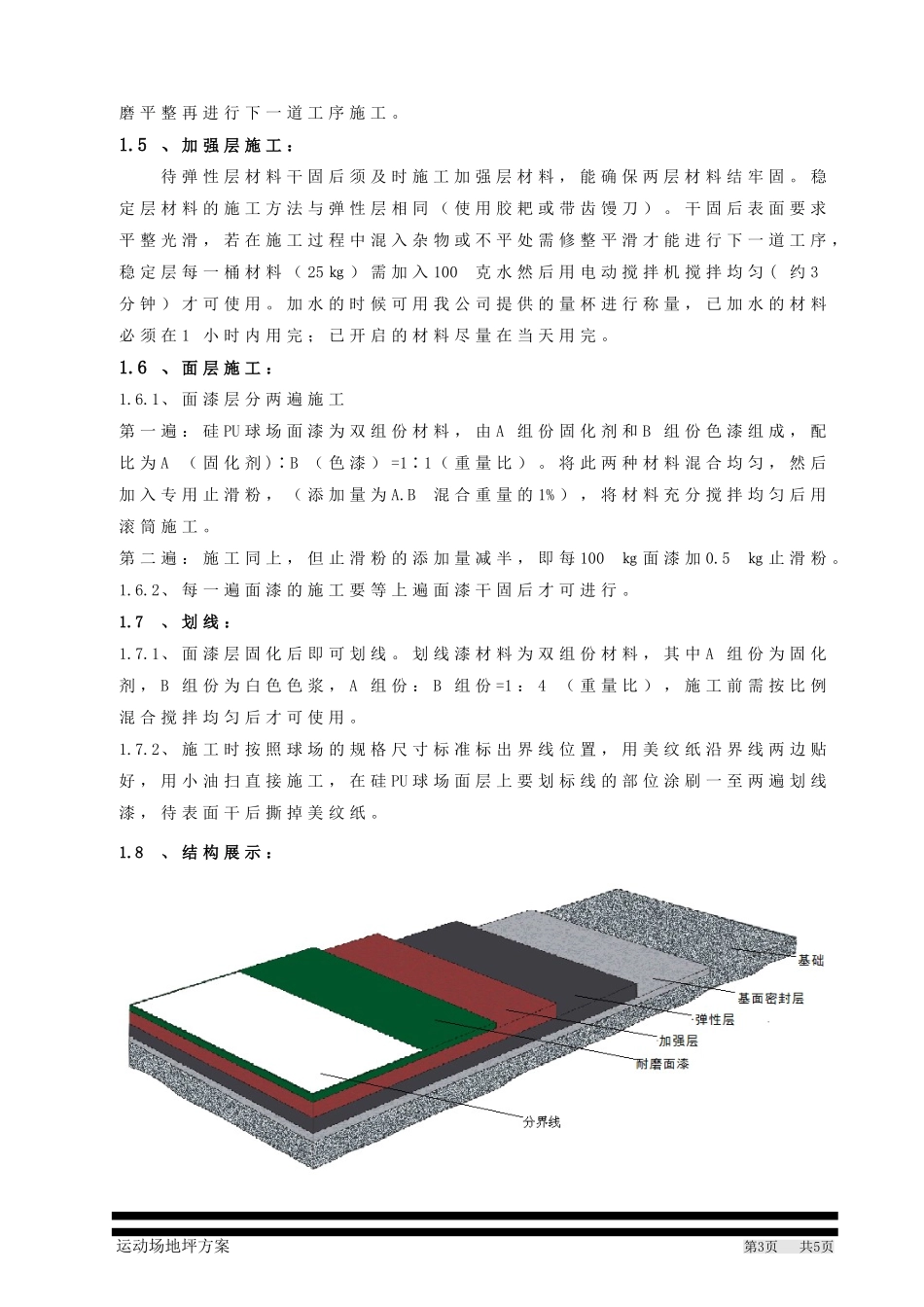

篮球场篮球场硅硅PUPU面层工程面层工程施施工工方方案案日期:二日期:二00一六年十月六日一六年十月六日1、篮球场3mm硅PU面层施工工艺注意事项:调配材料时必须称量准确并搅拌均匀
施工整过程每一道工序施工前必须保持表面清洁
室内场地必须保证良好的通风效果
场地铺设后需保持5天以上才能投入使用
2、基础处理:1
1、先清洁施工面,然后用清水湿润基面,用5%左右的稀盐酸泼洒并洗刷水泥基面,再用清水冲洗干净
观察存留水迹,对基面进行平整度和坡度的检验,用记号笔圈划出积水处
清洗干燥后基面应无白色粉化物及浮尘物
2、填缝胶填充:硅PU球场填缝胶为单组份水固化材料,施工前要加入5%的水搅拌均匀后才可以将材料灌入混凝土伸缩缝内
在填缝前要先将混凝土伸缩缝清洁干净,并打上一道单组份封闭底漆
如缝较深或较宽的可用橡胶颗粒先作一个垫底,然后再填充;对部分特别凹陷部位可用填缝胶材料及胶料进行修补
3、水井盖周围用海绵填平,保证胶面整体刮涂的平整性;当胶面完成固化后,用美工刀销掉海绵部分取出海绵,保证井盖的活动性
3、密封底漆:1
1、基层干燥后,对明显凸出部分进行打磨处理,然后施工封闭底漆
施工时水泥基面要求坚固、干燥、干净、平整,无油污及粉化现象
2、待施工基层干燥后用滚筒将底漆材料均匀地滚涂在水泥基面上,起到封闭水泥基面的隙孔,提高塑胶层与水泥基面的粘结强度的作用,使之不易脱层和产生气泡
如有部分地面吸料较明显的要重复滚涂一至两遍
待底漆层干固后,再进行下一道工序施工
4、弹性层施工:1
1、在施工该涂层前检查确认基础处理符合施工要求,材料在施工前必须要按配比将定量的水加进材料内,每一桶材料(25㎏)需加入250克水然后用电动搅拌机搅拌均匀(约3分钟)才可使用
加水的时候可用我公司提供的量杯进行称量,已加水的材料必须在1小时内用完;
