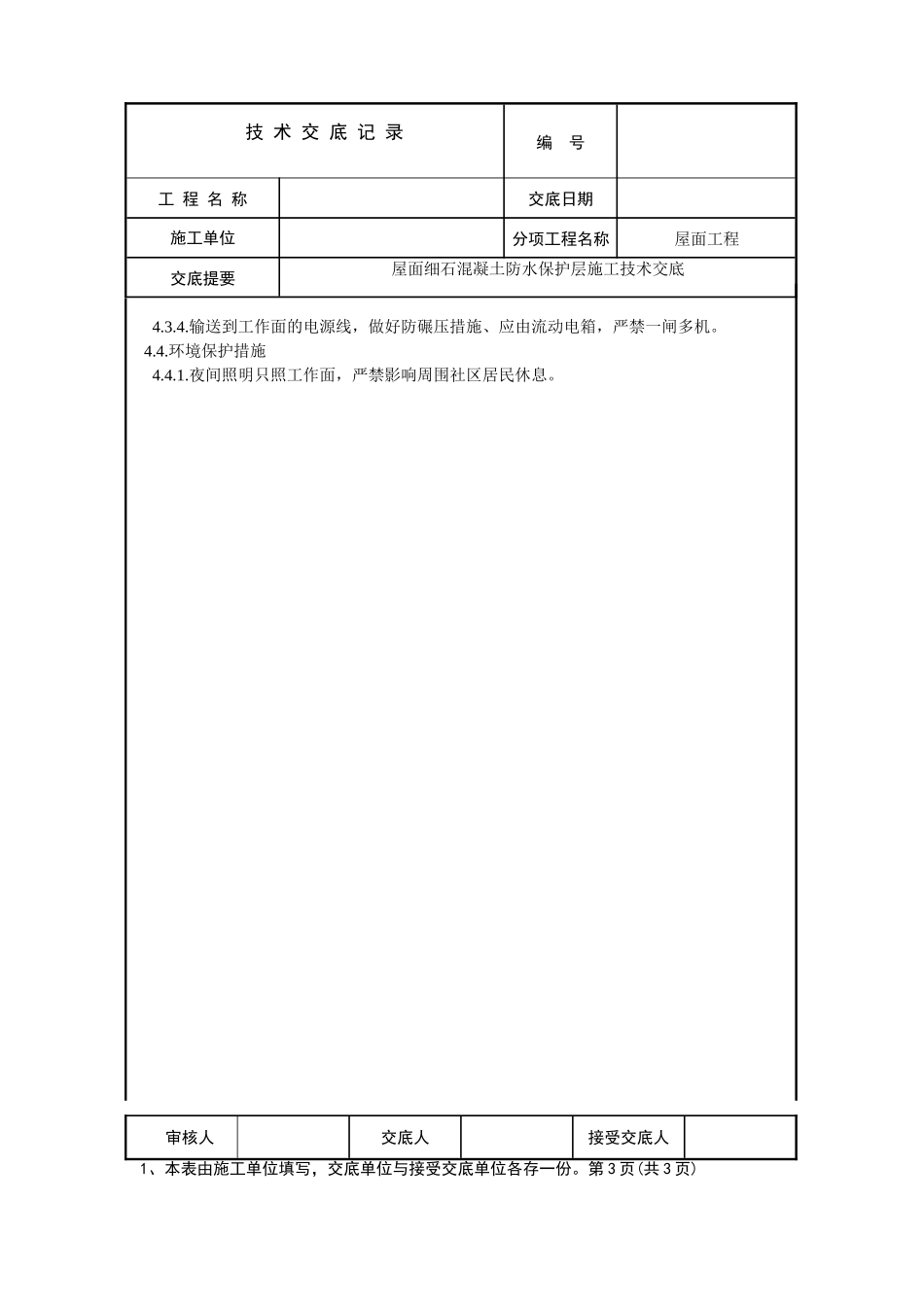

技术交底记录编号工程名称交底日期施工单位分项工程名称屋面工程交底提要屋面细石混凝土防水保护层施工技术交底交底内容1、作业准备1
C20细石混凝土1
10mm分隔条1
机具准备运输小车、小水桶、半截桶、扫帚、2米靠尺、铁滚子、木抹子、平锹、钢丝刷、锤子、低压照明等设备
1屋面防水层隐检验收手续完成
屋面贴灰饼40mm厚1
安装好穿过屋面的立管,并将管洞堵严
防水层表面杂物清理干净
夜晚施工时,应设置照明以确保施工安全
2、施工操作工艺措施及主要做法及要求2
工艺流程基层清理→铺塑料膜→铺设钢筋网片(ф4双向间距150mm钢筋网)→找坡贴灰饼(40mm厚)→浇混凝土→抹面→养护
2施工操作要点及要求2
基层清理:表面的尘土及杂物应清理干净
贴灰饼:先将塑料膜铺好,屋面四周根据坡度标高线作出灰饼,灰饼要压在塑料模上面,灰饼要采用细石混凝土制作(俗称软筋)随后铺细石混凝土
铺设ф4双向间距150mm钢筋网,钢筋网在分隔缝处断开
铺细石混凝土:细石混凝土的塌落度应不大于14cm,并制作三组试块,并在铺设混凝土时设置20mm宽分隔缝,缝填密封胶,分隔断块为6m×6m
铺细石混凝土后,先用铁滚子压实,然后用长杠刮平,振捣密实,表面塌陷处应用细石混凝铺平,在用长刮杠刮一次,然后用木抹子搓平
第一遍模压:用铁抹子轻轻抹压面层,把脚印抹平
用铁抹子第二遍抹压时要注意不要漏压,压实后用应刷子在表面进行压光,时间要控制在终凝前完成
混凝土施工完成24h后,及时养护,以后每天浇水至少两次(以表面保持湿润为宜)至少连续养护14d后,方可上人

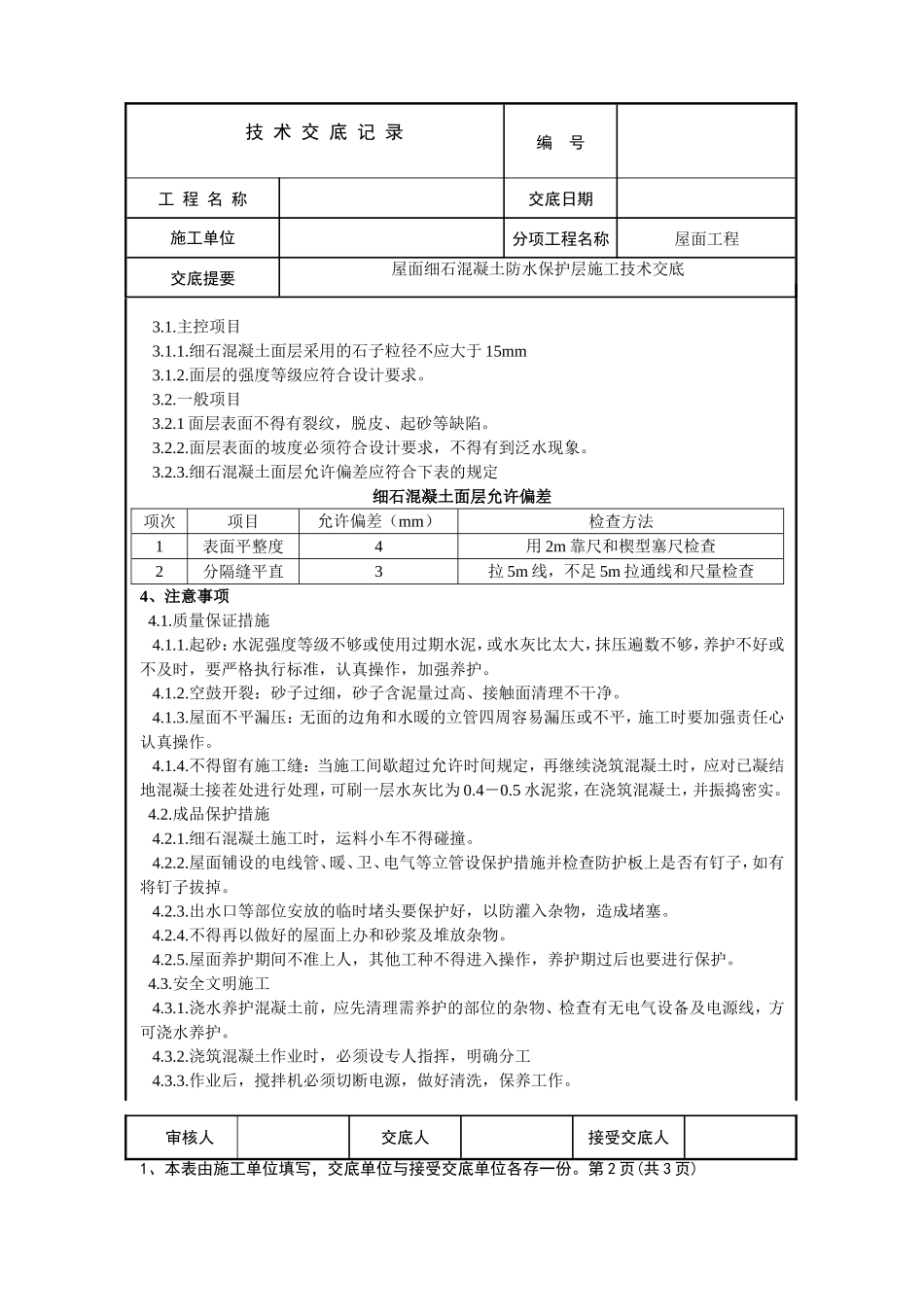

3、质量要求审核人交底人接受交底人1、本表由施工单位填
