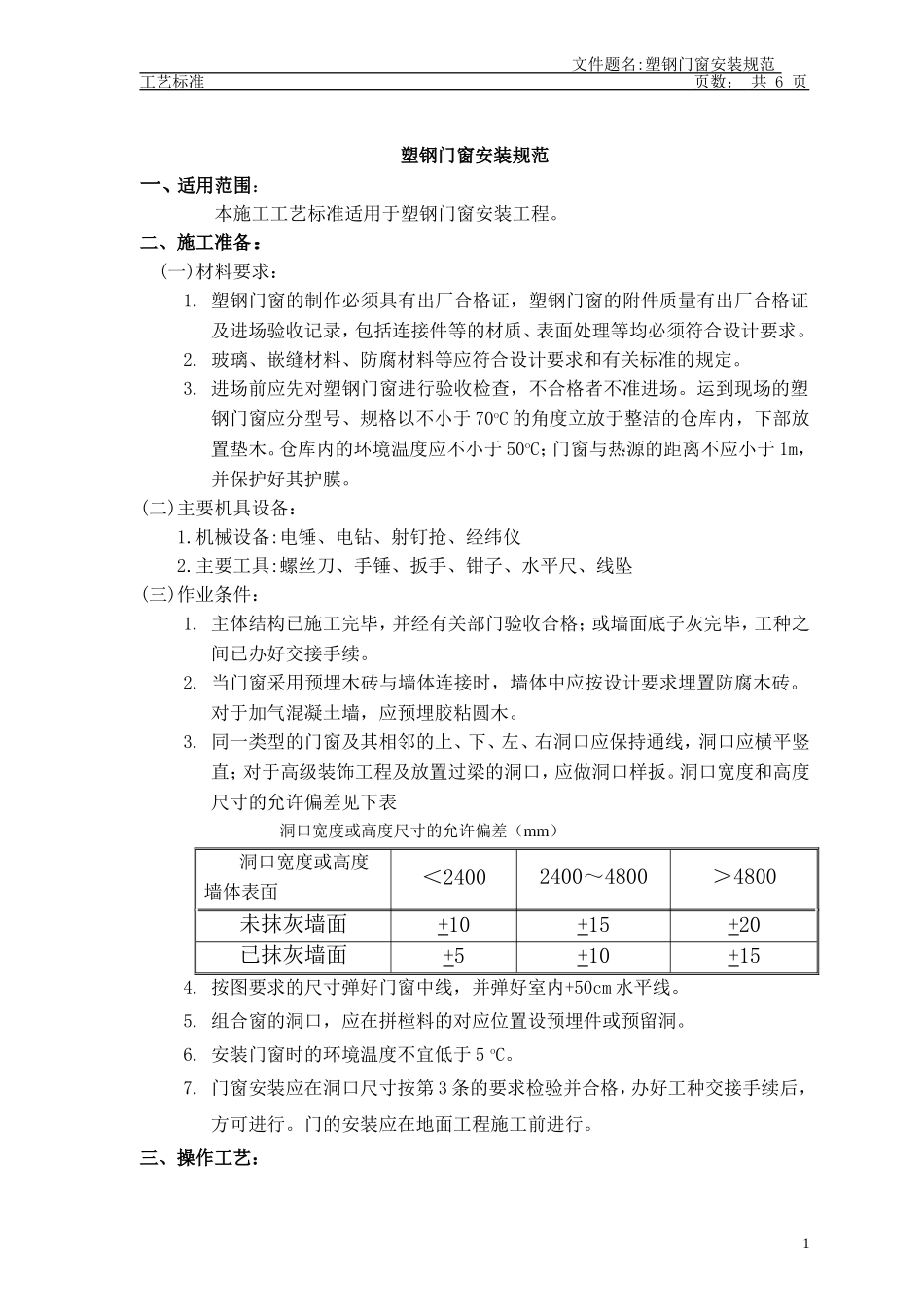

文件题名:塑钢门窗安装规范工艺标准页数:共6页塑钢门窗安装规范一、适用范围:本施工工艺标准适用于塑钢门窗安装工程
二、施工准备:(一)材料要求:1
塑钢门窗的制作必须具有出厂合格证,塑钢门窗的附件质量有出厂合格证及进场验收记录,包括连接件等的材质、表面处理等均必须符合设计要求
玻璃、嵌缝材料、防腐材料等应符合设计要求和有关标准的规定
进场前应先对塑钢门窗进行验收检查,不合格者不准进场
运到现场的塑钢门窗应分型号、规格以不小于70oC的角度立放于整洁的仓库内,下部放置垫木
仓库内的环境温度应不小于50oC;门窗与热源的距离不应小于1m,并保护好其护膜
(二)主要机具设备:1
机械设备:电锤、电钻、射钉抢、经纬仪2
主要工具:螺丝刀、手锤、扳手、钳子、水平尺、线坠(三)作业条件:1
主体结构已施工完毕,并经有关部门验收合格;或墙面底子灰完毕,工种之间已办好交接手续
当门窗采用预埋木砖与墙体连接时,墙体中应按设计要求埋置防腐木砖
对于加气混凝土墙,应预埋胶粘圆木
同一类型的门窗及其相邻的上、下、左、右洞口应保持通线,洞口应横平竖直;对于高级装饰工程及放置过梁的洞口,应做洞口样扳
洞口宽度和高度尺寸的允许偏差见下表洞口宽度或高度尺寸的允许偏差(mm)洞口宽度或高度墙体表面<24002400~4800>4800未抹灰墙面+10+15+20已抹灰墙面+5+10+154
按图要求的尺寸弹好门窗中线,并弹好室内+50cm水平线
组合窗的洞口,应在拼樘料的对应位置设预埋件或预留洞
安装门窗时的环境温度不宜低于5oC
门窗安装应在洞口尺寸按第3条的要求检验并合格,办好工种交接手续后,方可进行
门的安装应在地面工程施工前进行

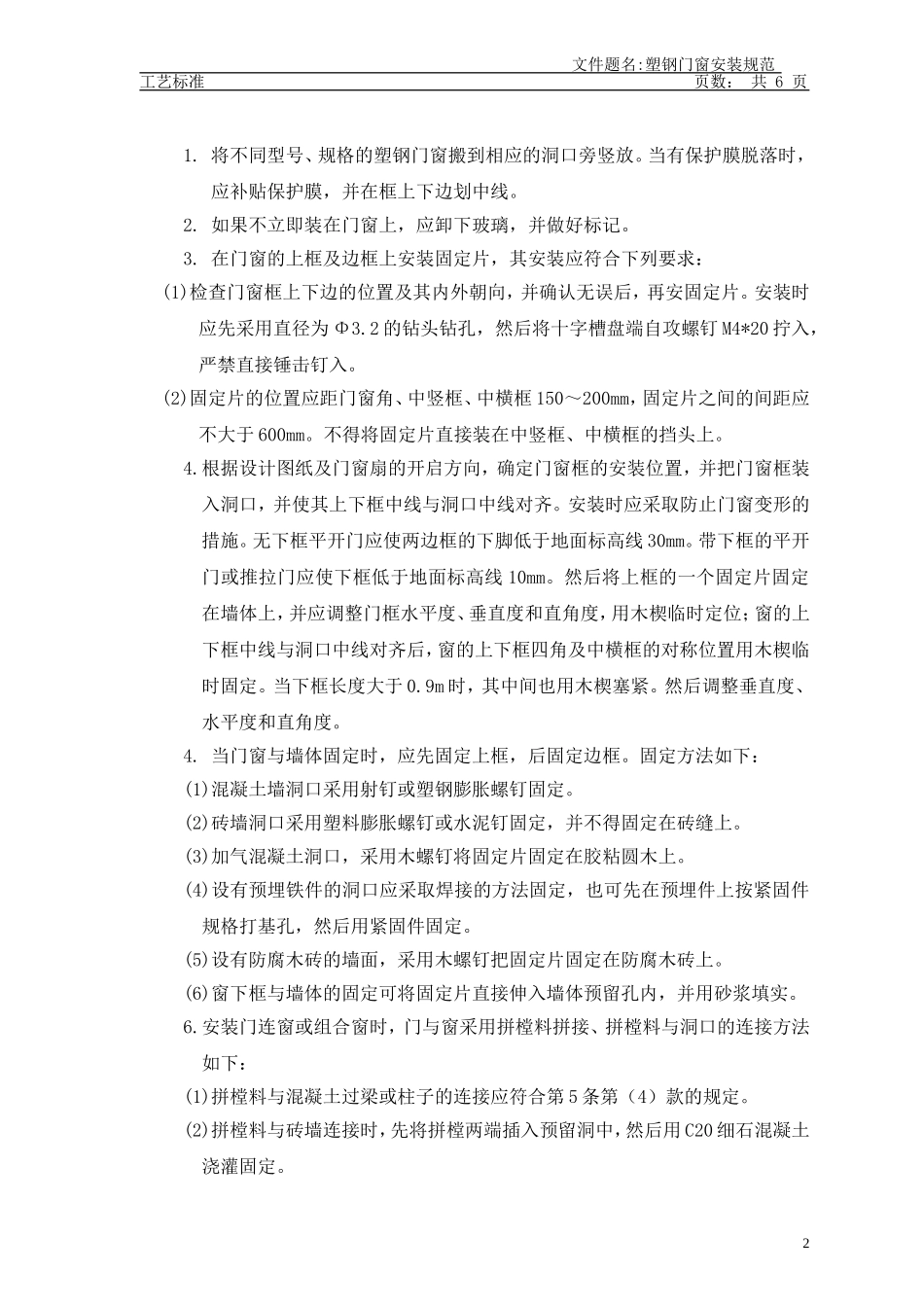

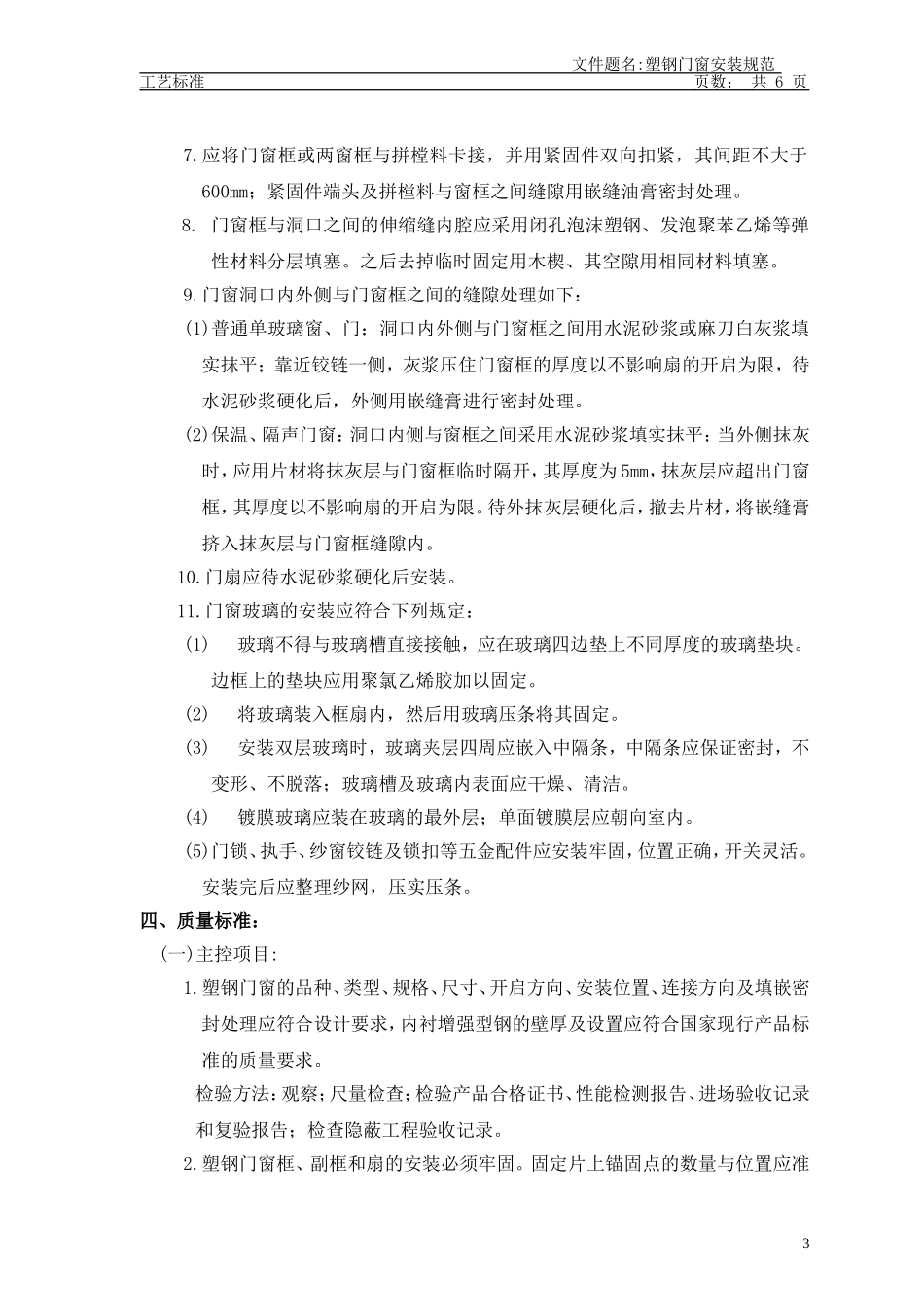

三、操作工艺:1文件题名:塑钢门窗安装规范工艺标准页数:共6页1
将不同型号、规格的塑钢门窗搬到相应的洞口旁竖放
当有保护膜脱落时,应补贴保护膜
