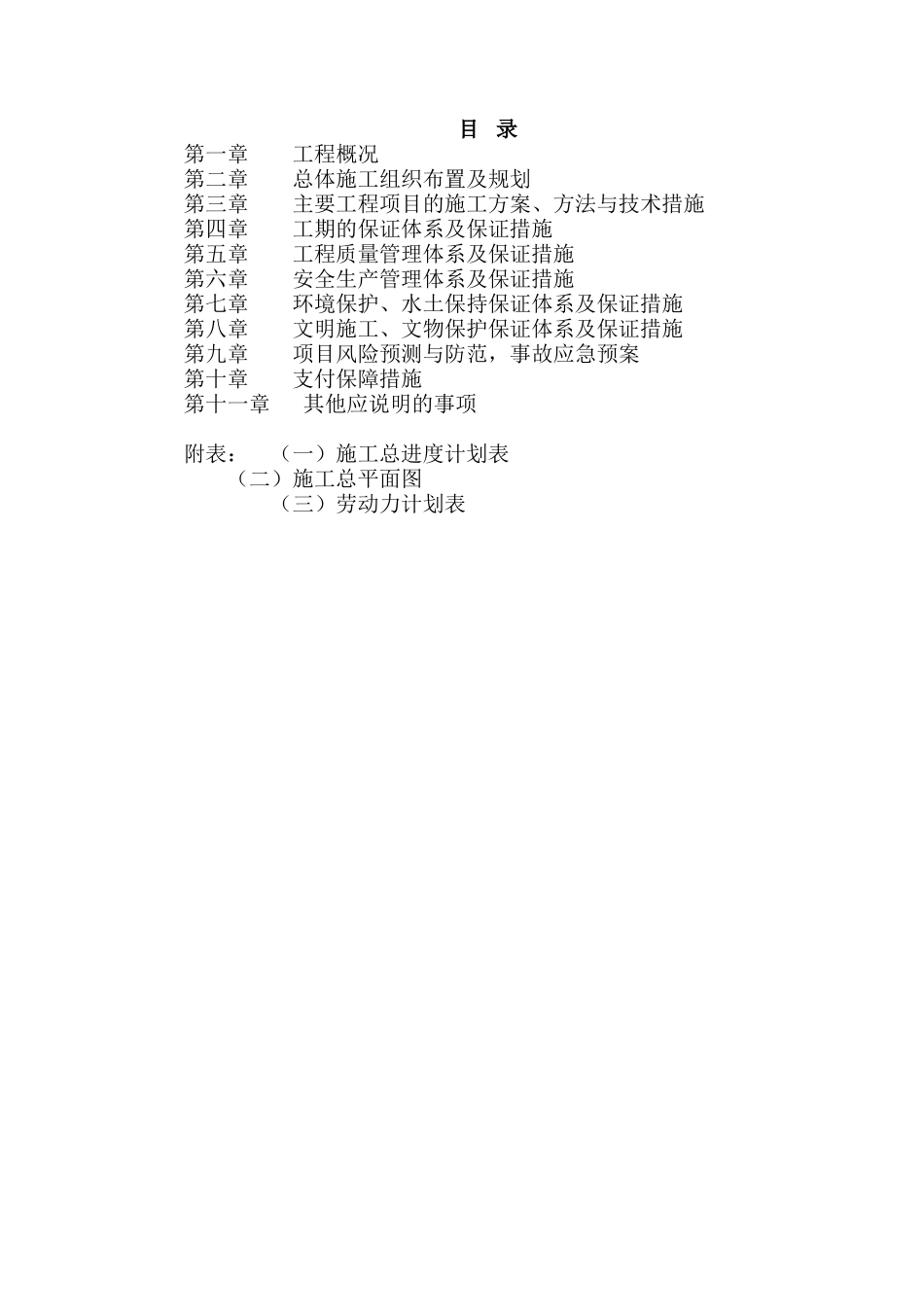

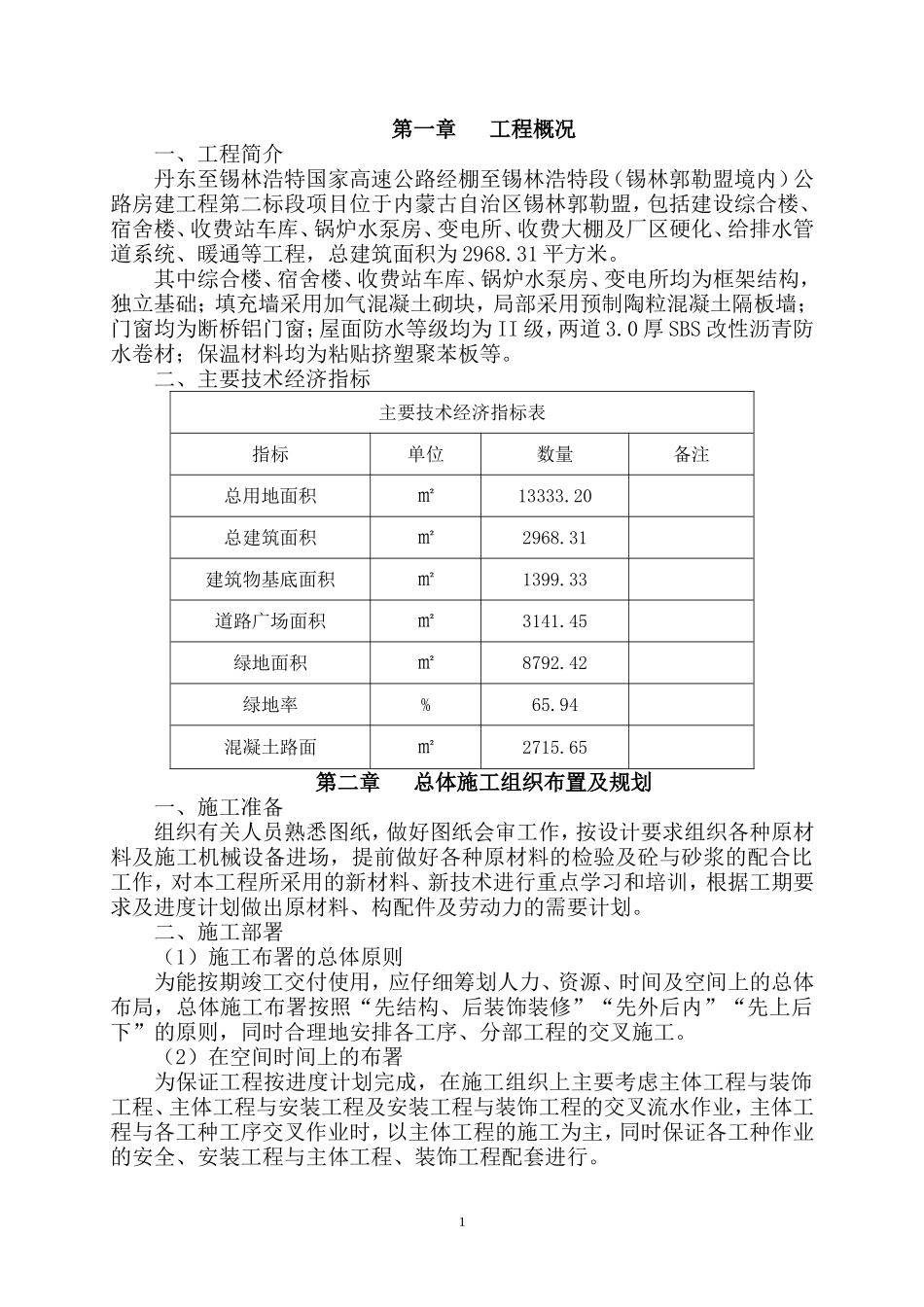

目录第一章工程概况第二章总体施工组织布置及规划第三章主要工程项目的施工方案、方法与技术措施第四章工期的保证体系及保证措施第五章工程质量管理体系及保证措施第六章安全生产管理体系及保证措施第七章环境保护、水土保持保证体系及保证措施第八章文明施工、文物保护保证体系及保证措施第九章项目风险预测与防范,事故应急预案第十章支付保障措施第十一章其他应说明的事项附表:(一)施工总进度计划表(二)施工总平面图(三)劳动力计划表第一章工程概况一、工程简介丹东至锡林浩特国家高速公路经棚至锡林浩特段(锡林郭勒盟境内)公路房建工程第二标段项目位于内蒙古自治区锡林郭勒盟,包括建设综合楼、宿舍楼、收费站车库、锅炉水泵房、变电所、收费大棚及厂区硬化、给排水管道系统、暖通等工程,总建筑面积为2968
其中综合楼、宿舍楼、收费站车库、锅炉水泵房、变电所均为框架结构,独立基础;填充墙采用加气混凝土砌块,局部采用预制陶粒混凝土隔板墙;门窗均为断桥铝门窗;屋面防水等级均为II级,两道3
0厚SBS改性沥青防水卷材;保温材料均为粘贴挤塑聚苯板等
二、主要技术经济指标主要技术经济指标表指标单位数量备注总用地面积㎡13333
20总建筑面积㎡2968
31建筑物基底面积㎡1399
33道路广场面积㎡3141
45绿地面积㎡8792
42绿地率%65
94混凝土路面㎡2715
65第二章总体施工组织布置及规划一、施工准备组织有关人员熟悉图纸,做好图纸会审工作,按设计要求组织各种原材料及施工机械设备进场,提前做好各种原材料的检验及砼与砂浆的配合比工作,对本工程所采用的新材料、新技术进行重点学习和培训,根据工期要求及进度计划做出原材料、构配件及劳动力的需要计划

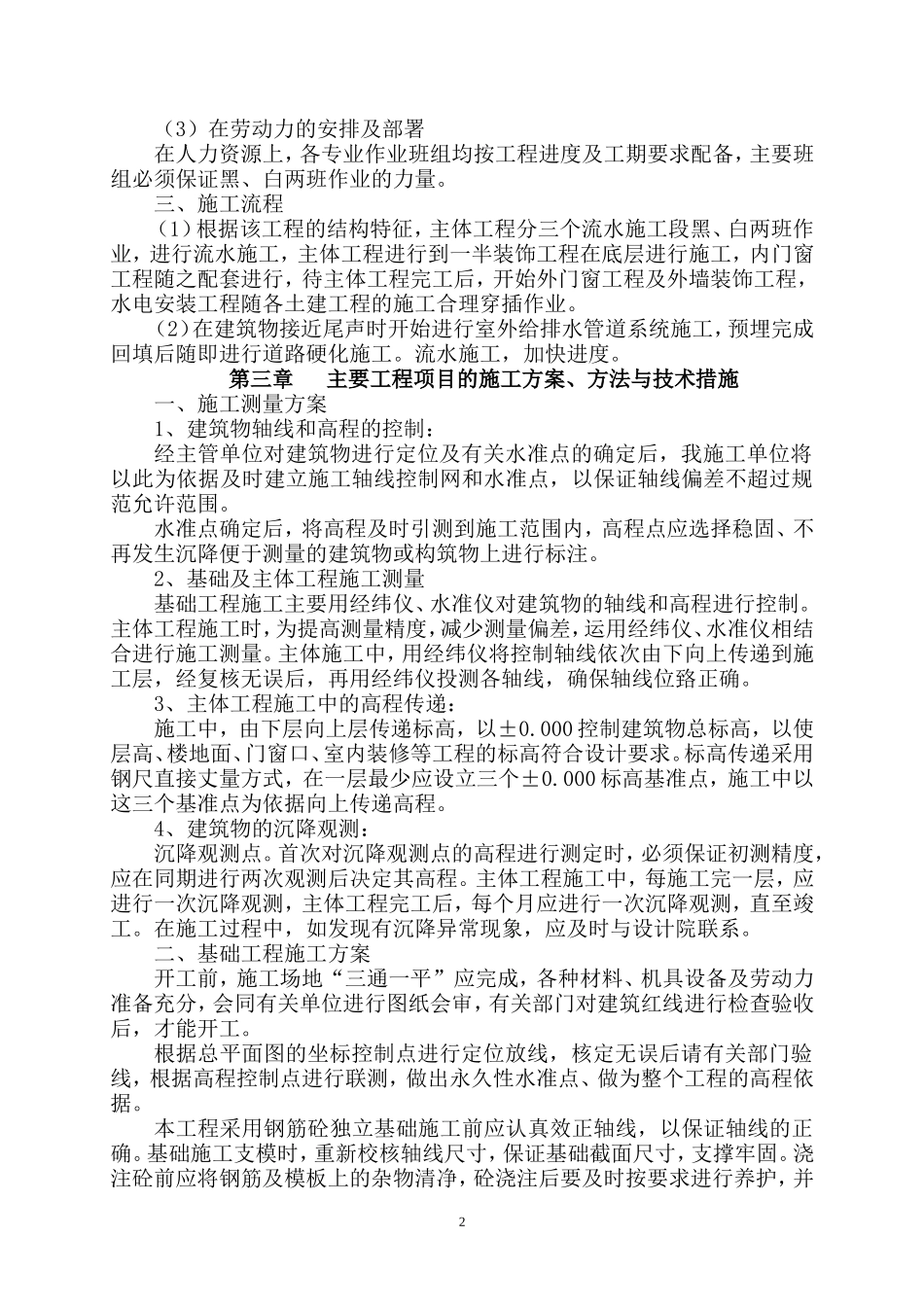

二、施工部署(1)施工布署的总体原则为能按期竣工交付使用,应仔细筹划人力、资源、时间及空间上的总体布局,总体施工布署按照“先结构、后装饰装修”“先外后内”“
