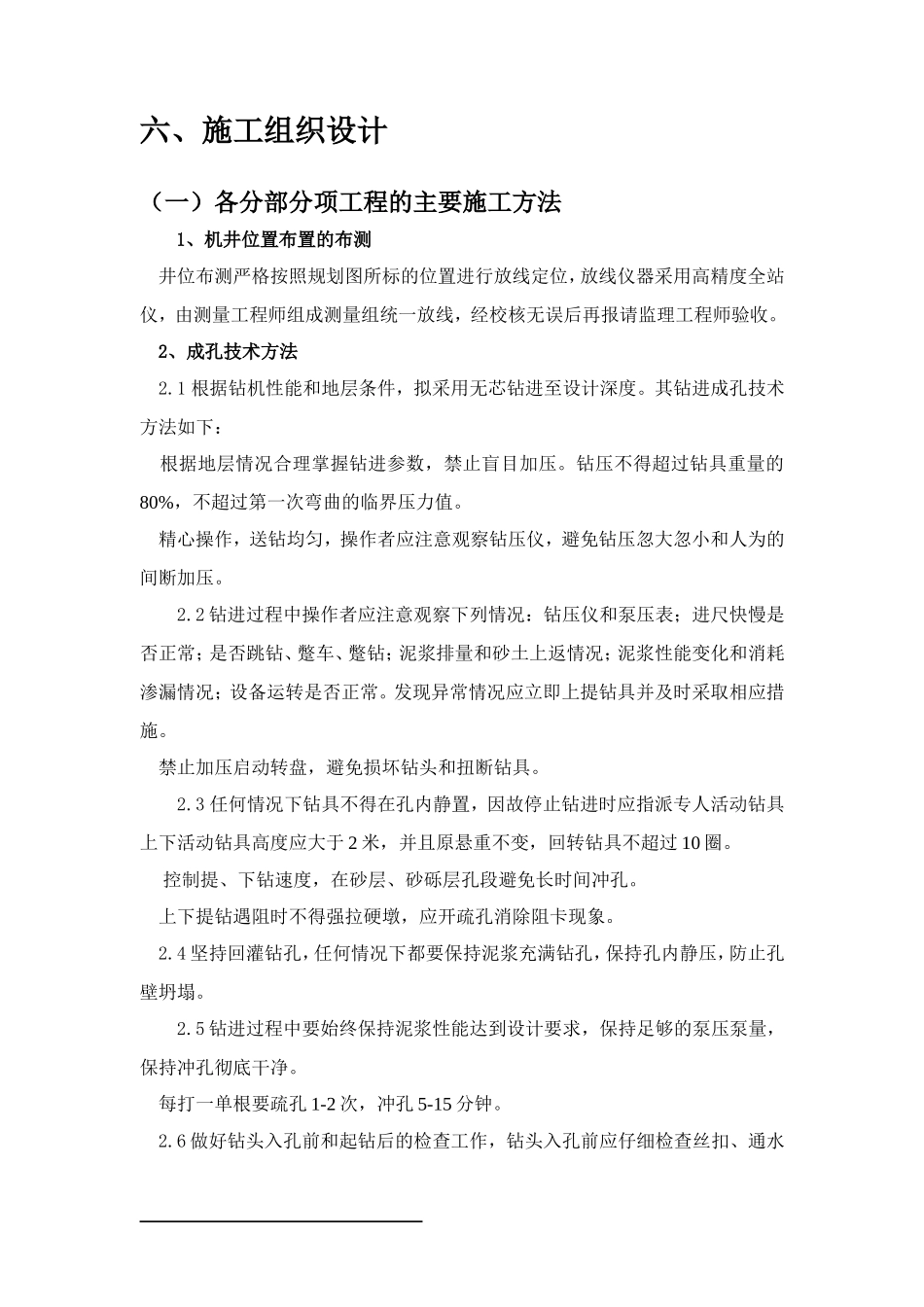

六、施工组织设计(一)各分部分项工程的主要施工方法1、机井位置布置的布测井位布测严格按照规划图所标的位置进行放线定位,放线仪器采用高精度全站仪,由测量工程师组成测量组统一放线,经校核无误后再报请监理工程师验收
2、成孔技术方法2
1根据钻机性能和地层条件,拟采用无芯钻进至设计深度
其钻进成孔技术方法如下:根据地层情况合理掌握钻进参数,禁止盲目加压
钻压不得超过钻具重量的80%,不超过第一次弯曲的临界压力值
精心操作,送钻均匀,操作者应注意观察钻压仪,避免钻压忽大忽小和人为的间断加压
2钻进过程中操作者应注意观察下列情况:钻压仪和泵压表;进尺快慢是否正常;是否跳钻、蹩车、蹩钻;泥浆排量和砂土上返情况;泥浆性能变化和消耗渗漏情况;设备运转是否正常
发现异常情况应立即上提钻具并及时采取相应措施
禁止加压启动转盘,避免损坏钻头和扭断钻具
3任何情况下钻具不得在孔内静置,因故停止钻进时应指派专人活动钻具上下活动钻具高度应大于2米,并且原悬重不变,回转钻具不超过10圈
控制提、下钻速度,在砂层、砂砾层孔段避免长时间冲孔
上下提钻遇阻时不得强拉硬墩,应开疏孔消除阻卡现象
4坚持回灌钻孔,任何情况下都要保持泥浆充满钻孔,保持孔内静压,防止孔壁坍塌
5钻进过程中要始终保持泥浆性能达到设计要求,保持足够的泵压泵量,保持冲孔彻底干净
每打一单根要疏孔1-2次,冲孔5-15分钟
6做好钻头入孔前和起钻后的检查工作,钻头入孔前应仔细检查丝扣、通水孔、翼齿,发现问题不得下入孔内
认真检查钻具,凡弯曲、偏磨、丝扣不好、水路堵塞、有伤和焊有异物的钻杆不得入孔
下钻时应清洗丝扣,涂丝扣油,并用足够的上扣力矩旋紧钻具,尤其钻铤必须将丝扣清洗干净,涂丝扣油并扭紧
进尺较快时或每进尺10m左右,作短程起钻一次
7现场必须备好打捞工具,保证能够随时下钻进行打捞
8严格执行交接班制度,钻具
