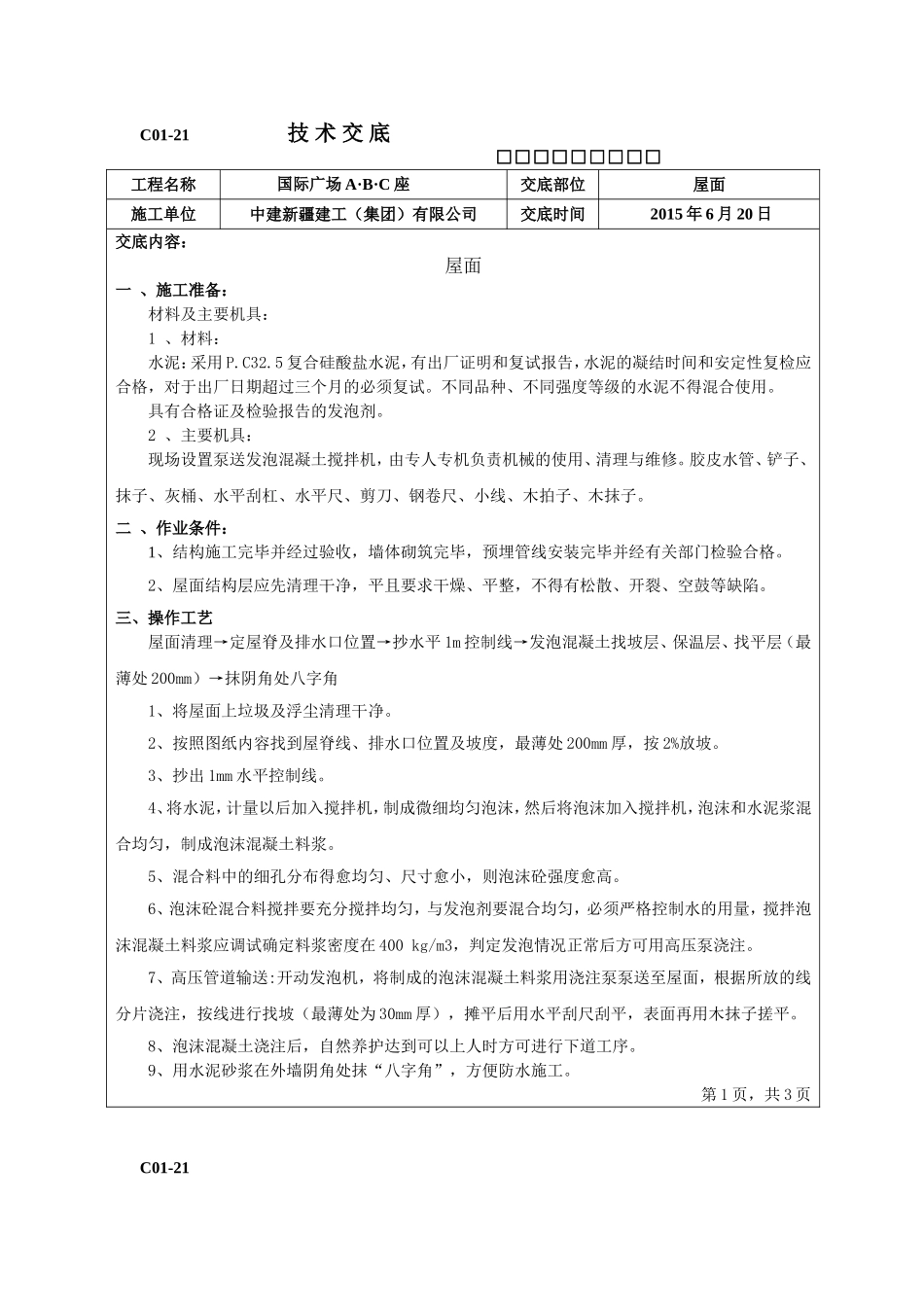

C01-21技术交底□□□□□□□□□工程名称国际广场A·B·C座交底部位屋面施工单位中建新疆建工(集团)有限公司交底时间2015年6月20日交底内容:屋面一、施工准备:材料及主要机具:1、材料:水泥:采用P
5复合硅酸盐水泥,有出厂证明和复试报告,水泥的凝结时间和安定性复检应合格,对于出厂日期超过三个月的必须复试
不同品种、不同强度等级的水泥不得混合使用
具有合格证及检验报告的发泡剂
2、主要机具:现场设置泵送发泡混凝土搅拌机,由专人专机负责机械的使用、清理与维修
胶皮水管、铲子、抹子、灰桶、水平刮杠、水平尺、剪刀、钢卷尺、小线、木拍子、木抹子
二、作业条件:1、结构施工完毕并经过验收,墙体砌筑完毕,预埋管线安装完毕并经有关部门检验合格
2、屋面结构层应先清理干净,平且要求干燥、平整,不得有松散、开裂、空鼓等缺陷
三、操作工艺屋面清理→定屋脊及排水口位置→抄水平1m控制线→发泡混凝土找坡层、保温层、找平层(最薄处200mm)→抹阴角处八字角1、将屋面上垃圾及浮尘清理干净
2、按照图纸内容找到屋脊线、排水口位置及坡度,最薄处200mm厚,按2%放坡
3、抄出1mm水平控制线
4、将水泥,计量以后加入搅拌机,制成微细均匀泡沫,然后将泡沫加入搅拌机,泡沫和水泥浆混合均匀,制成泡沫混凝土料浆
5、混合料中的细孔分布得愈均匀、尺寸愈小,则泡沫砼强度愈高
6、泡沫砼混合料搅拌要充分搅拌均匀,与发泡剂要混合均匀,必须严格控制水的用量,搅拌泡沫混凝土料浆应调试确定料浆密度在400kg/m3,判定发泡情况正常后方可用高压泵浇注
7、高压管道输送:开动发泡机,将制成的泡沫混凝土料浆用浇注泵泵送至屋面,根据所放的线分片浇注,按线进行找坡(最薄处为30mm厚),摊平后用水平刮尺刮平,表面再用木抹子搓平
8、泡沫混凝土浇注后,自然养护达到可以上人时方可进行下道工序
9、用水泥砂浆在外墙阴角
