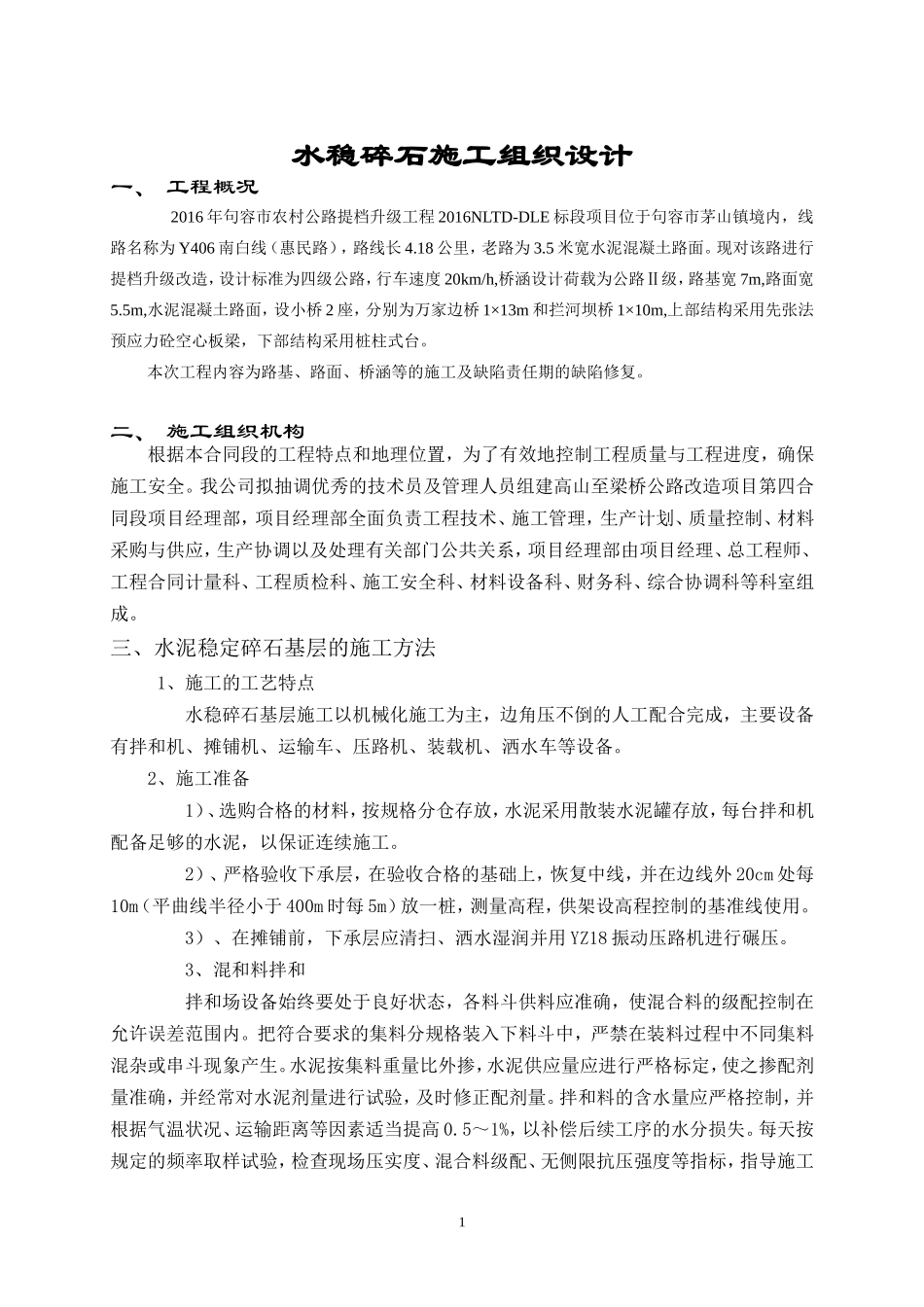

1水稳碎石施工组织设计一、工程概况2016年句容市农村公路提档升级工程2016NLTD-DLE标段项目位于句容市茅山镇境内,线路名称为Y406南白线(惠民路),路线长4
18公里,老路为3
5米宽水泥混凝土路面
现对该路进行提档升级改造,设计标准为四级公路,行车速度20km/h,桥涵设计荷载为公路Ⅱ级,路基宽7m,路面宽5
5m,水泥混凝土路面,设小桥2座,分别为万家边桥1×13m和拦河坝桥1×10m,上部结构采用先张法预应力砼空心板梁,下部结构采用桩柱式台
本次工程内容为路基、路面、桥涵等的施工及缺陷责任期的缺陷修复

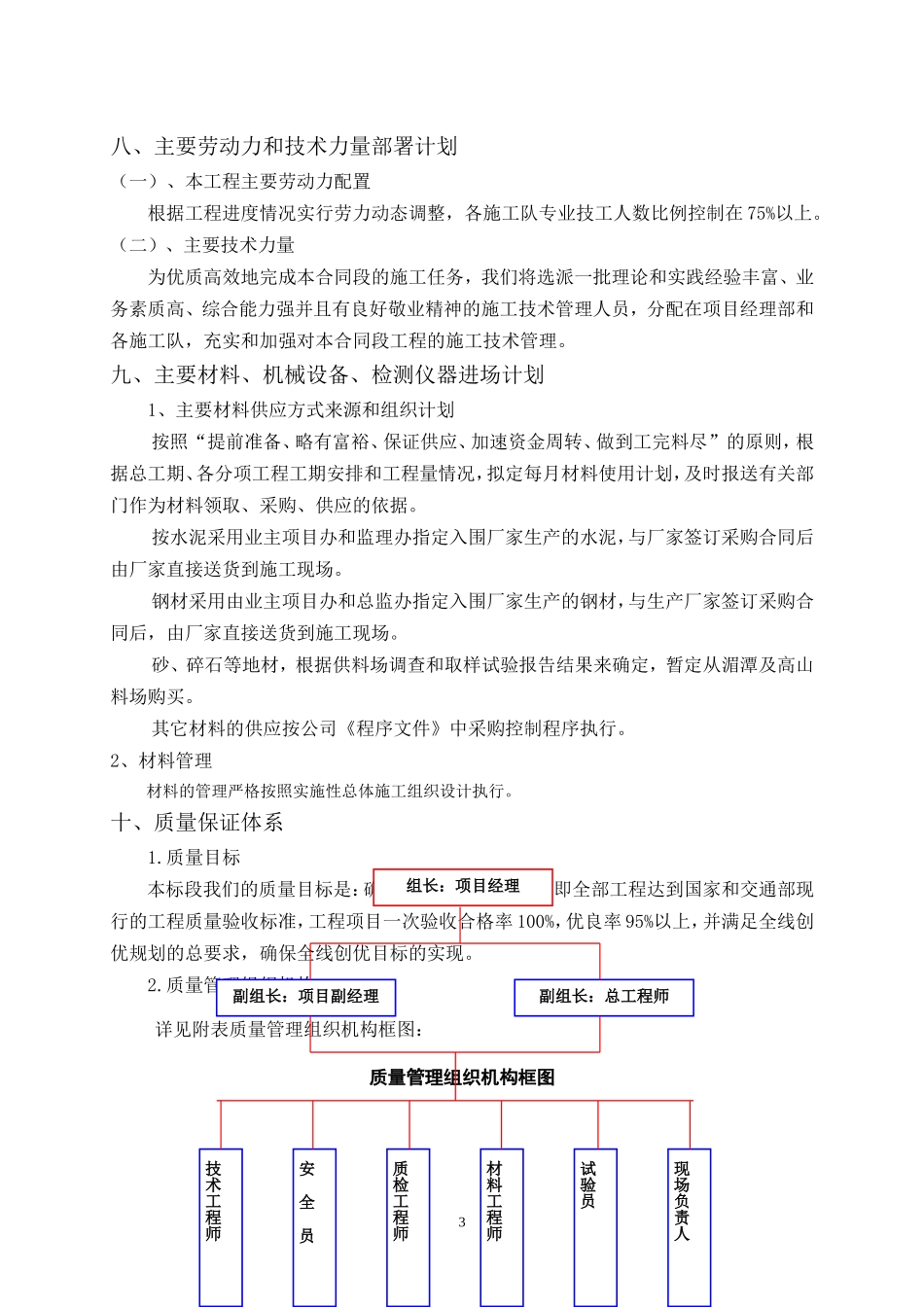

二、施工组织机构根据本合同段的工程特点和地理位置,为了有效地控制工程质量与工程进度,确保施工安全
我公司拟抽调优秀的技术员及管理人员组建高山至梁桥公路改造项目第四合同段项目经理部,项目经理部全面负责工程技术、施工管理,生产计划、质量控制、材料采购与供应,生产协调以及处理有关部门公共关系,项目经理部由项目经理、总工程师、工程合同计量科、工程质检科、施工安全科、材料设备科、财务科、综合协调科等科室组成

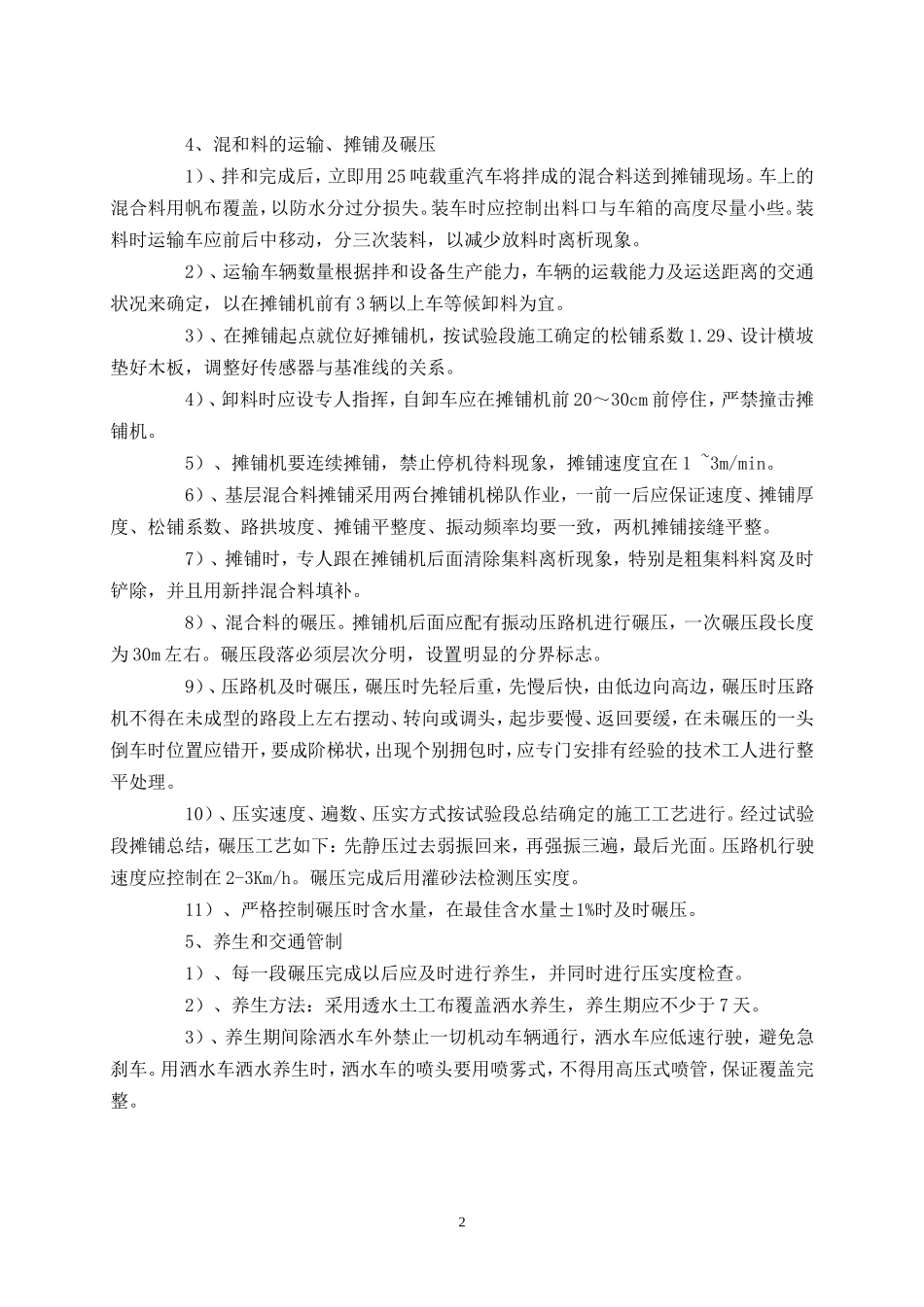

三、水泥稳定碎石基层的施工方法1、施工的工艺特点水稳碎石基层施工以机械化施工为主,边角压不倒的人工配合完成,主要设备有拌和机、摊铺机、运输车、压路机、装载机、洒水车等设备
2、施工准备1)、选购合格的材料,按规格分仓存放,水泥采用散装水泥罐存放,每台拌和机配备足够的水泥,以保证连续施工
2)、严格验收下承层,在验收合格的基础上,恢复中线,并在边线外20cm处每10m(平曲线半径小于400m时每5m)放一桩,测量高程,供架设高程控制的基准线使用
3)、在摊铺前,下承层应清扫、洒水湿润并用YZ18振动压路机进行碾压
3、混和料拌和拌和场设备始终要处于良好状态,各料斗供料应准确,使混合料的级配控制在允许误差范围内
把符合要求的集料分规格装入下料斗中,严禁在装料过程中不同
