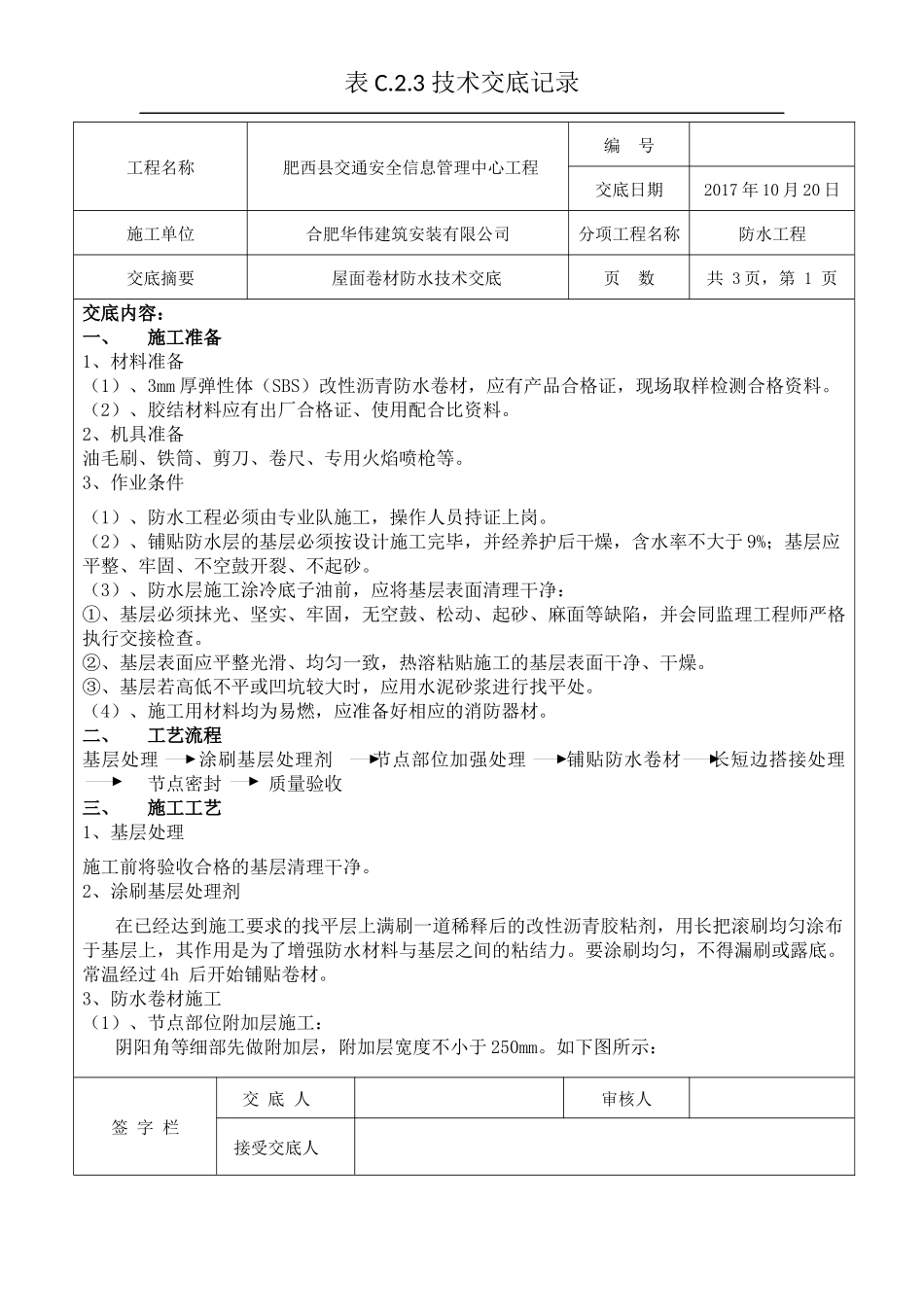

3技术交底记录工程名称肥西县交通安全信息管理中心工程编号交底日期2017年10月20日施工单位合肥华伟建筑安装有限公司分项工程名称防水工程交底摘要屋面卷材防水技术交底页数共3页,第1页交底内容:一、施工准备1、材料准备(1)、3mm厚弹性体(SBS)改性沥青防水卷材,应有产品合格证,现场取样检测合格资料
(2)、胶结材料应有出厂合格证、使用配合比资料
2、机具准备油毛刷、铁筒、剪刀、卷尺、专用火焰喷枪等
3、作业条件(1)、防水工程必须由专业队施工,操作人员持证上岗
(2)、铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于9%;基层应平整、牢固、不空鼓开裂、不起砂
(3)、防水层施工涂冷底子油前,应将基层表面清理干净:①、基层必须抹光、坚实、牢固,无空鼓、松动、起砂、麻面等缺陷,并会同监理工程师严格执行交接检查
②、基层表面应平整光滑、均匀一致,热溶粘贴施工的基层表面干净、干燥
③、基层若高低不平或凹坑较大时,应用水泥砂浆进行找平处
(4)、施工用材料均为易燃,应准备好相应的消防器材
二、工艺流程基层处理涂刷基层处理剂节点部位加强处理铺贴防水卷材长短边搭接处理节点密封质量验收三、施工工艺1、基层处理施工前将验收合格的基层清理干净
2、涂刷基层处理剂在已经达到施工要求的找平层上满刷一道稀释后的改性沥青胶粘剂,用长把滚刷均匀涂布于基层上,其作用是为了增强防水材料与基层之间的粘结力
要涂刷均匀,不得漏刷或露底
常温经过4h后开始铺贴卷材
3、防水卷材施工(1)、节点部位附加层施工:阴阳角等细部先做附加层,附加层宽度不小于250mm

如下图所示:签字栏交底人审核人接受交底人表C
