县项目建设情况汇报一、项目建设总体情况20XX年我县共安排政府投资项目160个(续建45个,新建86个,筹备29个),其中财政预算内项目122个,融资、招商引资项目38个,年度投资总额51
1-9月份共动工建设101个,剔除筹备项目29个后动工率为77%,其中新建项目动工率为65%;共完成投资24
96亿元,为年度计划的53%,其中财政预算内项目完成投资10
79亿元,为年度计划的56%,融资项目完成投资14
17亿元,为年度计划的51%
共安排重点建设项目、重点服务项目57个,计划年内投资92
8亿元,1-9月份共完成投资53
亿元,为年计划的57%
其中政府投资重大项目34个,计划年内投资34
5亿元,1-9月份共完成投资20
34亿元,为年计划的59%;社会投资重大项目23个,计划年内投资58
3亿元,已完成投资32
9亿元,为年计划的56%
市以上重大项目21个,1-9月份共完成投资28
3亿元,为年计划的64%,其中市对县目标管理考核项目7个,计划年内投资10
6亿元,1-9月份共完成投资7
2亿元,为年计划的68%
二、部分重大项目建设进展情况政府投资重大项目方面
松雅湖环湖基础设施项目已全面启动建设,施工有序推进,园林景观工程项目完成设计招标并已确定设计单位;人民东路东延线计划年底完成路基建设;s207南延线用地已上报市国土局审批,目前正在进行施工图设计和监理招标;黄兴大道北延二期计划今年年底建成通车,并创建省级“文明施工样板项目”,南延线基本完成拆迁工作并启动建设;万家丽北路北延线桥梁及道路建设同步推进,计划年内完成主体工程;三个城乡一体化试点乡镇建设共安排35个项目,合计完成财政投资1亿元,带动社会投资2

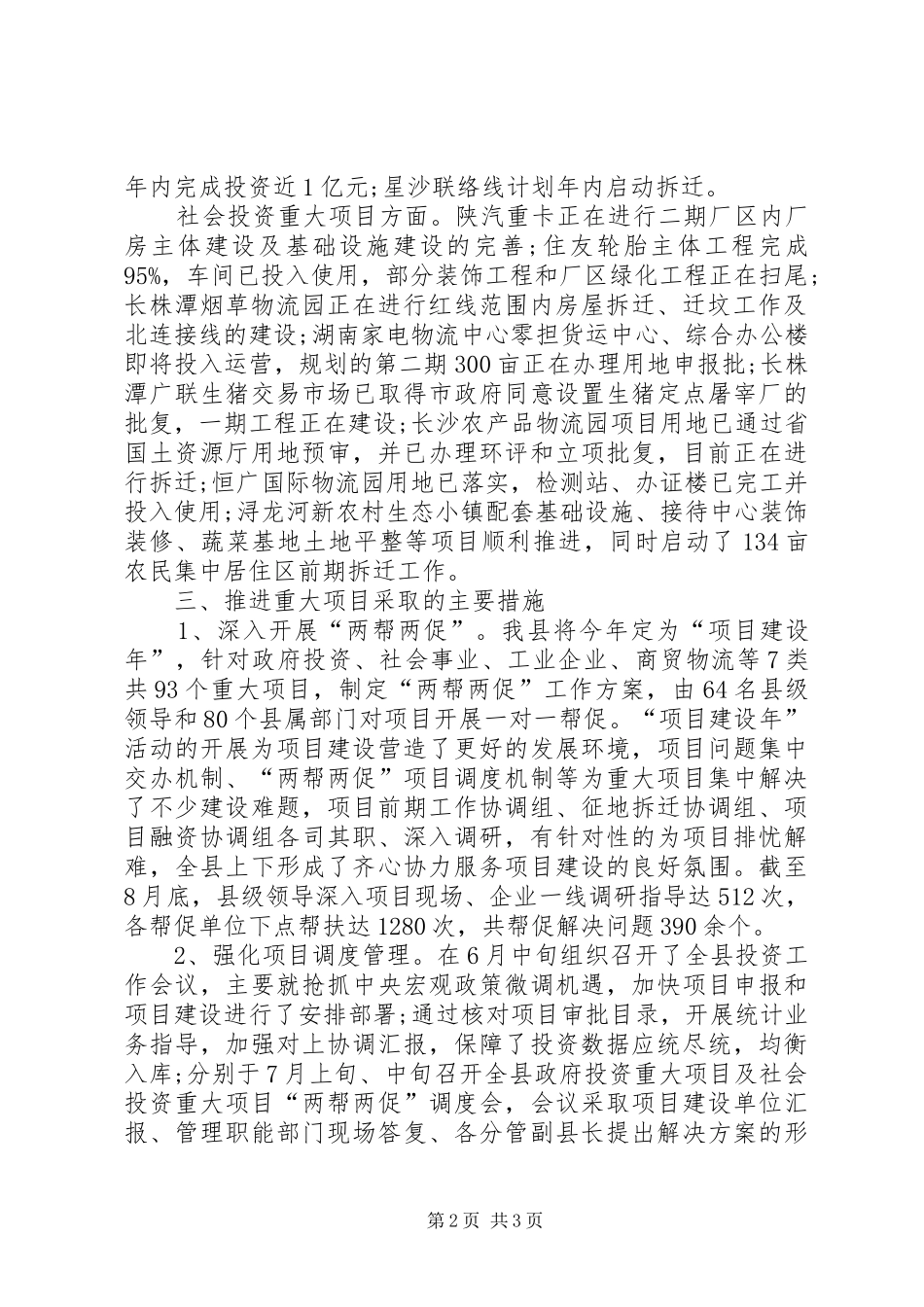

3亿元;湘江航电枢纽综合配套工程各标段护岸工程已全部完成,完成投资4600万元;18个集镇污水处理项目17个主次管网及支管网已基本铺设完毕;城
