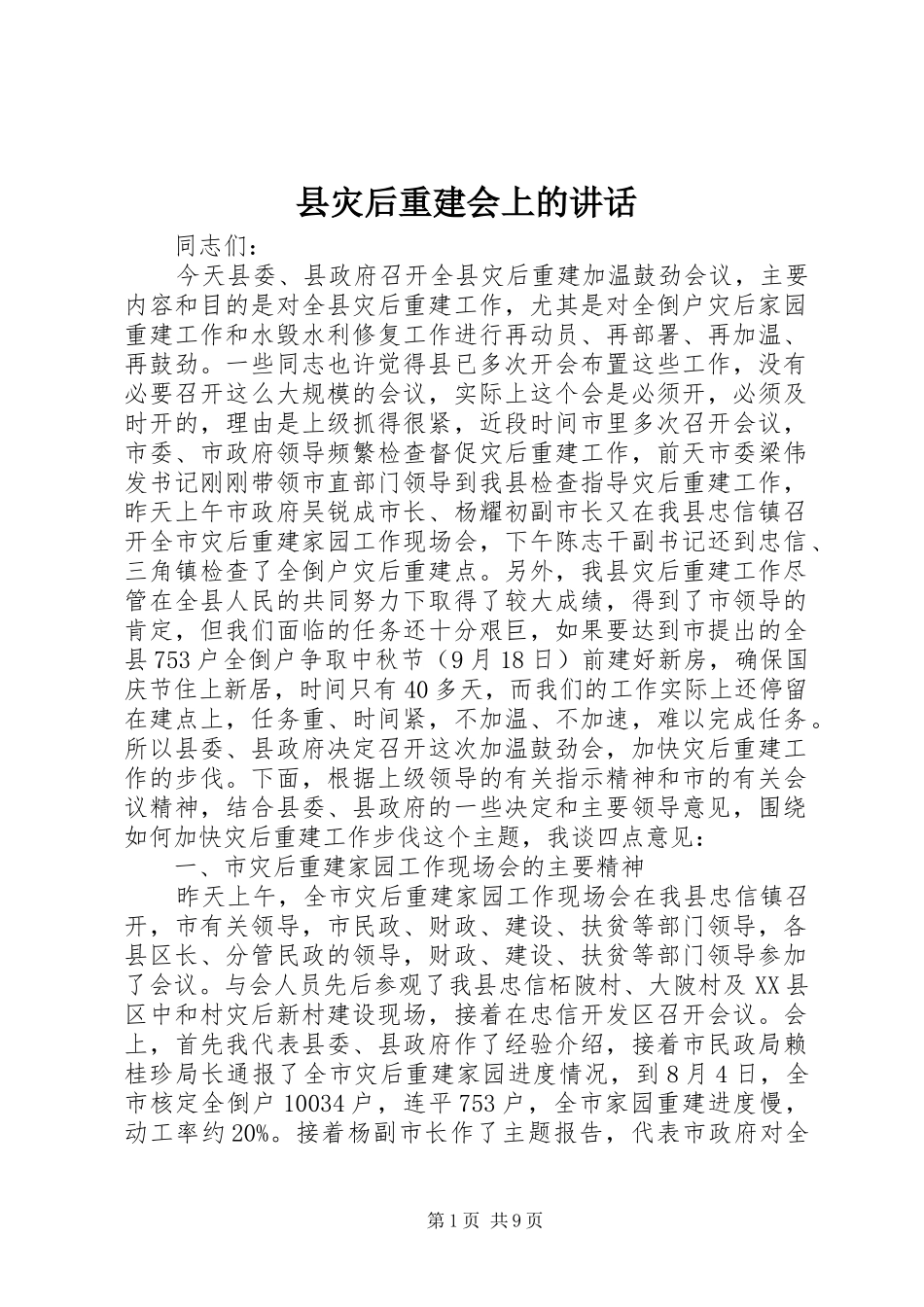

县灾后重建会上的讲话同志们:今天县委、县政府召开全县灾后重建加温鼓劲会议,主要内容和目的是对全县灾后重建工作,尤其是对全倒户灾后家园重建工作和水毁水利修复工作进行再动员、再部署、再加温、再鼓劲
一些同志也许觉得县已多次开会布置这些工作,没有必要召开这么大规模的会议,实际上这个会是必须开,必须及时开的,理由是上级抓得很紧,近段时间市里多次召开会议,市委、市政府领导频繁检查督促灾后重建工作,前天市委梁伟发书记刚刚带领市直部门领导到我县检查指导灾后重建工作,昨天上午市政府吴锐成市长、杨耀初副市长又在我县忠信镇召开全市灾后重建家园工作现场会,下午陈志干副书记还到忠信、三角镇检查了全倒户灾后重建点
另外,我县灾后重建工作尽管在全县人民的共同努力下取得了较大成绩,得到了市领导的肯定,但我们面临的任务还十分艰巨,如果要达到市提出的全县753户全倒户争取中秋节(9月18日)前建好新房,确保国庆节住上新居,时间只有40多天,而我们的工作实际上还停留在建点上,任务重、时间紧,不加温、不加速,难以完成任务
所以县委、县政府决定召开这次加温鼓劲会,加快灾后重建工作的步伐
下面,根据上级领导的有关指示精神和市的有关会议精神,结合县委、县政府的一些决定和主要领导意见,围绕如何加快灾后重建工作步伐这个主题,我谈四点意见:一、市灾后重建家园工作现场会的主要精神昨天上午,全市灾后重建家园工作现场会在我县忠信镇召开,市有关领导,市民政、财政、建设、扶贫等部门领导,各县区长、分管民政的领导,财政、建设、扶贫等部门领导参加了会议
与会人员先后参观了我县忠信柘陂村、大陂村及XX县区中和村灾后新村建设现场,接着在忠信开发区召开会议
会上,首先我代表县委、县政府作了经验介绍,接着市民政局赖桂珍局长通报了全市灾后重建家园进度情况,到8月4日,全市核定全倒户10034户,连平753户,全市家园重建进度慢,动工率约20%
