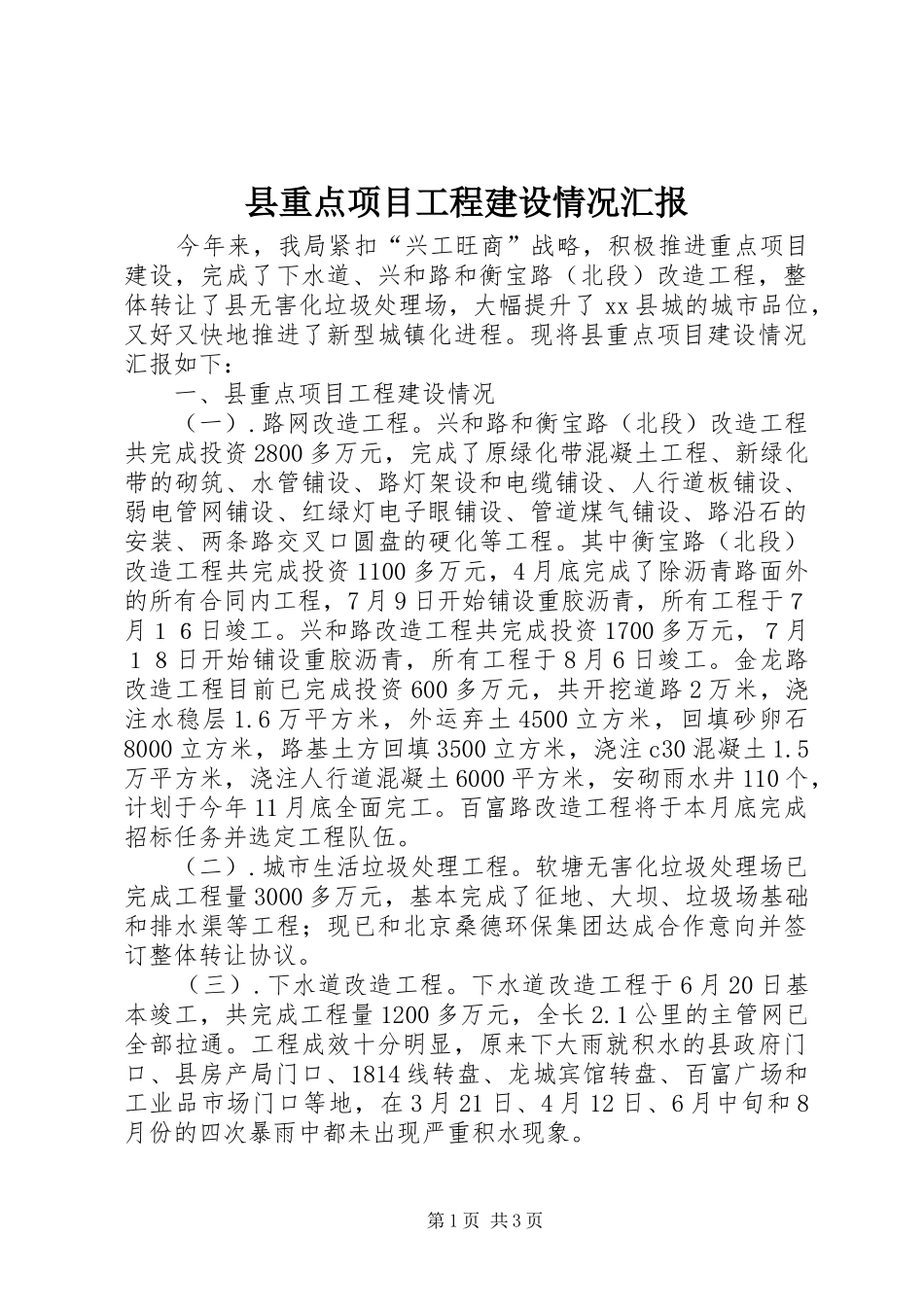

县重点项目工程建设情况汇报今年来,我局紧扣“兴工旺商”战略,积极推进重点项目建设,完成了下水道、兴和路和衡宝路(北段)改造工程,整体转让了县无害化垃圾处理场,大幅提升了xx县城的城市品位,又好又快地推进了新型城镇化进程
现将县重点项目建设情况汇报如下:一、县重点项目工程建设情况(一)
路网改造工程
兴和路和衡宝路(北段)改造工程共完成投资2800多万元,完成了原绿化带混凝土工程、新绿化带的砌筑、水管铺设、路灯架设和电缆铺设、人行道板铺设、弱电管网铺设、红绿灯电子眼铺设、管道煤气铺设、路沿石的安装、两条路交叉口圆盘的硬化等工程
其中衡宝路(北段)改造工程共完成投资1100多万元,4月底完成了除沥青路面外的所有合同内工程,7月9日开始铺设重胶沥青,所有工程于7月16日竣工
兴和路改造工程共完成投资1700多万元,7月18日开始铺设重胶沥青,所有工程于8月6日竣工
金龙路改造工程目前已完成投资600多万元,共开挖道路2万米,浇注水稳层1
6万平方米,外运弃土4500立方米,回填砂卵石8000立方米,路基土方回填3500立方米,浇注c30混凝土1
5万平方米,浇注人行道混凝土6000平方米,安砌雨水井110个,计划于今年11月底全面完工
百富路改造工程将于本月底完成招标任务并选定工程队伍
城市生活垃圾处理工程
软塘无害化垃圾处理场已完成工程量3000多万元,基本完成了征地、大坝、垃圾场基础和排水渠等工程;现已和北京桑德环保集团达成合作意向并签订整体转让协议
下水道改造工程
下水道改造工程于6月20日基本竣工,共完成工程量1200多万元,全长2
1公里的主管网已全部拉通

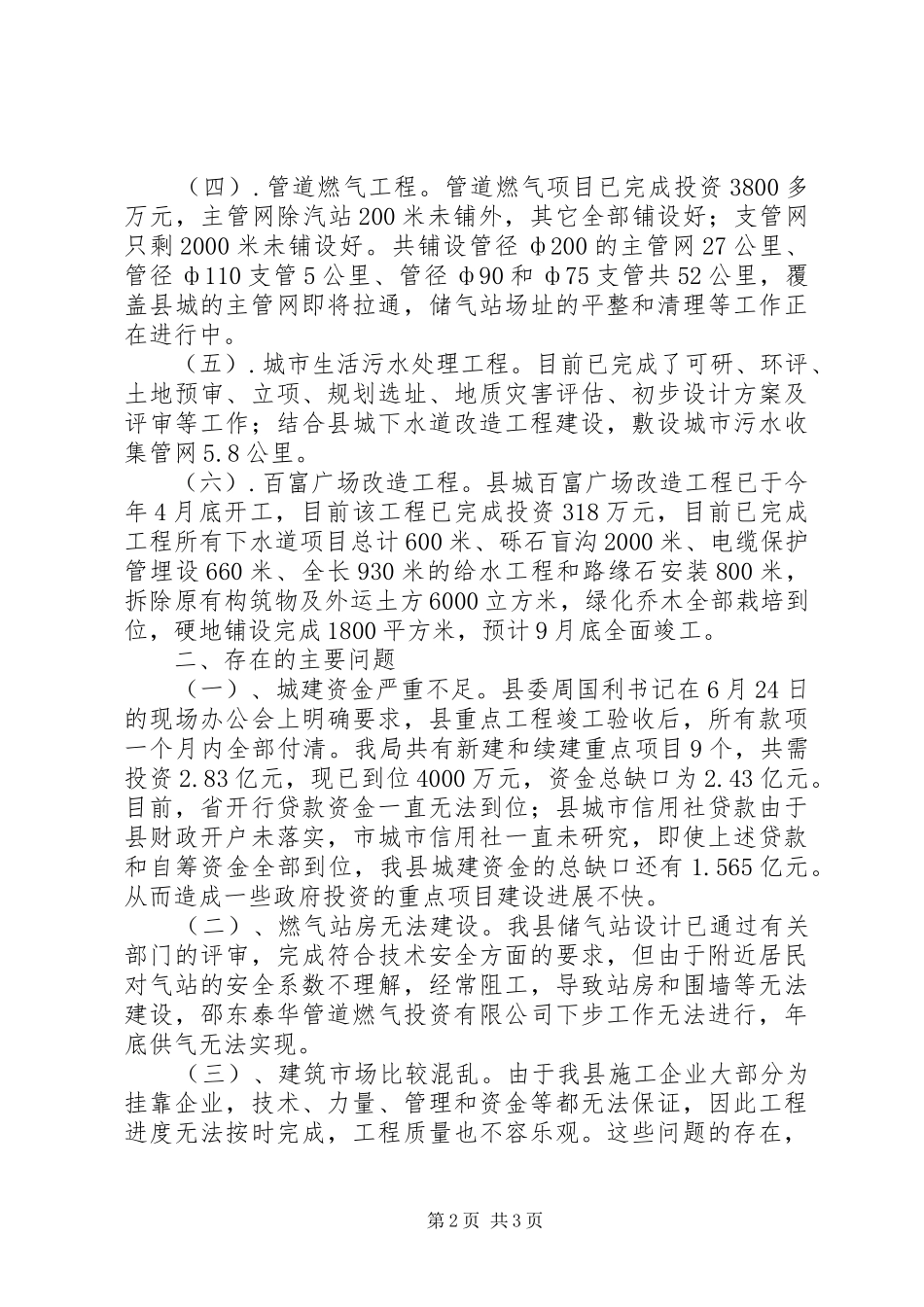

工程成效十分明显,原来下大雨就积水的县政府门口、县房产局门口、1814线转盘、龙城宾馆转盘、百富广场和工业品市场门口等地,在3月21日、4月12日、6月中旬和8月份的四次暴雨中都未出现严重积水现象
