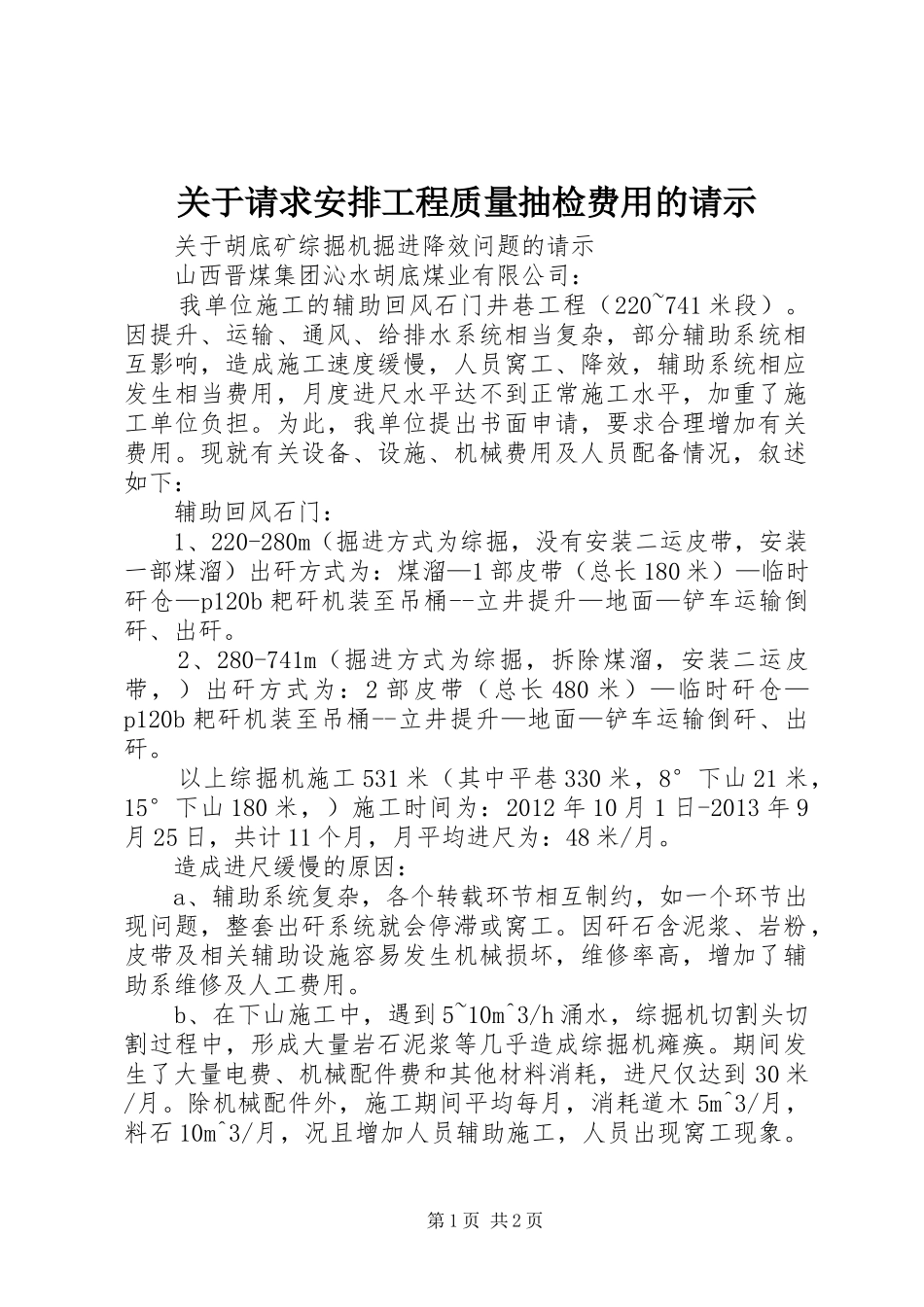

关于请求安排工程质量抽检费用的请示关于胡底矿综掘机掘进降效问题的请示山西晋煤集团沁水胡底煤业有限公司:我单位施工的辅助回风石门井巷工程(220~741米段)
因提升、运输、通风、给排水系统相当复杂,部分辅助系统相互影响,造成施工速度缓慢,人员窝工、降效,辅助系统相应发生相当费用,月度进尺水平达不到正常施工水平,加重了施工单位负担
为此,我单位提出书面申请,要求合理增加有关费用
现就有关设备、设施、机械费用及人员配备情况,叙述如下:辅助回风石门:1、220-280m(掘进方式为综掘,没有安装二运皮带,安装一部煤溜)出矸方式为:煤溜—1部皮带(总长180米)—临时矸仓—p120b耙矸机装至吊桶--立井提升—地面—铲车运输倒矸、出矸
2、280-741m(掘进方式为综掘,拆除煤溜,安装二运皮带,)出矸方式为:2部皮带(总长480米)—临时矸仓—p120b耙矸机装至吊桶--立井提升—地面—铲车运输倒矸、出矸
以上综掘机施工531米(其中平巷330米,8°下山21米,15°下山180米,)施工时间为:2012年10月1日-2013年9月25日,共计11个月,月平均进尺为:48米/月
造成进尺缓慢的原因:a、辅助系统复杂,各个转载环节相互制约,如一个环节出现问题,整套出矸系统就会停滞或窝工
因矸石含泥浆、岩粉,皮带及相关辅助设施容易发生机械损坏,维修率高,增加了辅助系维修及人工费用
b、在下山施工中,遇到5~10m^3/h涌水,综掘机切割头切割过程中,形成大量岩石泥浆等几乎造成综掘机瘫痪
期间发生了大量电费、机械配件费和其他材料消耗,进尺仅达到30米/月
除机械配件外,施工期间平均每月,消耗道木5m^3/月,料石10m^3/月,况且增加人员辅助施工,人员出现窝工现象

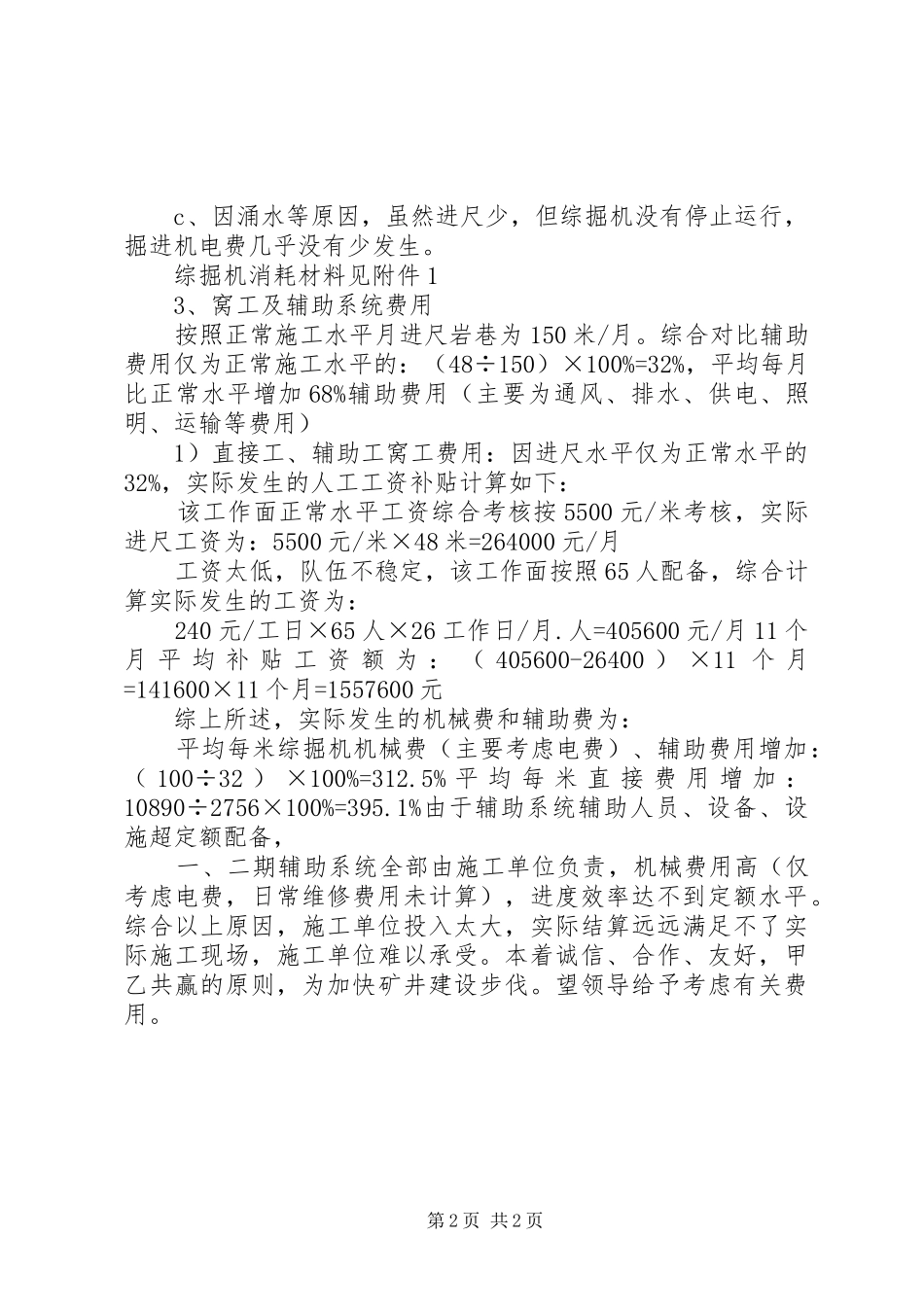

第1页共2页c、因涌水等原因,虽然进尺少,但综掘机没有停止运行,掘进机电费几乎没有少发生
综掘机消耗材料见附件13、窝工
