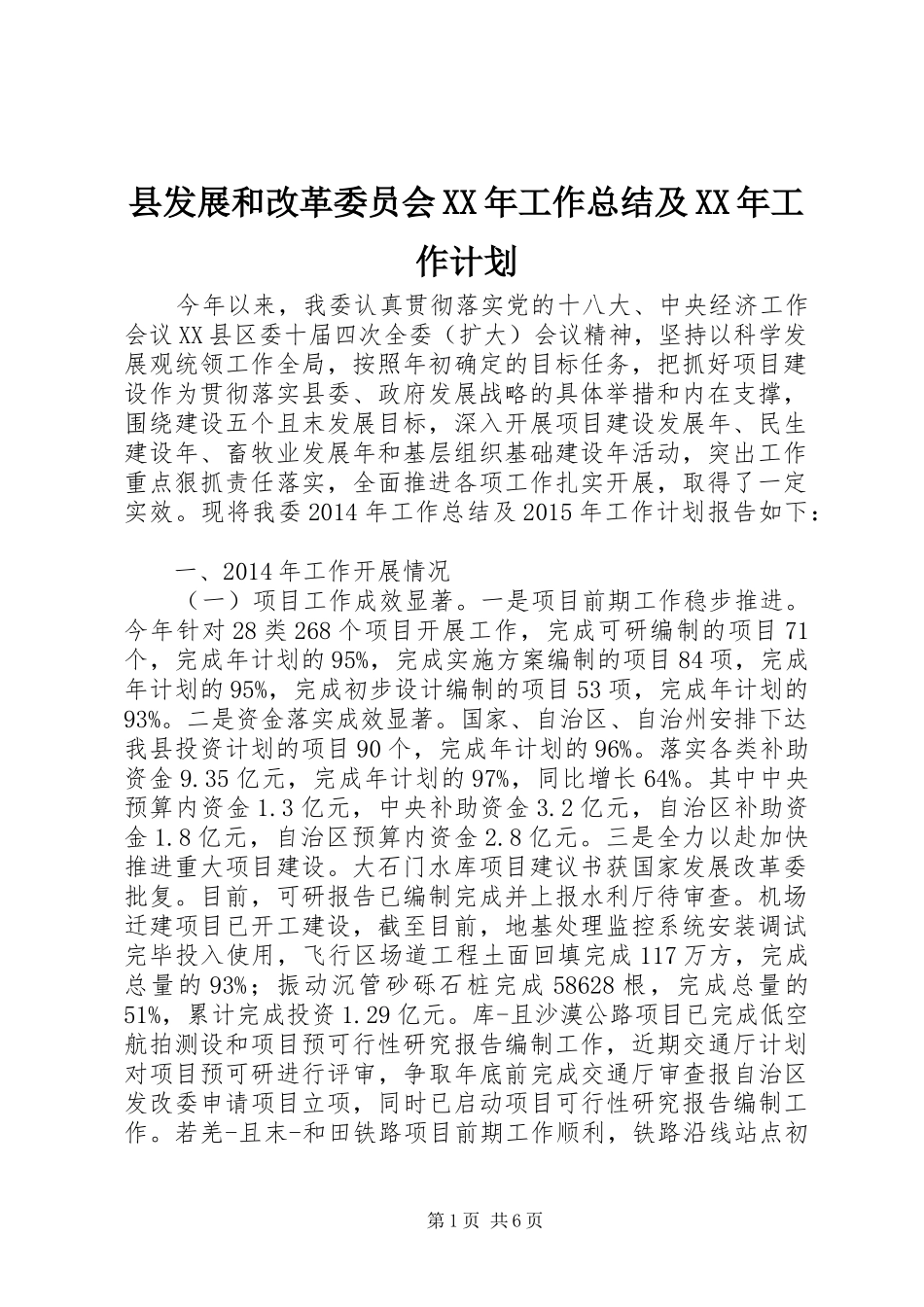

县发展和改革委员会XX年工作总结及XX年工作计划今年以来,我委认真贯彻落实党的十八大、中央经济工作会议XX县区委十届四次全委(扩大)会议精神,坚持以科学发展观统领工作全局,按照年初确定的目标任务,把抓好项目建设作为贯彻落实县委、政府发展战略的具体举措和内在支撑,围绕建设五个且末发展目标,深入开展项目建设发展年、民生建设年、畜牧业发展年和基层组织基础建设年活动,突出工作重点狠抓责任落实,全面推进各项工作扎实开展,取得了一定实效
现将我委2014年工作总结及2015年工作计划报告如下:一、2014年工作开展情况(一)项目工作成效显著
一是项目前期工作稳步推进
今年针对28类268个项目开展工作,完成可研编制的项目71个,完成年计划的95%,完成实施方案编制的项目84项,完成年计划的95%,完成初步设计编制的项目53项,完成年计划的93%
二是资金落实成效显著
国家、自治区、自治州安排下达我县投资计划的项目90个,完成年计划的96%
落实各类补助资金9
35亿元,完成年计划的97%,同比增长64%
其中中央预算内资金1
3亿元,中央补助资金3
2亿元,自治区补助资金1
8亿元,自治区预算内资金2
三是全力以赴加快推进重大项目建设
大石门水库项目建议书获国家发展改革委批复
目前,可研报告已编制完成并上报水利厅待审查
机场迁建项目已开工建设,截至目前,地基处理监控系统安装调试完毕投入使用,飞行区场道工程土面回填完成117万方,完成总量的93%;振动沉管砂砾石桩完成58628根,完成总量的51%,累计完成投资1
库-且沙漠公路项目已完成低空航拍测设和项目预可行性研究报告编制工作,近期交通厅计划对项目预可研进行评审,争取年底前完成交通厅审查报自治区发改委申请项目立项,同时已启动项目可行性研究报告编制工作
若羌-且末-和田铁路项目前期工作顺利,铁路沿线站点初第1页共6页步
