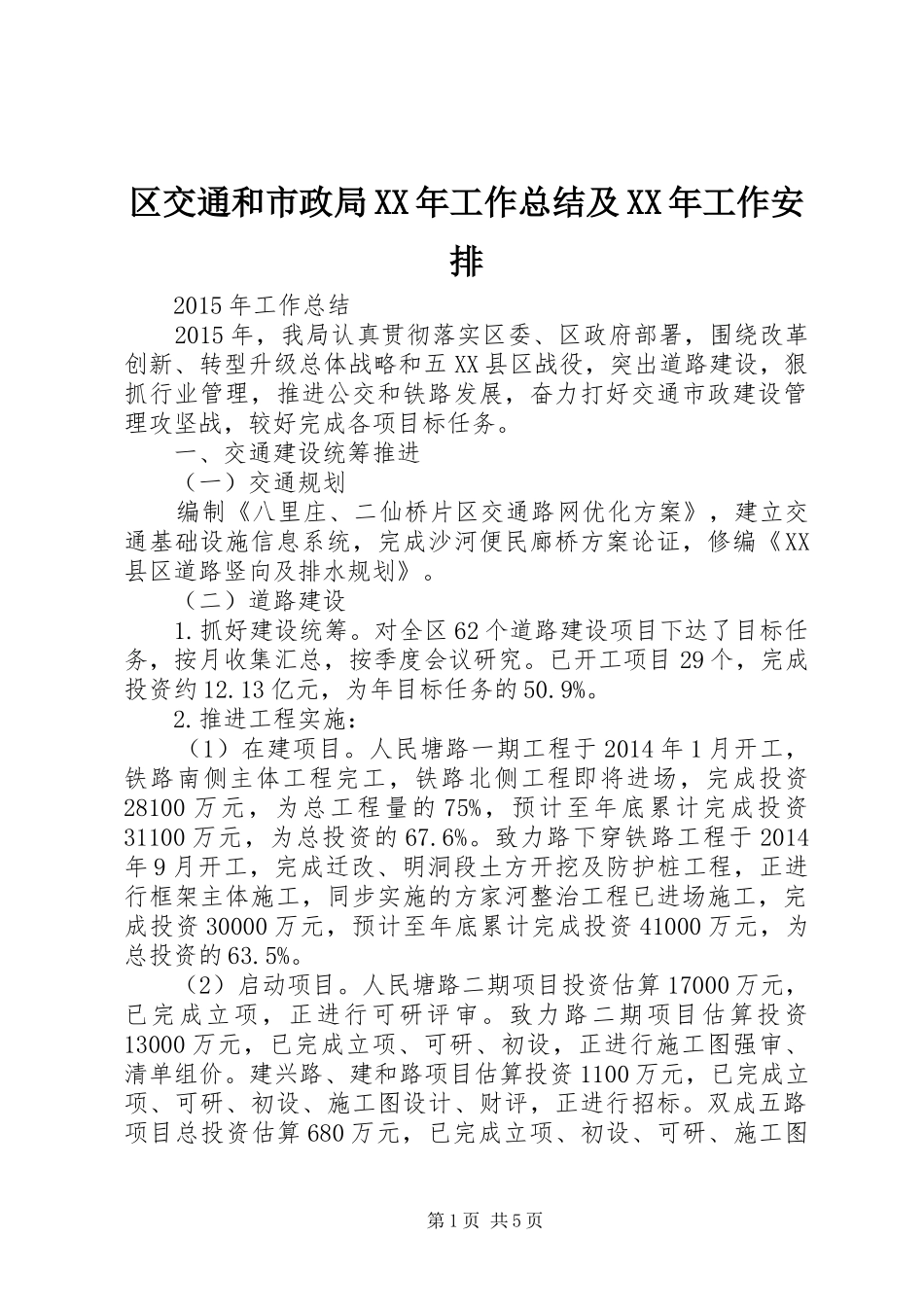

区交通和市政局XX年工作总结及XX年工作安排2015年工作总结2015年,我局认真贯彻落实区委、区政府部署,围绕改革创新、转型升级总体战略和五XX县区战役,突出道路建设,狠抓行业管理,推进公交和铁路发展,奋力打好交通市政建设管理攻坚战,较好完成各项目标任务
一、交通建设统筹推进(一)交通规划编制《八里庄、二仙桥片区交通路网优化方案》,建立交通基础设施信息系统,完成沙河便民廊桥方案论证,修编《XX县区道路竖向及排水规划》
(二)道路建设1
抓好建设统筹
对全区62个道路建设项目下达了目标任务,按月收集汇总,按季度会议研究
已开工项目29个,完成投资约12
13亿元,为年目标任务的50
推进工程实施:(1)在建项目
人民塘路一期工程于2014年1月开工,铁路南侧主体工程完工,铁路北侧工程即将进场,完成投资28100万元,为总工程量的75%,预计至年底累计完成投资31100万元,为总投资的67
致力路下穿铁路工程于2014年9月开工,完成迁改、明洞段土方开挖及防护桩工程,正进行框架主体施工,同步实施的方家河整治工程已进场施工,完成投资30000万元,预计至年底累计完成投资41000万元,为总投资的63
(2)启动项目
人民塘路二期项目投资估算17000万元,已完成立项,正进行可研评审
致力路二期项目估算投资13000万元,已完成立项、可研、初设,正进行施工图强审、清单组价
建兴路、建和路项目估算投资1100万元,已完成立项、可研、初设、施工图设计、财评,正进行招标
双成五路项目总投资估算680万元,已完成立项、初设、可研、施工图第1页共5页设计,正进行财评
双龙路提档升级综合整治项目估算投资9000万元,已完成立项、可研、初设
双龙路电力通道项目总投资估算12000万元,已完成立项、可研、初设及行业审查
成金青快速路道路整治二期项目估算投资3200万元,已完
