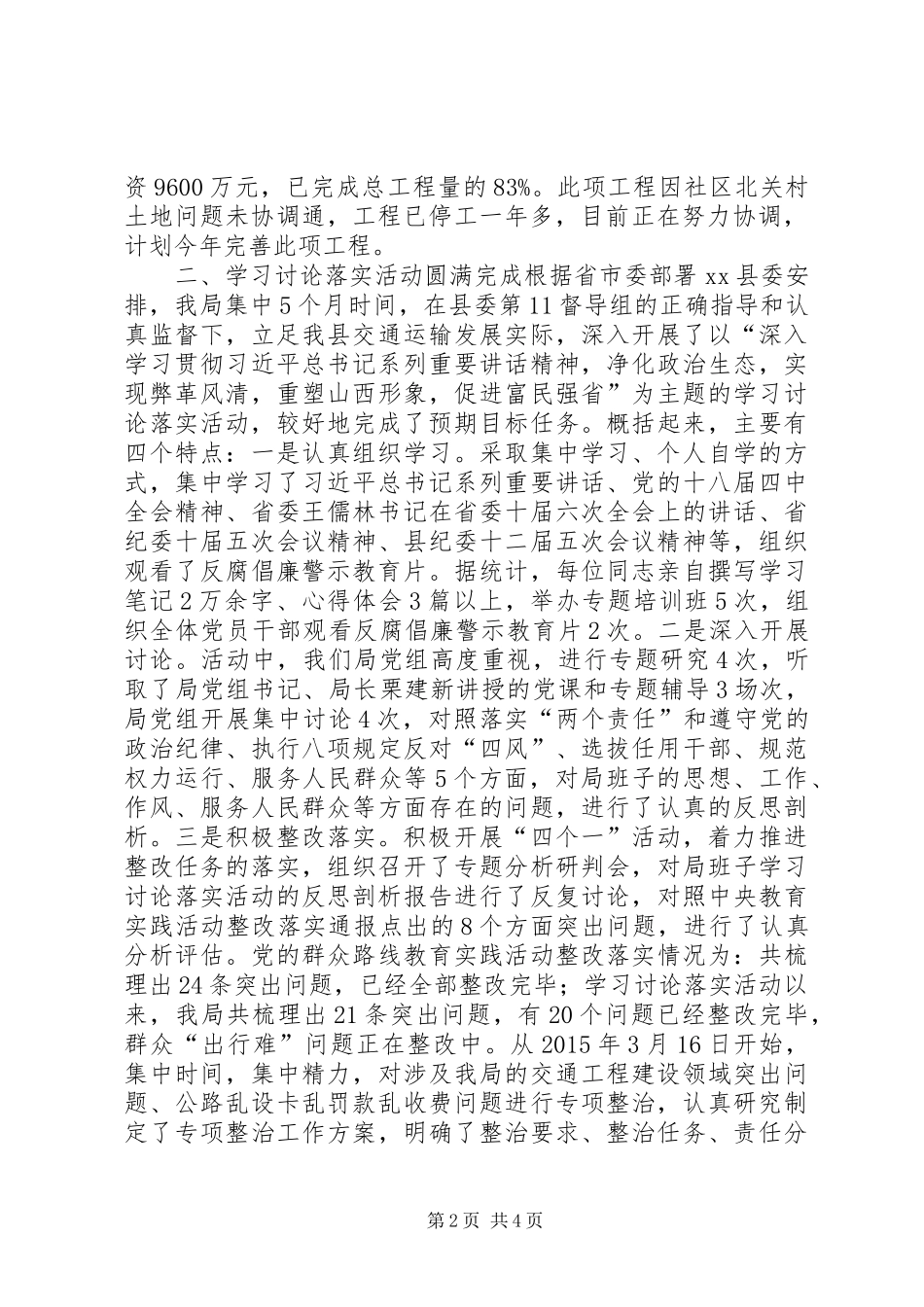

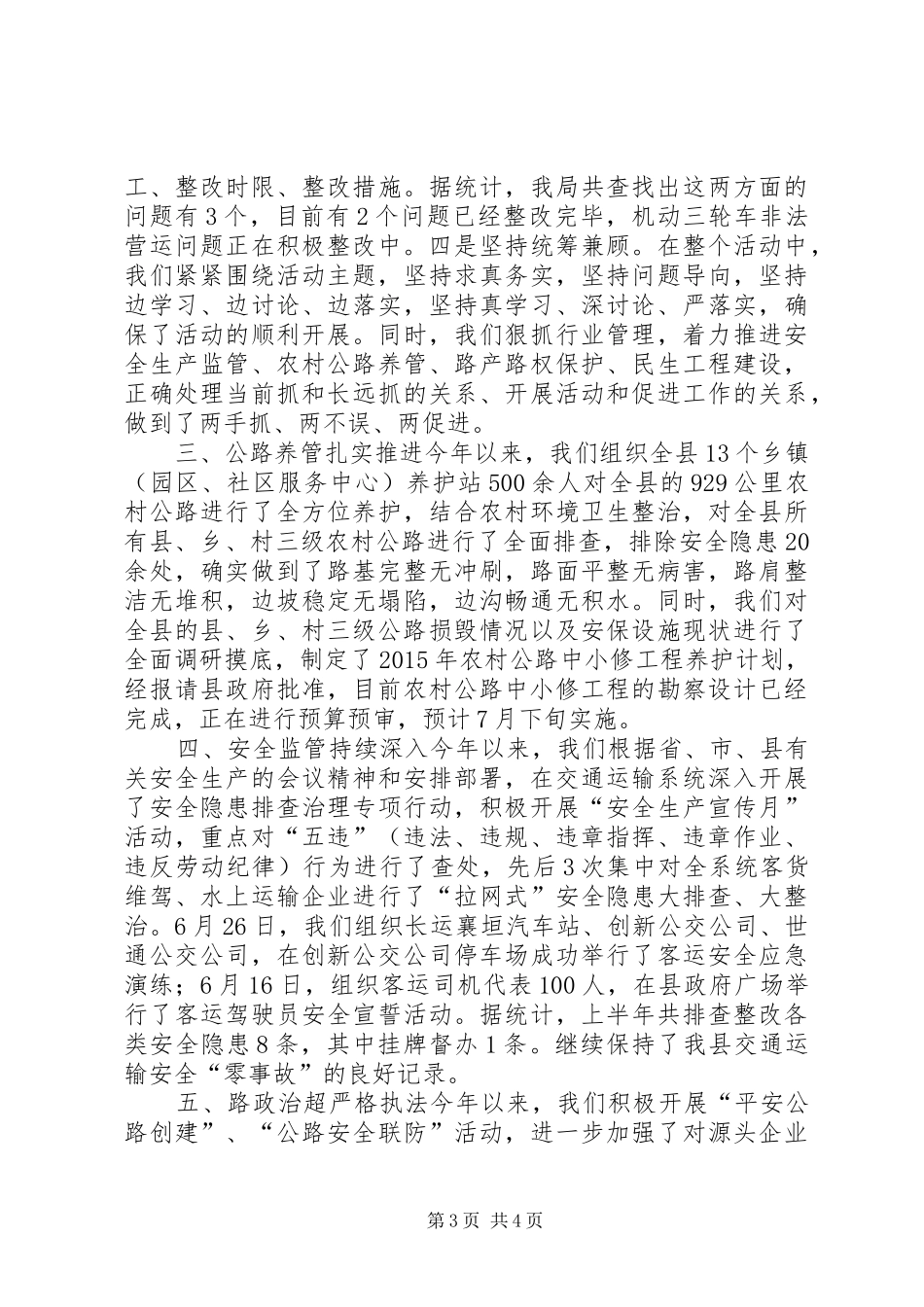

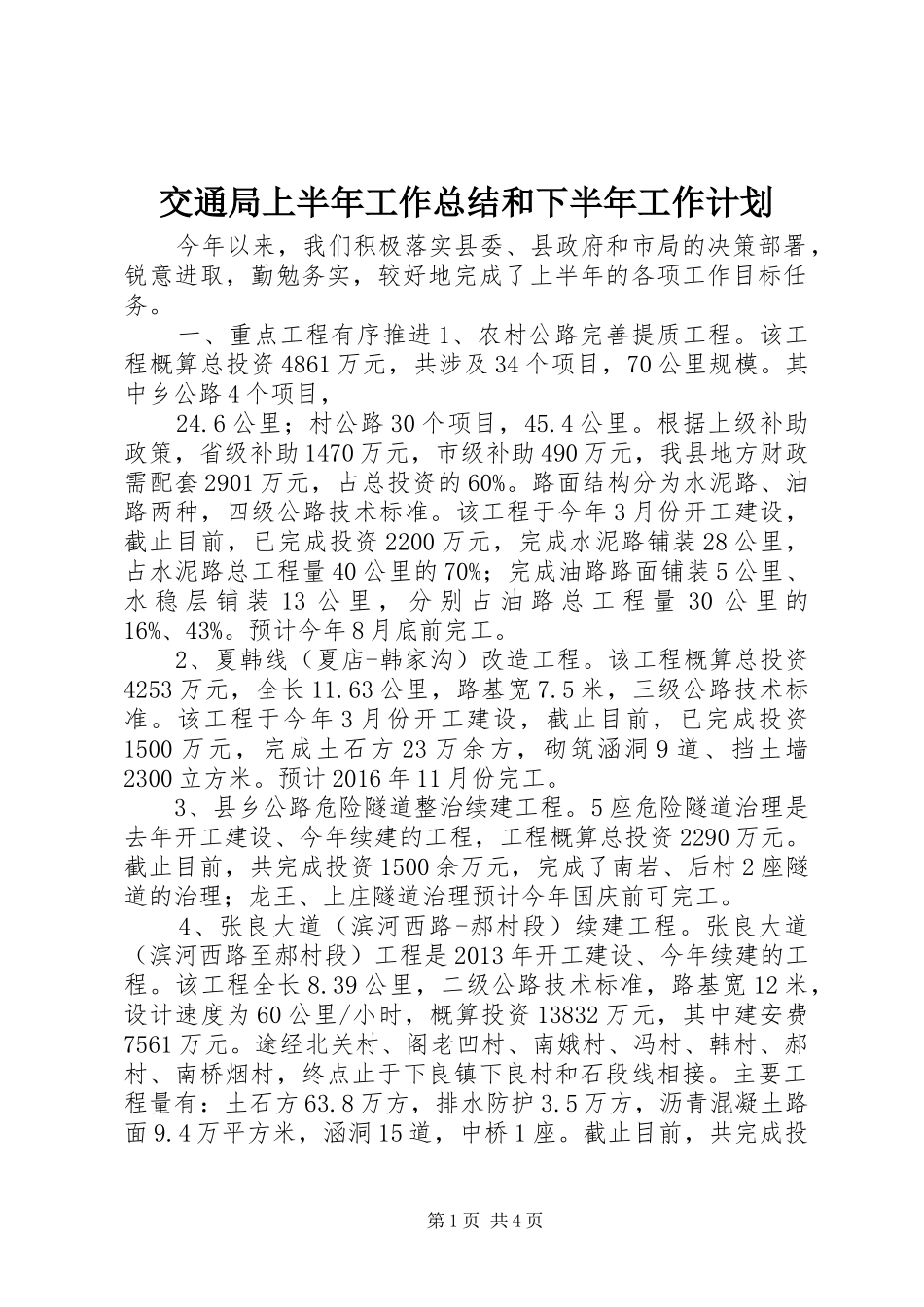

交通局上半年工作总结和下半年工作计划今年以来,我们积极落实县委、县政府和市局的决策部署,锐意进取,勤勉务实,较好地完成了上半年的各项工作目标任务。一、重点工程有序推进1、农村公路完善提质工程。该工程概算总投资4861万元,共涉及34个项目,70公里规模。其中乡公路4个项目,24.6公里;村公路30个项目,45.4公里。根据上级补助政策,省级补助1470万元,市级补助490万元,我县地方财政需配套2901万元,占总投资的60%。路面结构分为水泥路、油路两种,四级公路技术标准。该工程于今年3月份开工建设,截止目前,已完成投资2200万元,完成水泥路铺装28公里,占水泥路总工程量40公里的70%;完成油路路面铺装5公里、水稳层铺装13公里,分别占油路总工程量30公里的16%、43%。预计今年8月底前完工。2、夏韩线(夏店-韩家沟)改造工程。该工程概算总投资4253万元,全长11.63公里,路基宽7.5米,三级公路技术标准。该工程于今年3月份开工建设,截止目前,已完成投资1500万元,完成土石方23万余方,砌筑涵洞9道、挡土墙2300立方米。预计2016年11月份完工。3、县乡公路危险隧道整治续建工程。5座危险隧道治理是去年开工建设、今年续建的工程,工程概算总投资2290万元。截止目前,共完成投资1500余万元,完成了南岩、后村2座隧道的治理;龙王、上庄隧道治理预计今年国庆前可完工。4、张良大道(滨河西路-郝村段)续建工程。张良大道(滨河西路至郝村段)工程是2013年开工建设、今年续建的工程。该工程全长8.39公里,二级公路技术标准,路基宽12米,设计速度为60公里/小时,概算投资13832万元,其中建安费7561万元。途经北关村、阁老凹村、南娥村、冯村、韩村、郝村、南桥烟村,终点止于下良镇下良村和石段线相接。主要工程量有:土石方63.8万方,排水防护3.5万方,沥青混凝土路面9.4万平方米,涵洞15道,中桥1座。截止目前,共完成投第1页共4页资9600万元,已完成总工程量的83%。此项工程因社区北关村土地问题未协调通,工程已停工一年多,目前正在努力协调,计划今年完善此项工程。二、学习讨论落实活动圆满完成根据省市委部署xx县委安排,我局集中5个月时间,在县委第11督导组的正确指导和认真监督下,立足我县交通运输发展实际,深入开展了以“深入学习贯彻习近平总书记系列重要讲话精神,净化政治生态,实现弊革风清,重塑山西形象,促进富民强省”为主题的学习讨论落实活动,较好地完成了预期目标任务。概括起来,主要有四个特点:一是认真组织学习。采取集中学习、个人自学的方式,集中学习了习近平总书记系列重要讲话、党的十八届四中全会精神、省委王儒林书记在省委十届六次全会上的讲话、省纪委十届五次会议精神、县纪委十二届五次会议精神等,组织观看了反腐倡廉警示教育片。据统计,每位同志亲自撰写学习笔记2万余字、心得体会3篇以上,举办专题培训班5次,组织全体党员干部观看反腐倡廉警示教育片2次。二是深入开展讨论。活动中,我们局党组高度重视,进行专题研究4次,听取了局党组书记、局长栗建新讲授的党课和专题辅导3场次,局党组开展集中讨论4次,对照落实“两个责任”和遵守党的政治纪律、执行八项规定反对“四风”、选拔任用干部、规范权力运行、服务人民群众等5个方面,对局班子的思想、工作、作风、服务人民群众等方面存在的问题,进行了认真的反思剖析。三是积极整改落实。积极开展“四个一”活动,着力推进整改任务的落实,组织召开了专题分析研判会,对局班子学习讨论落实活动的反思剖析报告进行了反复讨论,对照中央教育实践活动整改落实通报点出的8个方面突出问题,进行了认真分析评估。党的群众路线教育实践活动整改落实情况为:共梳理出24条突出问题,已经全部整改完毕;学习讨论落实活动以来,我局共梳理出21条突出问题,有20个问题已经整改完毕,群众“出行难”问题正在整改中。从2015年3月16日开始,集中时间,集中精力,对涉及我局的交通工程建设领域突出问题、公路乱设卡乱罚款乱收费问题进行专项整治,认真研究制定了专项整治工作方案,明确了整治要求、整治任务、责任分第2页共4页工、整改时限、整改措施。据统计,我局共查找出这两方面的问题有3...
