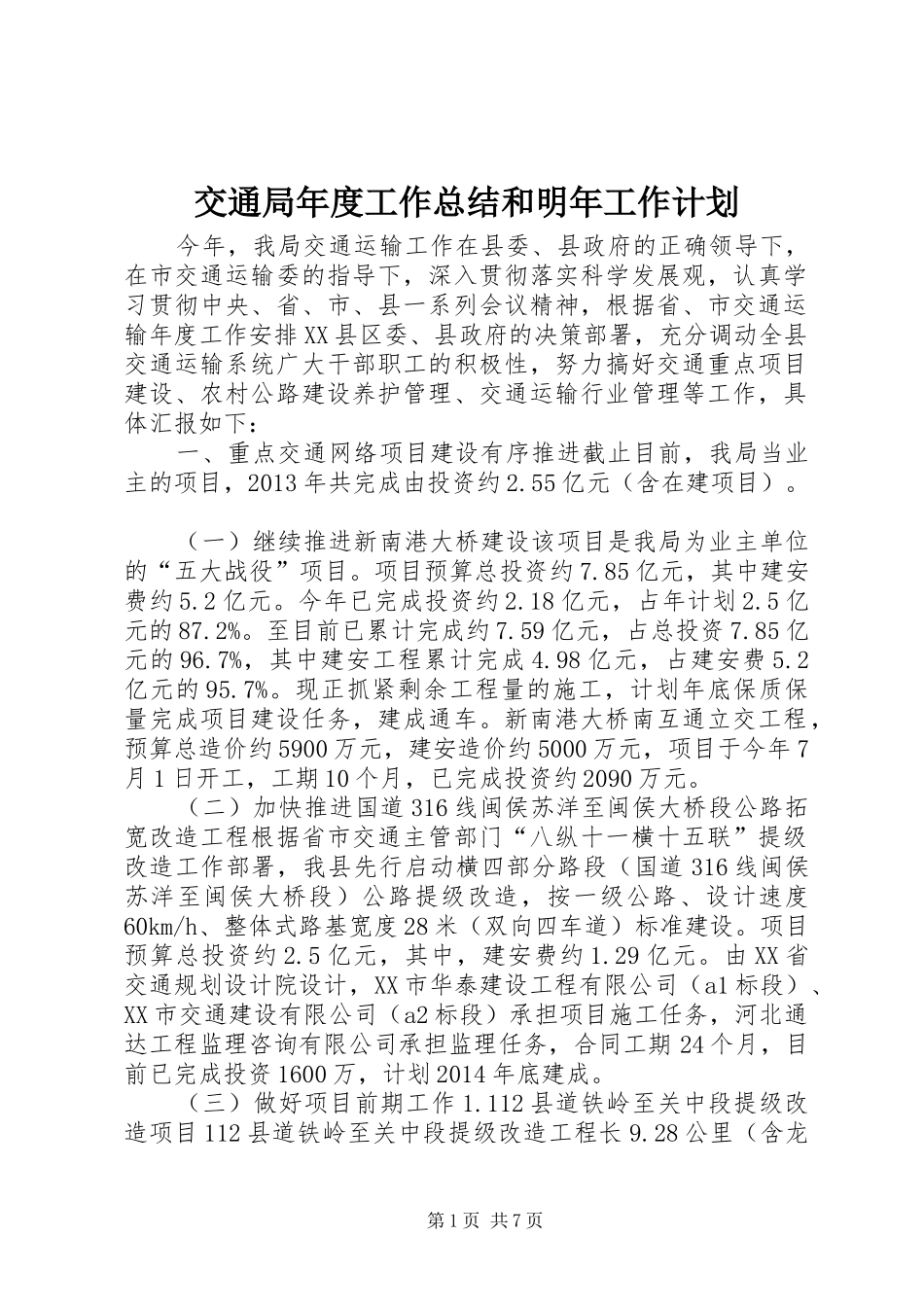

交通局年度工作总结和明年工作计划今年,我局交通运输工作在县委、县政府的正确领导下,在市交通运输委的指导下,深入贯彻落实科学发展观,认真学习贯彻中央、省、市、县一系列会议精神,根据省、市交通运输年度工作安排XX县区委、县政府的决策部署,充分调动全县交通运输系统广大干部职工的积极性,努力搞好交通重点项目建设、农村公路建设养护管理、交通运输行业管理等工作,具体汇报如下:一、重点交通网络项目建设有序推进截止目前,我局当业主的项目,2013年共完成由投资约2
55亿元(含在建项目)
(一)继续推进新南港大桥建设该项目是我局为业主单位的“五大战役”项目
项目预算总投资约7
85亿元,其中建安费约5
今年已完成投资约2
18亿元,占年计划2
5亿元的87
至目前已累计完成约7
59亿元,占总投资7
85亿元的96
7%,其中建安工程累计完成4
98亿元,占建安费5
2亿元的95
现正抓紧剩余工程量的施工,计划年底保质保量完成项目建设任务,建成通车
新南港大桥南互通立交工程,预算总造价约5900万元,建安造价约5000万元,项目于今年7月1日开工,工期10个月,已完成投资约2090万元
(二)加快推进国道316线闽侯苏洋至闽侯大桥段公路拓宽改造工程根据省市交通主管部门“八纵十一横十五联”提级改造工作部署,我县先行启动横四部分路段(国道316线闽侯苏洋至闽侯大桥段)公路提级改造,按一级公路、设计速度60km/h、整体式路基宽度28米(双向四车道)标准建设
项目预算总投资约2
5亿元,其中,建安费约1
由XX省交通规划设计院设计,XX市华泰建设工程有限公司(a1标段)、XX市交通建设有限公司(a2标段)承担项目施工任务,河北通达工程监理咨询有限公司承担监理任务,合同工期24个月,目前已完成投资1600万,计划2014年底建成
(三)做好项目前期工作1
112县道铁
