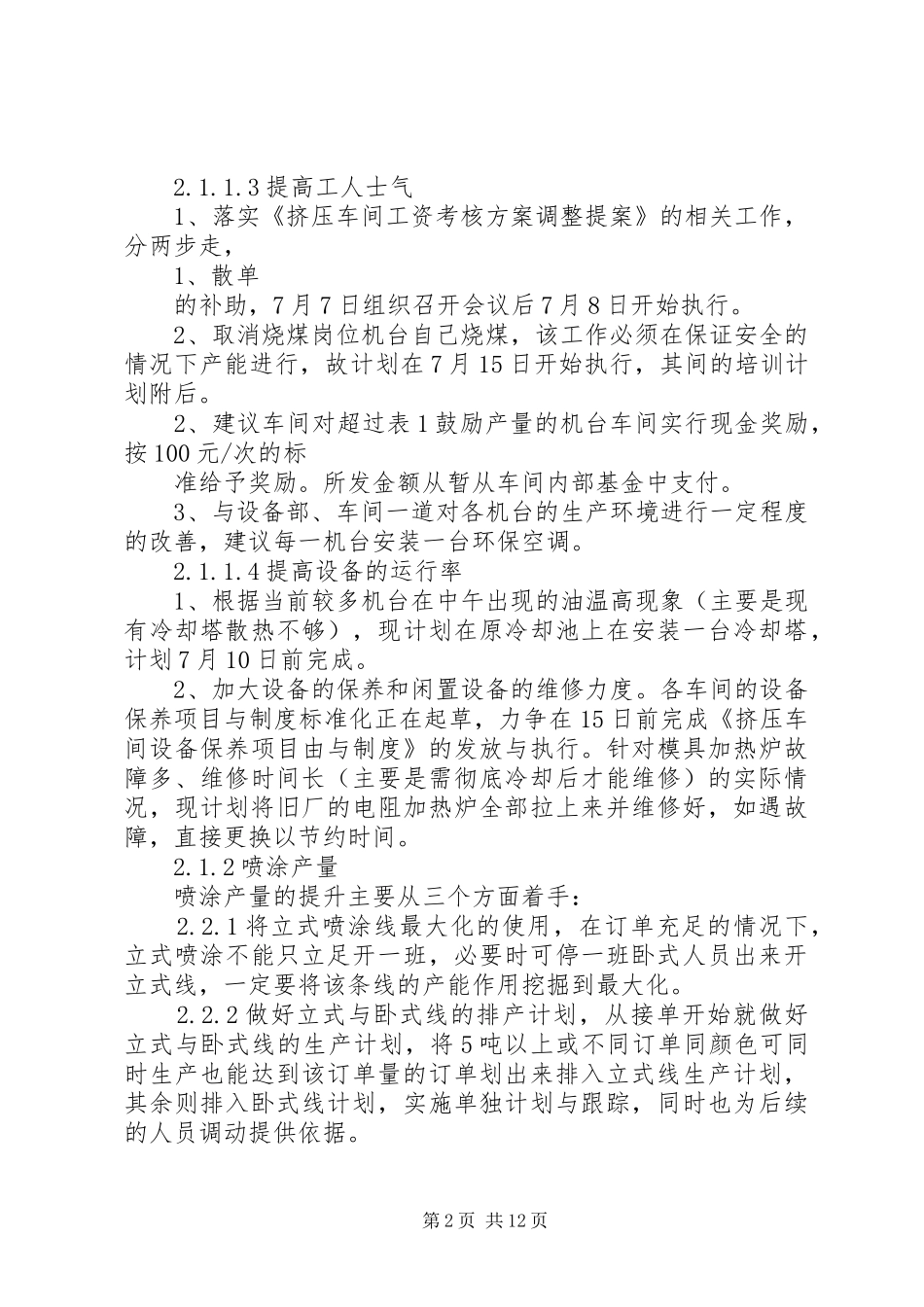

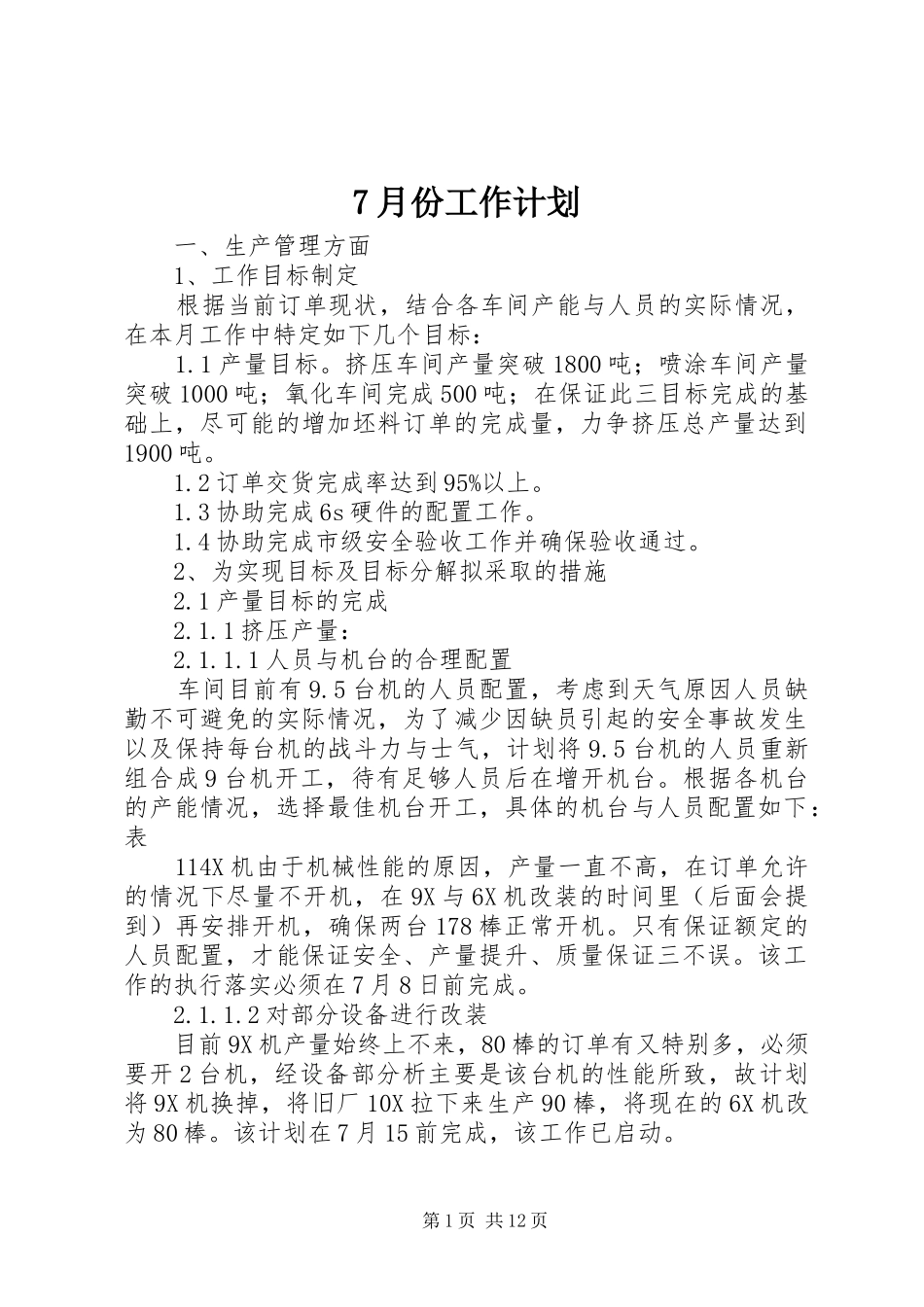

7月份工作计划一、生产管理方面1、工作目标制定根据当前订单现状,结合各车间产能与人员的实际情况,在本月工作中特定如下几个目标:1
挤压车间产量突破1800吨;喷涂车间产量突破1000吨;氧化车间完成500吨;在保证此三目标完成的基础上,尽可能的增加坯料订单的完成量,力争挤压总产量达到1900吨
2订单交货完成率达到95%以上
3协助完成6s硬件的配置工作
4协助完成市级安全验收工作并确保验收通过
2、为实现目标及目标分解拟采取的措施2
1产量目标的完成2
1挤压产量:2
1人员与机台的合理配置车间目前有9
5台机的人员配置,考虑到天气原因人员缺勤不可避免的实际情况,为了减少因缺员引起的安全事故发生以及保持每台机的战斗力与士气,计划将9
5台机的人员重新组合成9台机开工,待有足够人员后在增开机台
根据各机台的产能情况,选择最佳机台开工,具体的机台与人员配置如下:表114X机由于机械性能的原因,产量一直不高,在订单允许的情况下尽量不开机,在9X与6X机改装的时间里(后面会提到)再安排开机,确保两台178棒正常开机
只有保证额定的人员配置,才能保证安全、产量提升、质量保证三不误
该工作的执行落实必须在7月8日前完成
2对部分设备进行改装目前9X机产量始终上不来,80棒的订单有又特别多,必须要开2台机,经设备部分析主要是该台机的性能所致,故计划将9X机换掉,将旧厂10X拉下来生产90棒,将现在的6X机改为80棒
该计划在7月15前完成,该工作已启动
第1页共12页2
3提高工人士气1、落实《挤压车间工资考核方案调整提案》的相关工作,分两步走,1、散单的补助,7月7日组织召开会议后7月8日开始执行
2、取消烧煤岗位机台自己烧煤,该工作必须在保证安全的情况下产能进行,故计划在7月15日开始执行,其间的培训计划附后
2、建议车间对超
