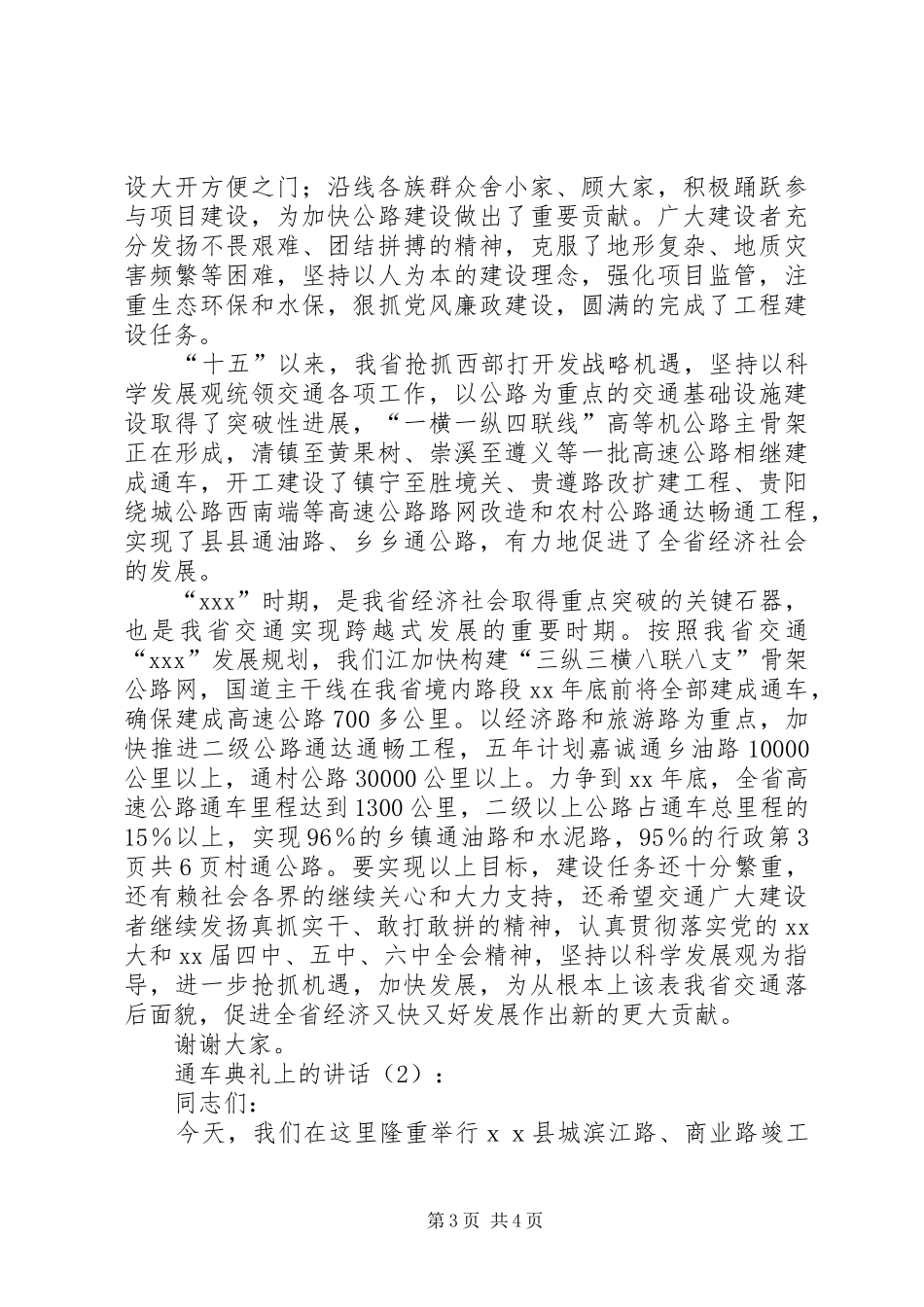

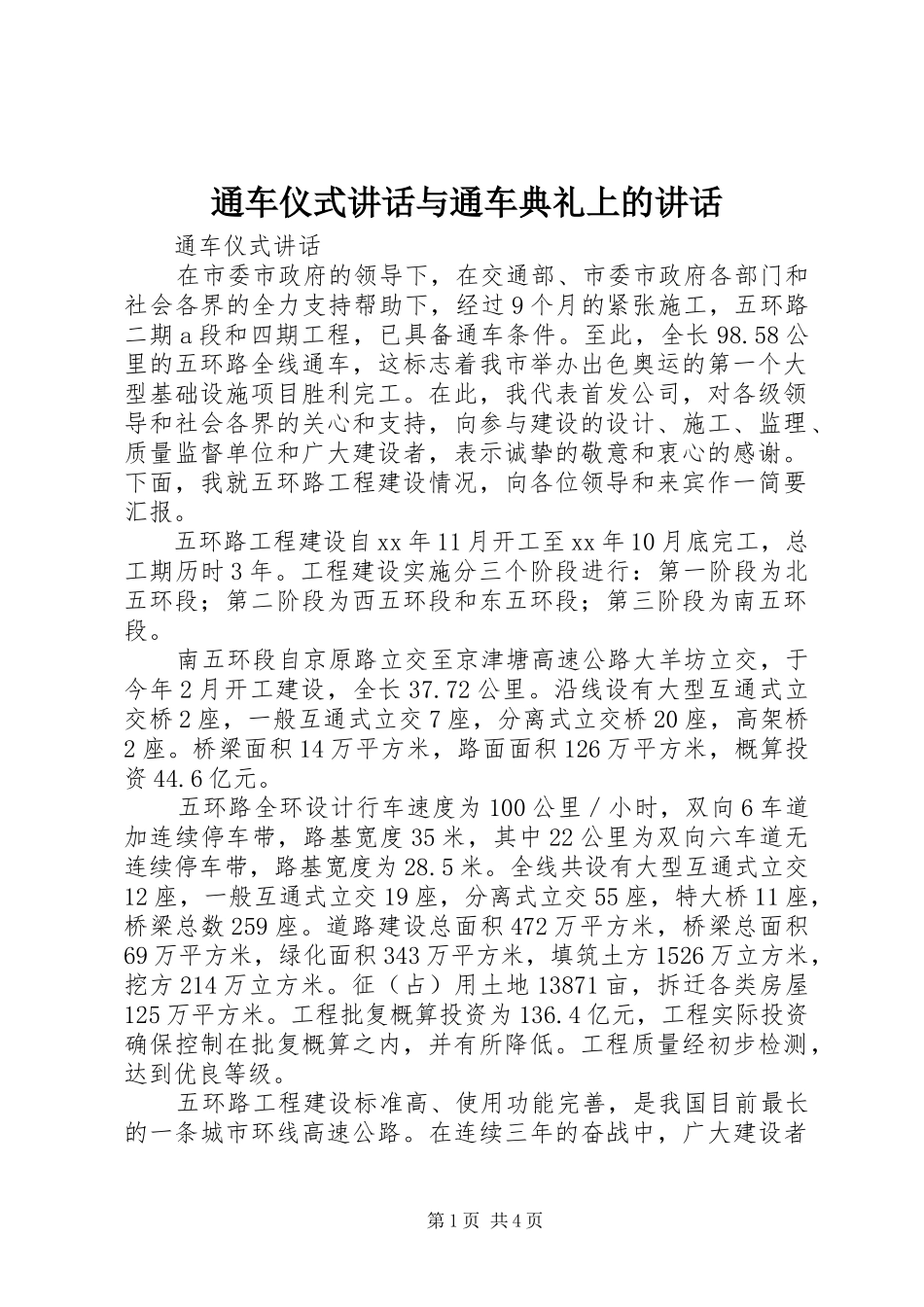

通车仪式讲话与通车典礼上的讲话通车仪式讲话在市委市政府的领导下,在交通部、市委市政府各部门和社会各界的全力支持帮助下,经过9个月的紧张施工,五环路二期a段和四期工程,已具备通车条件
至此,全长98
58公里的五环路全线通车,这标志着我市举办出色奥运的第一个大型基础设施项目胜利完工
在此,我代表首发公司,对各级领导和社会各界的关心和支持,向参与建设的设计、施工、监理、质量监督单位和广大建设者,表示诚挚的敬意和衷心的感谢
下面,我就五环路工程建设情况,向各位领导和来宾作一简要汇报
五环路工程建设自xx年11月开工至xx年10月底完工,总工期历时3年
工程建设实施分三个阶段进行:第一阶段为北五环段;第二阶段为西五环段和东五环段;第三阶段为南五环段
南五环段自京原路立交至京津塘高速公路大羊坊立交,于今年2月开工建设,全长37
沿线设有大型互通式立交桥2座,一般互通式立交7座,分离式立交桥20座,高架桥2座
桥梁面积14万平方米,路面面积126万平方米,概算投资44
五环路全环设计行车速度为100公里/小时,双向6车道加连续停车带,路基宽度35米,其中22公里为双向六车道无连续停车带,路基宽度为28
全线共设有大型互通式立交12座,一般互通式立交19座,分离式立交55座,特大桥11座,桥梁总数259座
道路建设总面积472万平方米,桥梁总面积69万平方米,绿化面积343万平方米,填筑土方1526万立方米,挖方214万立方米
征(占)用土地13871亩,拆迁各类房屋125万平方米
工程批复概算投资为136
4亿元,工程实际投资确保控制在批复概算之内,并有所降低
工程质量经初步检测,达到优良等级
五环路工程建设标准高、使用功能完善,是我国目前最长的一条城市环线高速公路

在连续三年的奋战中,广大建设者第1页共4页冒严寒、战高温,克服了各种困难和非典疫情的影响,确保了
