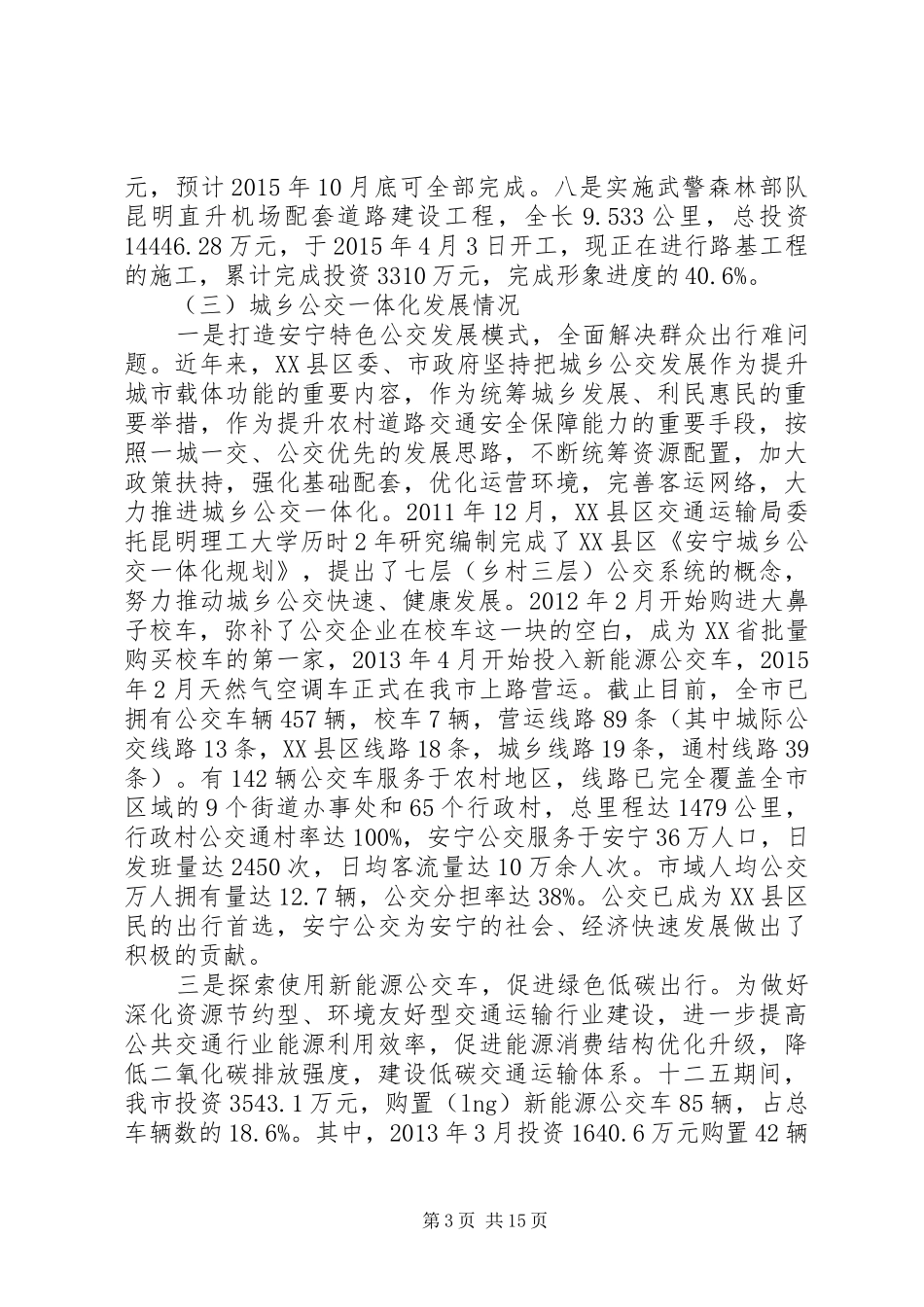

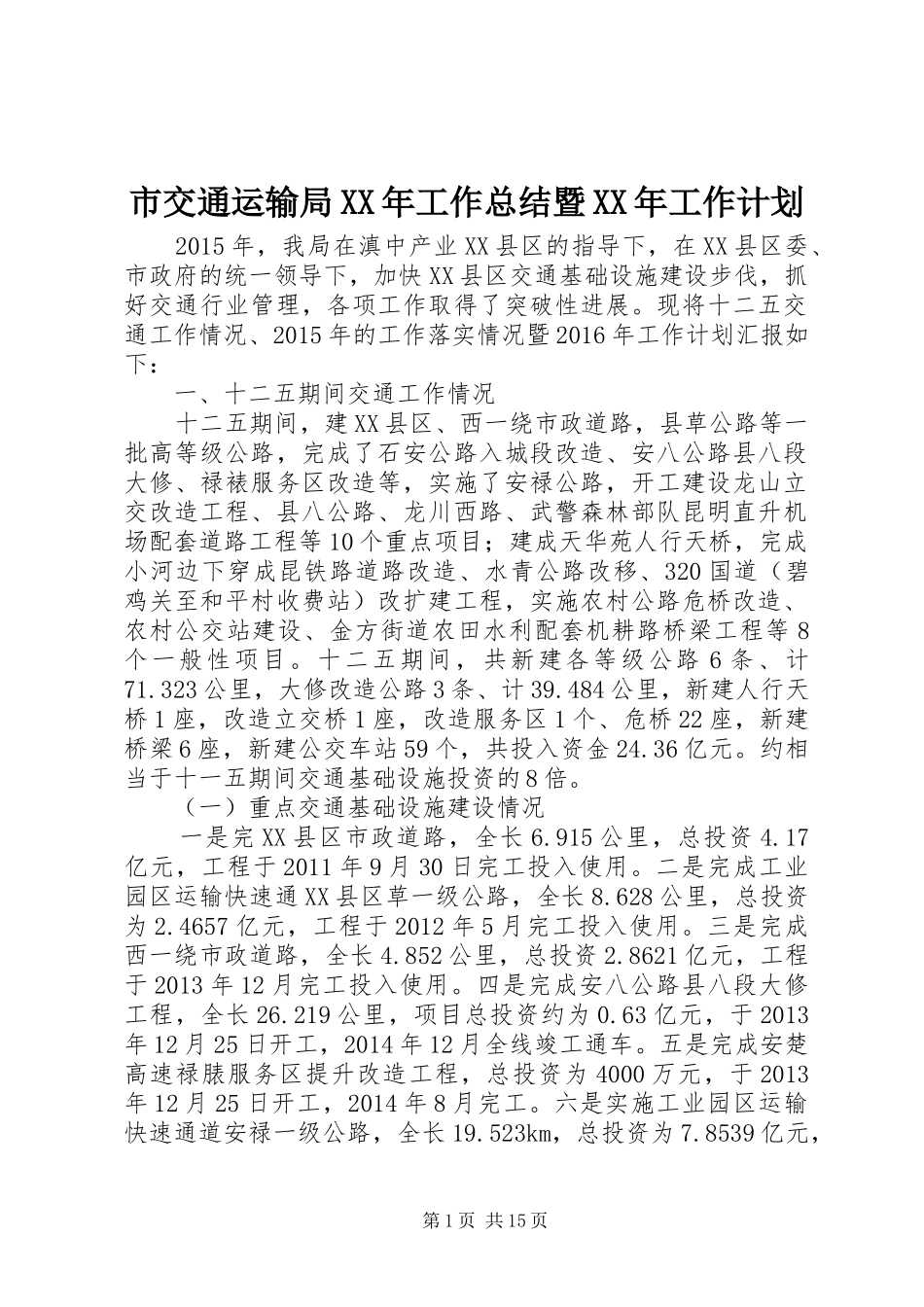

市交通运输局XX年工作总结暨XX年工作计划2015年,我局在滇中产业XX县区的指导下,在XX县区委、市政府的统一领导下,加快XX县区交通基础设施建设步伐,抓好交通行业管理,各项工作取得了突破性进展
现将十二五交通工作情况、2015年的工作落实情况暨2016年工作计划汇报如下:一、十二五期间交通工作情况十二五期间,建XX县区、西一绕市政道路,县草公路等一批高等级公路,完成了石安公路入城段改造、安八公路县八段大修、禄裱服务区改造等,实施了安禄公路,开工建设龙山立交改造工程、县八公路、龙川西路、武警森林部队昆明直升机场配套道路工程等10个重点项目;建成天华苑人行天桥,完成小河边下穿成昆铁路道路改造、水青公路改移、320国道(碧鸡关至和平村收费站)改扩建工程,实施农村公路危桥改造、农村公交站建设、金方街道农田水利配套机耕路桥梁工程等8个一般性项目
十二五期间,共新建各等级公路6条、计71
323公里,大修改造公路3条、计39
484公里,新建人行天桥1座,改造立交桥1座,改造服务区1个、危桥22座,新建桥梁6座,新建公交车站59个,共投入资金24
约相当于十一五期间交通基础设施投资的8倍
(一)重点交通基础设施建设情况一是完XX县区市政道路,全长6
915公里,总投资4
17亿元,工程于2011年9月30日完工投入使用
二是完成工业园区运输快速通XX县区草一级公路,全长8
628公里,总投资为2
4657亿元,工程于2012年5月完工投入使用
三是完成西一绕市政道路,全长4
852公里,总投资2
8621亿元,工程于2013年12月完工投入使用
四是完成安八公路县八段大修工程,全长26
219公里,项目总投资约为0
63亿元,于2013年12月25日开工,2014年12月全线竣工通车
五是完成安楚高速禄脿服务区提升改造工程,总投资为4000万元,于2013年12月25日开
