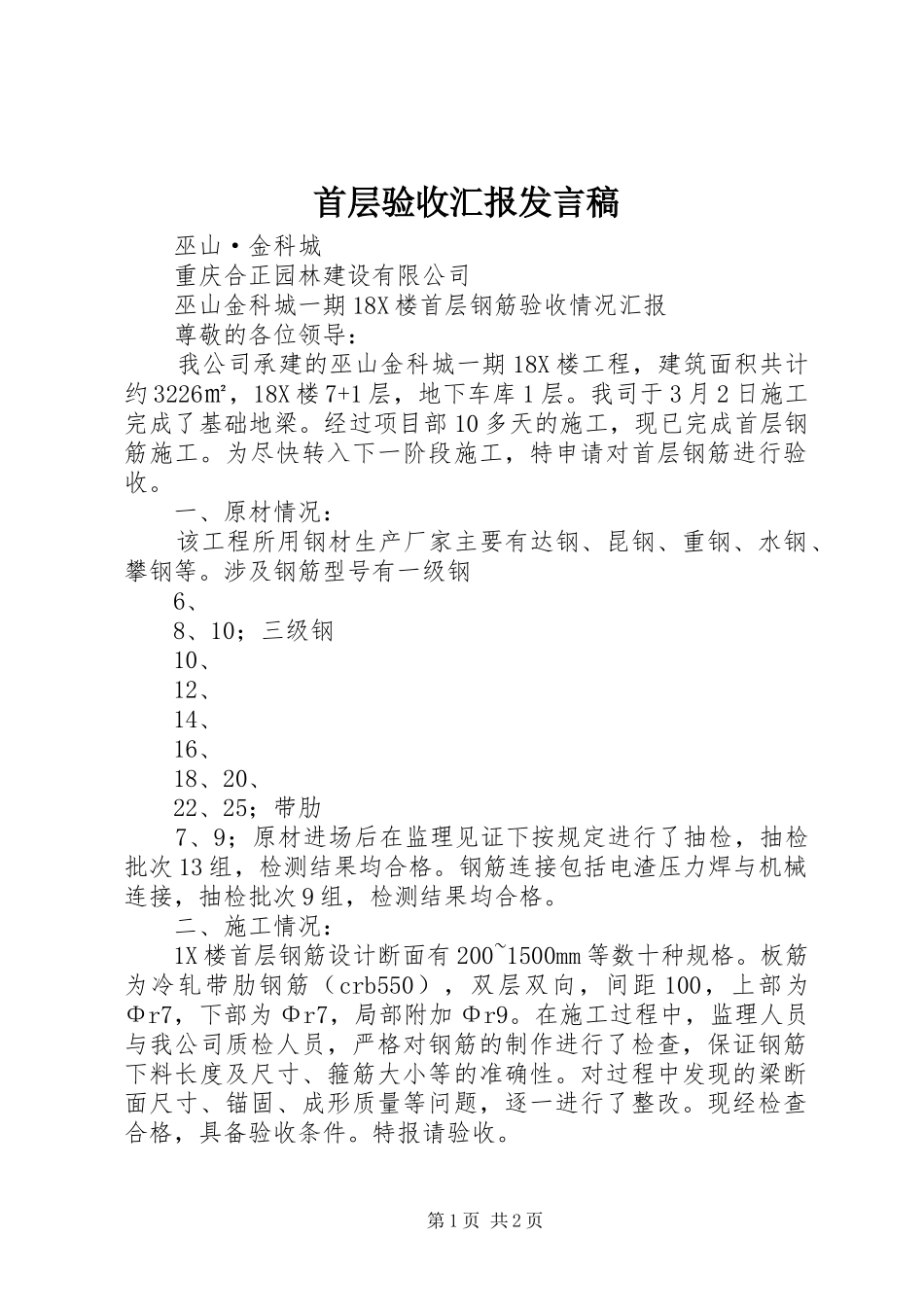

首层验收汇报发言稿巫山·金科城重庆合正园林建设有限公司巫山金科城一期18X楼首层钢筋验收情况汇报尊敬的各位领导:我公司承建的巫山金科城一期18X楼工程,建筑面积共计约3226㎡,18X楼7+1层,地下车库1层
我司于3月2日施工完成了基础地梁
经过项目部10多天的施工,现已完成首层钢筋施工
为尽快转入下一阶段施工,特申请对首层钢筋进行验收
一、原材情况:该工程所用钢材生产厂家主要有达钢、昆钢、重钢、水钢、攀钢等
涉及钢筋型号有一级钢6、8、10;三级钢10、12、14、16、18、20、22、25;带肋7、9;原材进场后在监理见证下按规定进行了抽检,抽检批次13组,检测结果均合格
钢筋连接包括电渣压力焊与机械连接,抽检批次9组,检测结果均合格
二、施工情况:1X楼首层钢筋设计断面有200~1500mm等数十种规格
板筋为冷轧带肋钢筋(crb550),双层双向,间距100,上部为Φr7,下部为Φr7,局部附加Φr9
在施工过程中,监理人员与我公司质检人员,严格对钢筋的制作进行了检查,保证钢筋下料长度及尺寸、箍筋大小等的准确性
对过程中发现的梁断面尺寸、锚固、成形质量等问题,逐一进行了整改
现经检查合格,具备验收条件

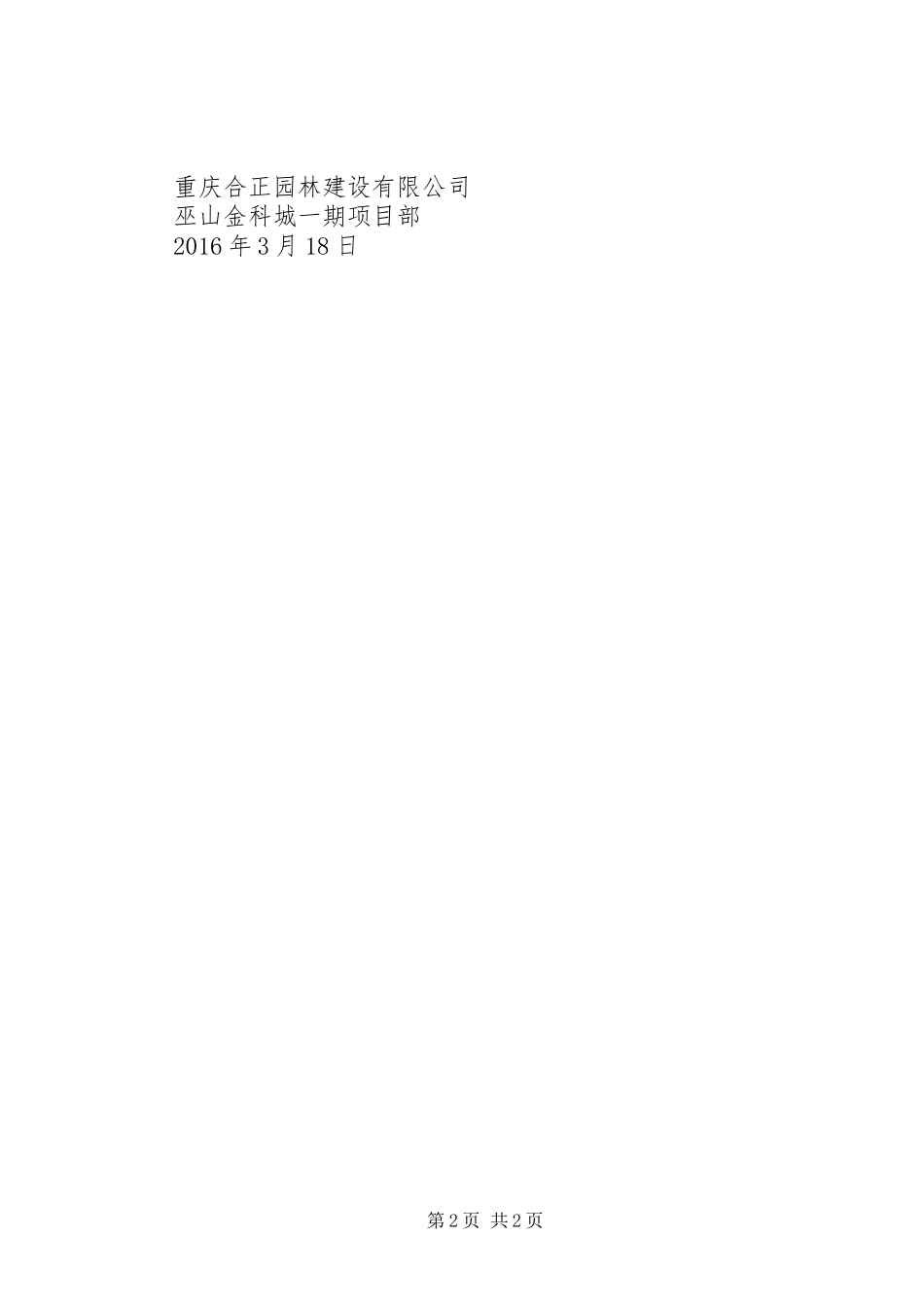

第1页共2页重庆合正园林建设有限公司巫山金科城一期项目部2016年3月18日第2页共2页
