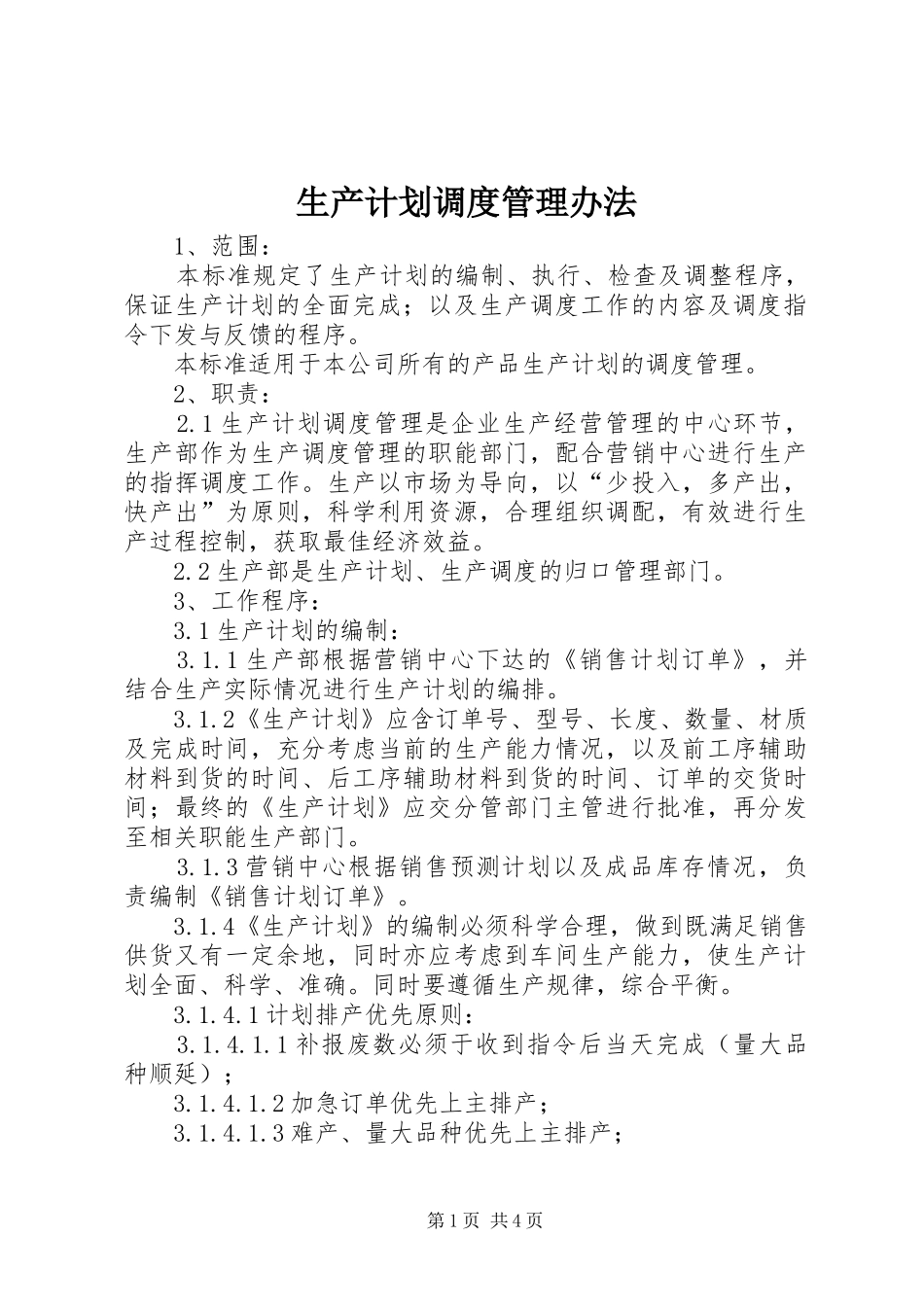

生产计划调度管理办法1、范围:本标准规定了生产计划的编制、执行、检查及调整程序,保证生产计划的全面完成;以及生产调度工作的内容及调度指令下发与反馈的程序
本标准适用于本公司所有的产品生产计划的调度管理
2、职责:2
1生产计划调度管理是企业生产经营管理的中心环节,生产部作为生产调度管理的职能部门,配合营销中心进行生产的指挥调度工作
生产以市场为导向,以“少投入,多产出,快产出”为原则,科学利用资源,合理组织调配,有效进行生产过程控制,获取最佳经济效益
2生产部是生产计划、生产调度的归口管理部门
3、工作程序:3
1生产计划的编制:3
1生产部根据营销中心下达的《销售计划订单》,并结合生产实际情况进行生产计划的编排
2《生产计划》应含订单号、型号、长度、数量、材质及完成时间,充分考虑当前的生产能力情况,以及前工序辅助材料到货的时间、后工序辅助材料到货的时间、订单的交货时间;最终的《生产计划》应交分管部门主管进行批准,再分发至相关职能生产部门
3营销中心根据销售预测计划以及成品库存情况,负责编制《销售计划订单》
4《生产计划》的编制必须科学合理,做到既满足销售供货又有一定余地,同时亦应考虑到车间生产能力,使生产计划全面、科学、准确
同时要遵循生产规律,综合平衡
1计划排产优先原则:3
1补报废数必须于收到指令后当天完成(量大品种顺延);3
2加急订单优先上主排产;3
3难产、量大品种优先上主排产;第1页共4页3
4未到期订单仅欠单一、两个量小品种且油漆、粉末已到位时,优先上主排产;3
5易生产的品种优先安排产量较低的机台;3
6一个型号同时有多种机型模具时,优先排产升级模具机型,当升级模具品种超出交坯期后仍为能产出坯料的,随即调给单孔模具生产(量大型号可同时排多种
